19 марта 2026

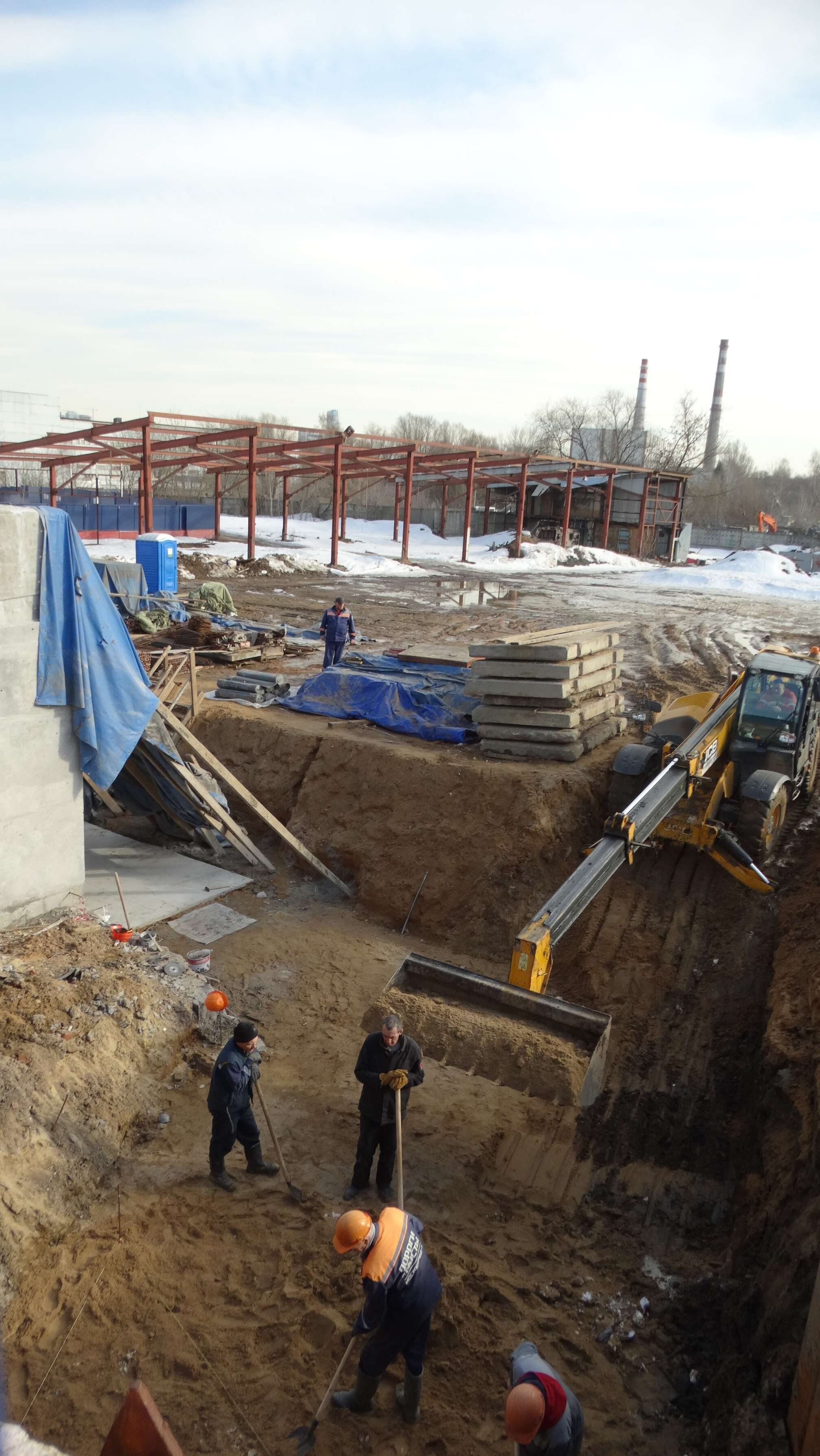

Около не сданного в декабре 2024 года выхода/входа подземного перехода рядом

с Гагаринским мостом раскрыли котлован. Возможного ещё один наклон  устроят,

 или что уж тут строители таки задумали. На строительстве моста в створе

 Новозаводской улицы продолжаются работы в привычном здесь неспешном темпе.







  • Спасибо! 2

Поделиться сообщением


Ссылка на сообщение

https://vk.com/wall634295634_220

Кадр со строительства «моста-паруса» в створе Новозаводской в районе Филёвский парк.

melONUZ3ichy6lsUTUI1qrEr5WX_ObuqyP7TjwVy

  • Нравится! 1
  • Спасибо! 4

Поделиться сообщением


Ссылка на сообщение

Дороги и мосты

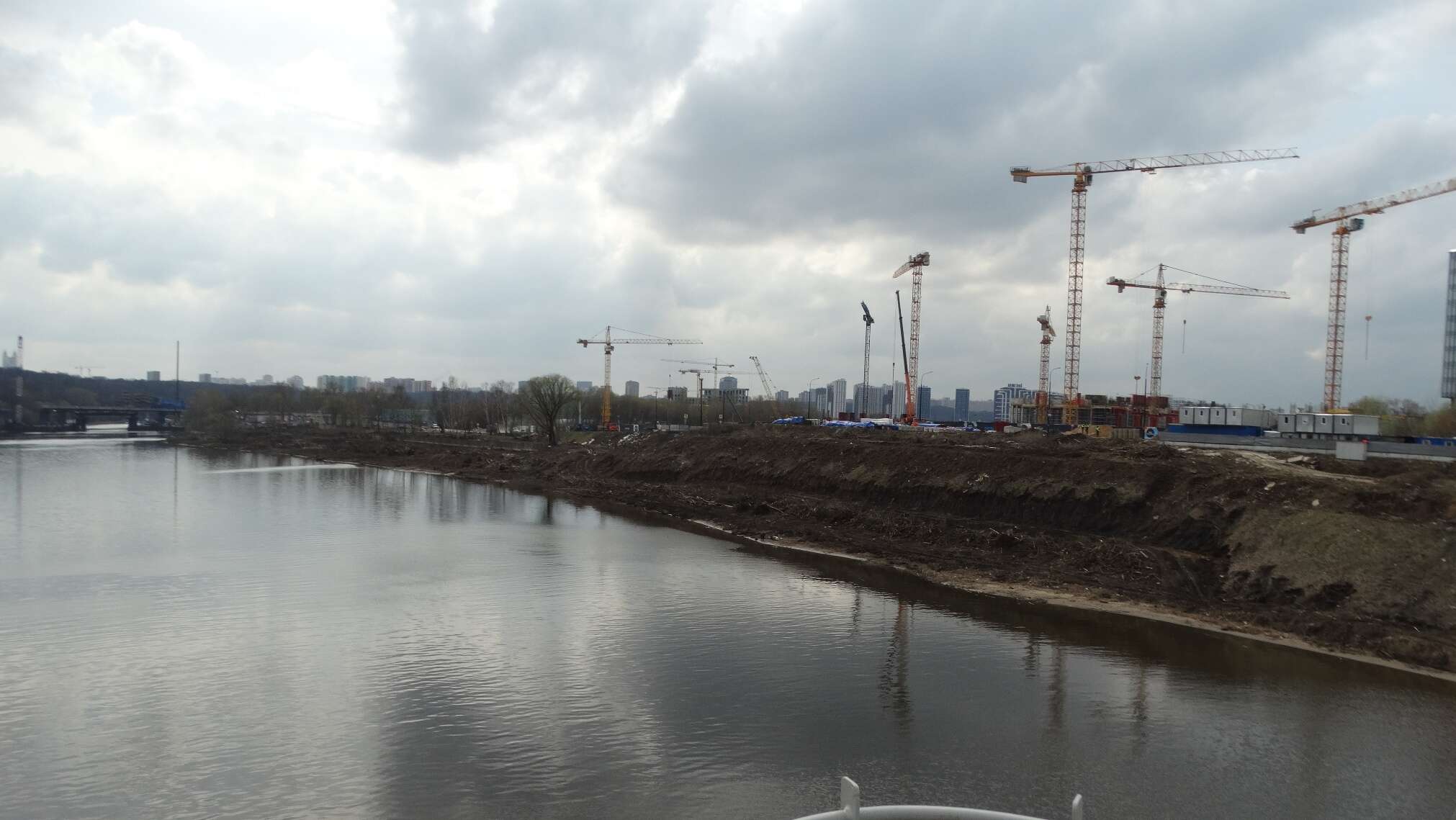

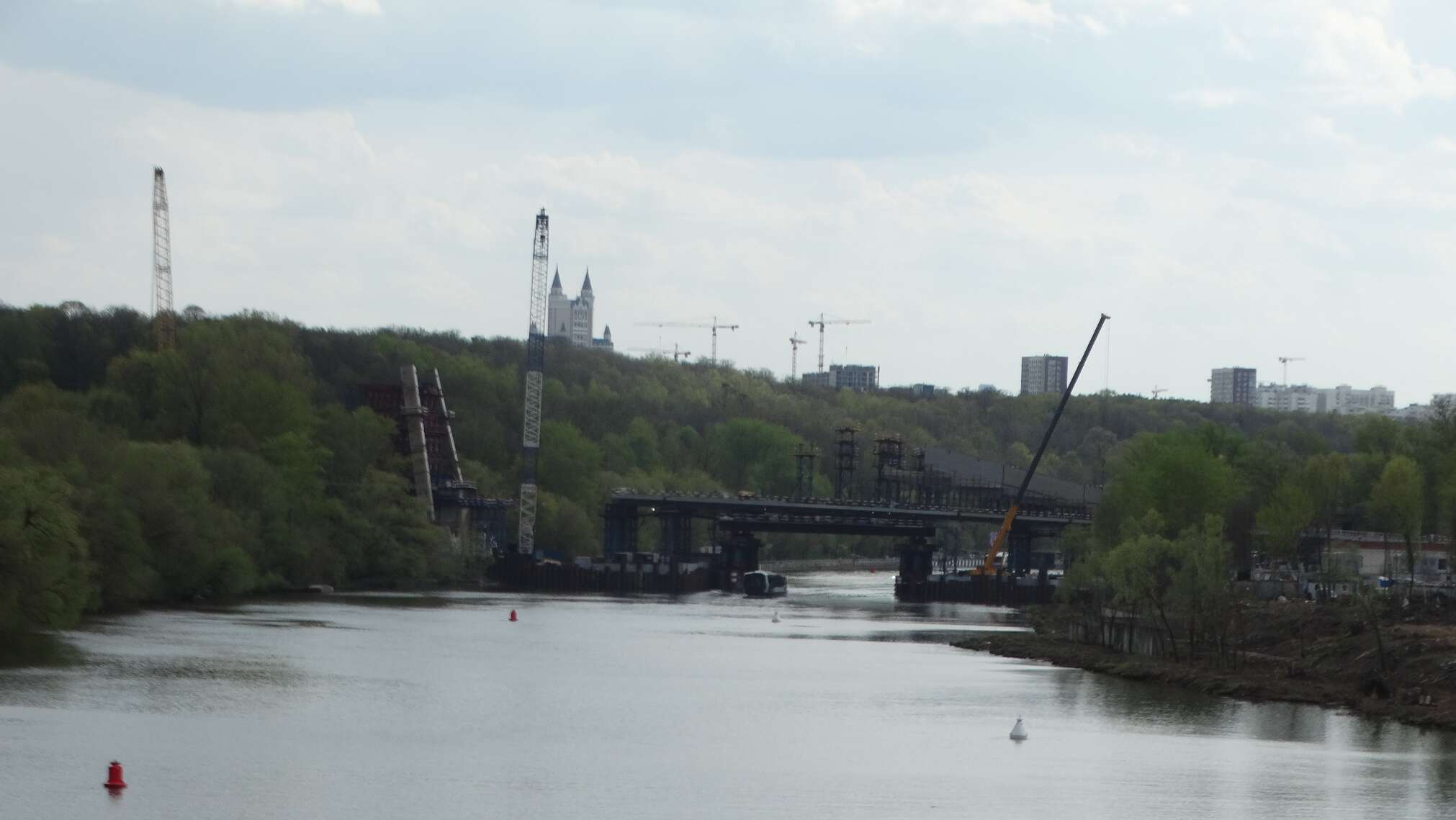

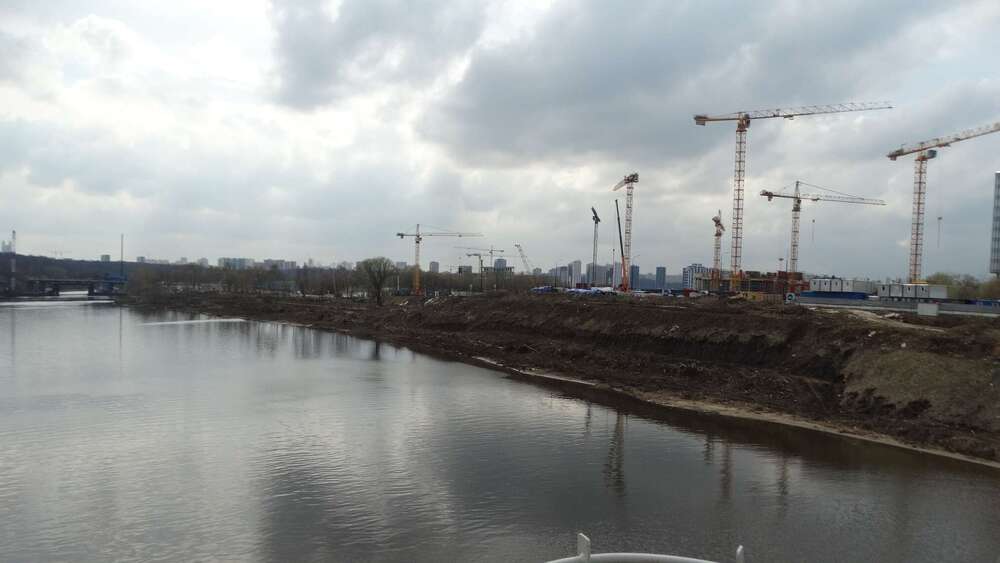

Нацпроектстрой продолжает строительство велопешеходного моста через Москву-реку в створе Островной улицы – в дно погружают трубосваи.

Работы ведёт филиал «Дорог и Мостов» Мостоотряд-114 с привлечением специалистов Мостоотряда-1. Один из важных этапов – возведение временного рабочего моста, где будут размещены краны для монтажа арок сооружения.

Рабочий мост возводится с двух берегов посекционно. С берега или с уже построенных секций в дно реки погружаются трубосваи. Это делается при помощи вибропогружателя – сваи уходят на несколько метров вглубь до достижения твердых пород. Затем высота трубосвай выравнивается, и на них сверху устанавливается очередная секция временного моста.

После завершения строительства постоянного сооружения временный мост разберут, а трубосваи извлекут из реки, чтобы использовать их на следующих объектах.



  • Спасибо! 4

Поделиться сообщением


Ссылка на сообщение

12 апреля 2026

С Гагаринского моста, берег у Мневников зачем-то ободрали от растительности.





  • Нравится! 1
  • Печаль 1
  • Спасибо! 1

Поделиться сообщением


Ссылка на сообщение

Дороги и мосты

На строительстве велопешеходного моста через Москву-реку, который соединит Мнёвниковскую пойму и Филевский парк, специалисты Нацпроектстроя готовятся к бетонированию ростверка второй опоры сооружения.

Предварительно на участке левого берега было установлено шпунтовое ограждение, затем устроено основание из буронабивных свай. Работы выполняют специалисты филиалов «ДиМ» Мостоотряд-114 и Мостоотряд-1.

Также на объекте формируется тело первой опоры и возводится рабочий мост, с которого строители будут монтировать металлоконструкции постоянного моста.

На противоположном, правом берегу в Филёвском парке идет подготовка территории к началу производства работ.



  • Спасибо! 1

Поделиться сообщением


Ссылка на сообщение

Надо полагать, велопешеходный мост будет платным: окупится в разумно-быстрые сроки? :)

  • Смех 1

Поделиться сообщением


Ссылка на сообщение
19 часов назад, Kirgam сказал:

Надо полагать, велопешеходный мост будет платным: окупится в разумно-быстрые сроки?



конечно, как и все пешеходные мосты в столице

  • Смех 1

Поделиться сообщением


Ссылка на сообщение

Актуальное состояние асфальтового участка Вело1 от Дубны до Конаково (с 16:50)
https://www.youtube.com/watch?v=jFpyqKfEKCI

блин, не в ту тему запостил, сорри, перенесите в велоинфраструктуру, плиз

Поделиться сообщением


Ссылка на сообщение

Специалисты Нацпроектстроя начали установку системы временных сооружений и устройств для монтажа арки велопешеходного моста через Москву-реку в створе Островной улицы.



https://m.vk.com/wall-222904688_2750

  • Спасибо! 2

Поделиться сообщением


Ссылка на сообщение

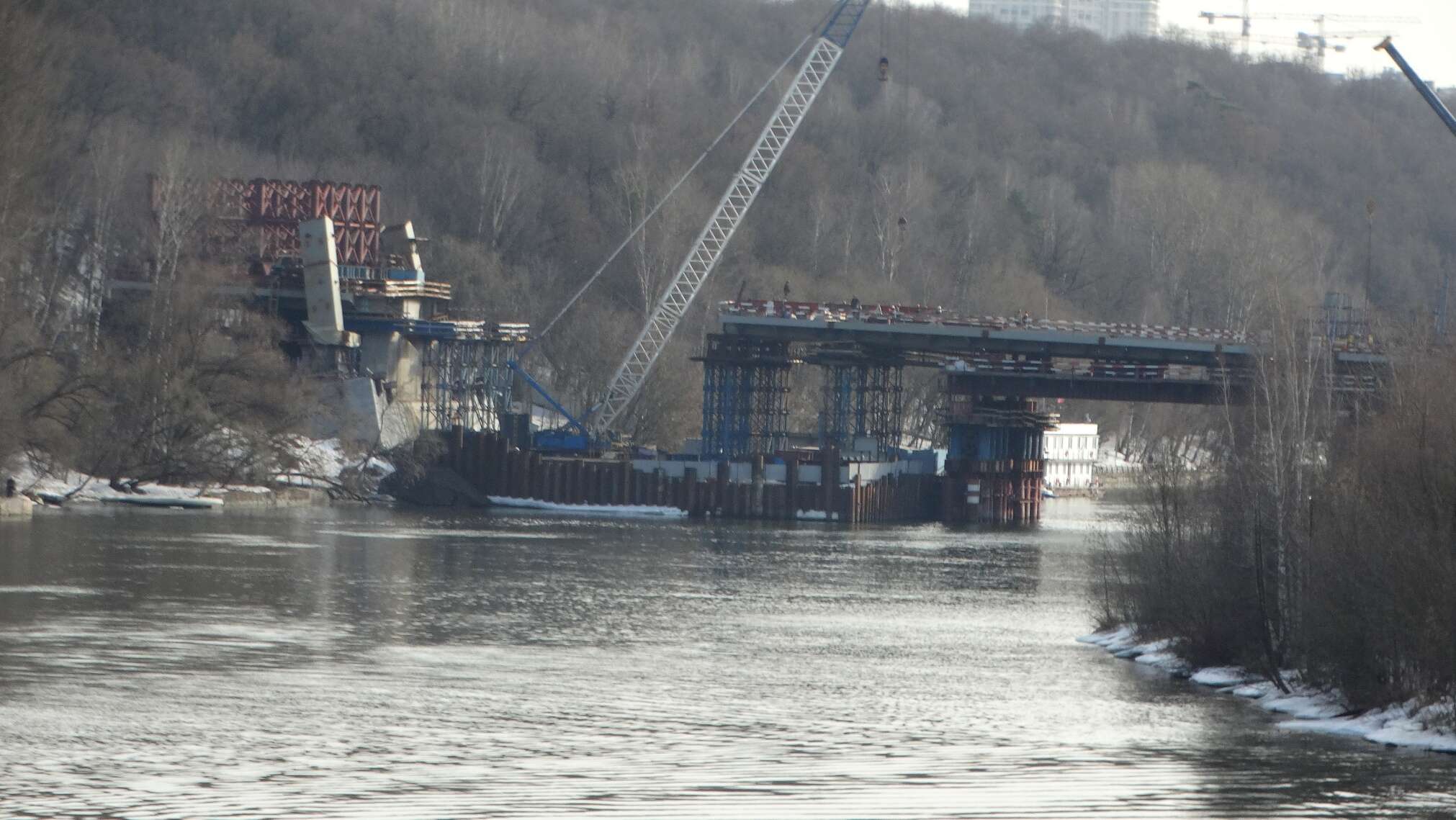

Строительство нового продолжения эстакады основного хода моста им. Королёва с южной стороны пр.пр.2017

?auto=webp&fit=bounds&format=pjgp&height




Напомню, что в прошлом году там уже строилось продолжение эстакады и через пр. пр. был перекинут пролёт. Предполагалось, что эстакада дальше приземлится и дорога пойдет по краю территории завода Хруничева к мосту в створе Новозаводской ул. Однако выяснилось, что завод не отдал эту территорию городу, а вместо этого часть её была передана для строительства зданий ФТС. В итоге пролёт и построенная часть эстакады были разобраны, а основной ход временно оказался тупиковым.
Сейчас строится новое продолжение эстакады с такой конфигурацией, которая предполагает продолжение дороги не прямо по территории Хруничева, а её сворачивание к Береговому проезду.

Изменено пользователем Arkan_
  • Нравится! 3
  • Спасибо! 3

Поделиться сообщением


Ссылка на сообщение

Сложновато там свернуть будет к Береговому проезду, потому что ось эстакады и так уже

фактически на нём, придётся два раза поворачивать: типа сначала как бы туда, а потом обратно. :)



15 мая 2026

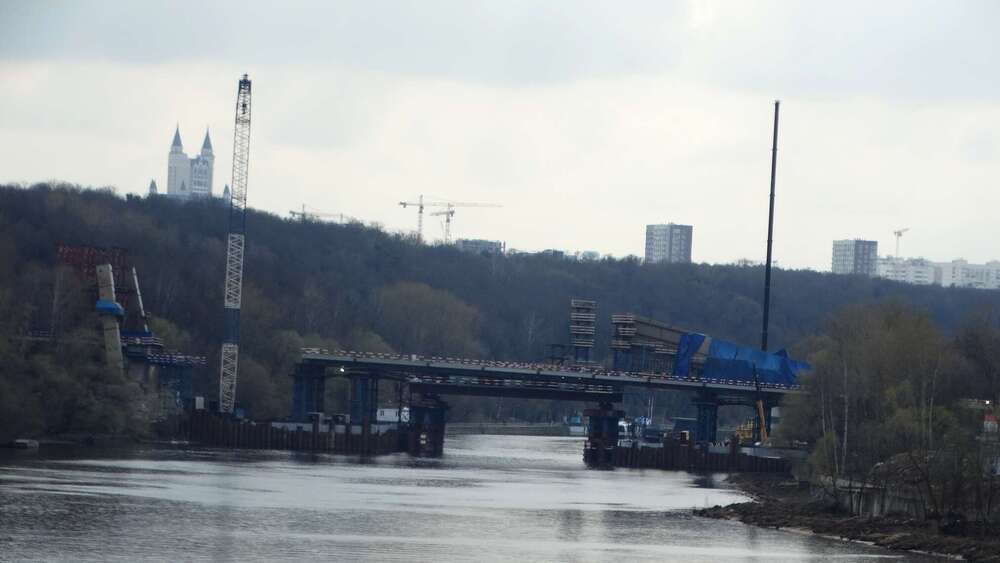

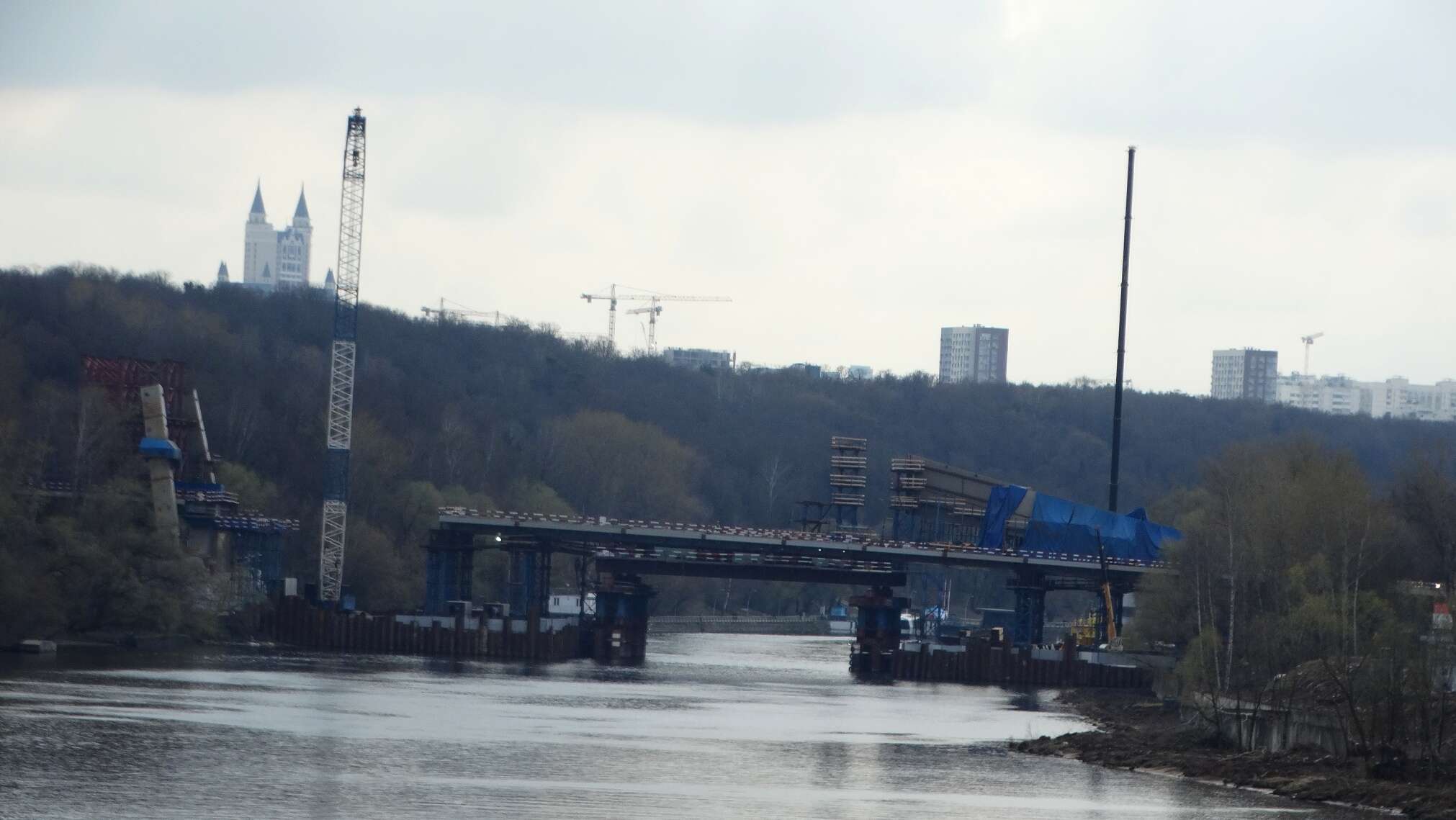

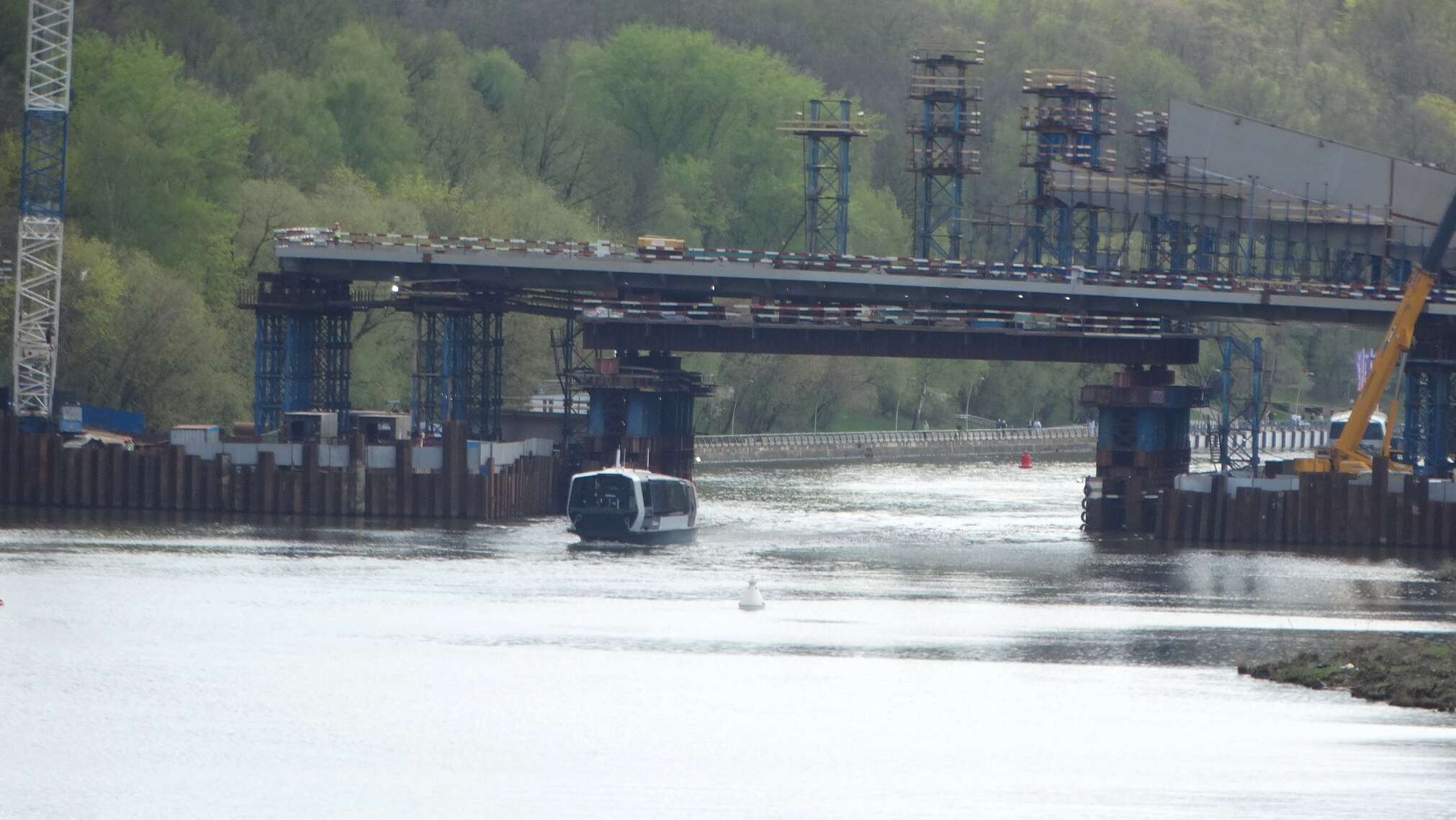

Мост в створе Новозаводской улицы продолжает обрастать металлоконструкциями.







  • Нравится! 4
  • Спасибо! 2

Поделиться сообщением


Ссылка на сообщение

Не Просто Стройка

i9lYysRRew4LI0SnqeOo4F2hUd19ywBSh9Gjqj3X
Спойлер



Xdw_Bz3f3pUovxj92RUEs3eGwWyHcZFTquq0TPzf

u-Cx5BvZtSh_OgcTRLhPnbJX_B0F6b1nnjYwpAnL




Готовность моста-паруса – 35%

Техническая готовность моста через Москву-реку в створе улицы Новозаводская, строительство которого ведет Нацпроектстрой, достигла 35%. О ходе работ генеральный директор «Дорог и Мостов» НПС Фархат Хасанов доложил мэру столицы Сергею Собянину.

По словам градоначальника, «благодаря своей оригинальной конструкции, напоминающей парус, мост станет новым украшением Москвы».

Сооружение длиной 250 метров и шириной 4 полосы движения (по 2 в каждую сторону) строится по необычной для столицы схеме – пролетное строение будет подвешено под пилоном высотой 88 м на системе вант, в которую включается треугольный металлический лист («парус»).

Мост будет стоять на трех опорах. Первые две готовы, на третьей завершено бетонирование ростверка и первый этап бетонирования тела опоры. Объем бетона всех опор составит более 13 тысяч кубометров.

Металлоконструкции моста собираются методом «в навес» с временного рабочего моста, в том числе пролетное строение (почти 3 тысячи т), пилон (более 900 т), парус (более 300 т). Строительство идет без остановки движения электросудов по Москве-реке.


Сейчас на объекте задействовано 217 человек и более 20 единиц строительной техники филиала «ДиМ» Мостоотряд-114, Мостостроя-11 и субподрядных организаций.





  • Нравится! 2
  • Спасибо! 2

Поделиться сообщением


Ссылка на сообщение

Если бы был нужен именно мост, а не рекорды визуального воздействия, то русловые опоры на которые

 опиралась бы балка на  данном участке были вполне оправданы. Да и ещё десятка полтора(?) мостов

через Москва-реку, которые в Московской агломерации будут или уже востребованы-хорошо бы делать

 по максимально простым и функциональным проектам, минимизируя трудо- и материалозатраты.

  • Спасибо! 1

Поделиться сообщением


Ссылка на сообщение

Для публикации сообщений создайте учётную запись или авторизуйтесь

Вы должны быть пользователем, чтобы оставить комментарий

Создать учетную запись

Зарегистрируйте новую учётную запись в нашем сообществе. Это очень просто!

Регистрация нового пользователя

Войти

Уже есть аккаунт? Войти в систему.

Войти

  • Последние посетители   0 пользователей онлайн

    Ни одного зарегистрированного пользователя не просматривает данную страницу

×
×
  • Создать...
