Стройтрансгаз готовит путепровод в Красногороске к монтажу главных пролётов.

В Красногорске продолжается строительство двухполосного путепровода через пути МЦД-2, который свяжет улицы Мира и Ольховую в микрорайоне Опалиха. Подрядчик — ДМУ (входит в ГК «Стройтрансгаз») — завершил бетонирование насадки четвертой опоры и подферменников. Сейчас бригады готовятся к монтажу главных балок металлоконструкций.

Как рассказал прораб Александр Степанов, работы на опорах — один из самых ответственных этапов. Насадка и подферменники принимают на себя нагрузку от пролетного строения, поэтому к бетонированию подходили с особой тщательностью. Сейчас, когда этот этап позади, команда переключается на подготовку к установке металлических балок — именно они лягут в основу будущего путепровода.

На площадке ежедневно трудятся 49 человек и задействованы две единицы техники. Работы идут в штатном режиме, график соблюдается. Завершить строительство объекта планируют в четвертом квартале 2026 года — именно тогда путепровод должен заработать в полную силу.

После открытия движения жители Опалихи получат прямой и безопасный выезд на Новорижское и Волоколамское шоссе без необходимости объездов и ожидания у переездов. Новая дорога свяжет старую и новую части микрорайона, сократив путь к школам, детским садам и поликлиникам. Проект рассчитан на 20 тысяч местных жителей и призван сделать их повседневные маршруты быстрее и комфортнее.

https://www.stroytransgaz.ru/pressroom/news/2026/02/11858/

  • Нравится! 1

Поделиться сообщением

Ссылка на сообщение

На путепроводе в Опалихе пролёт опустили в проектное положение.

Строительная готовность путепровода - 45%.

Завершить строительство планируется к концу 2026 года.

Министр транспорта Подмосковья Марат Сибатулин: "Строители завершили важный этап – установили пролёт в проектное положение. Далее они приступают к устройству деформационных швов и обустройству плиты проезжай части, армированию и бетонированию. Следующим этапом дорожники начнут отсыпку земляного полотна на подходах к путепроводу".

Новый путепровод (137 м) в составе развязки длиной 1,9 км улучшит качество жизни более 20 тыс. жителей, которые смогут быстро добраться до социальных объектов.

Минтранс Подмосковья

  • Нравится! 5
  • Спасибо! 2

Поделиться сообщением

Ссылка на сообщение

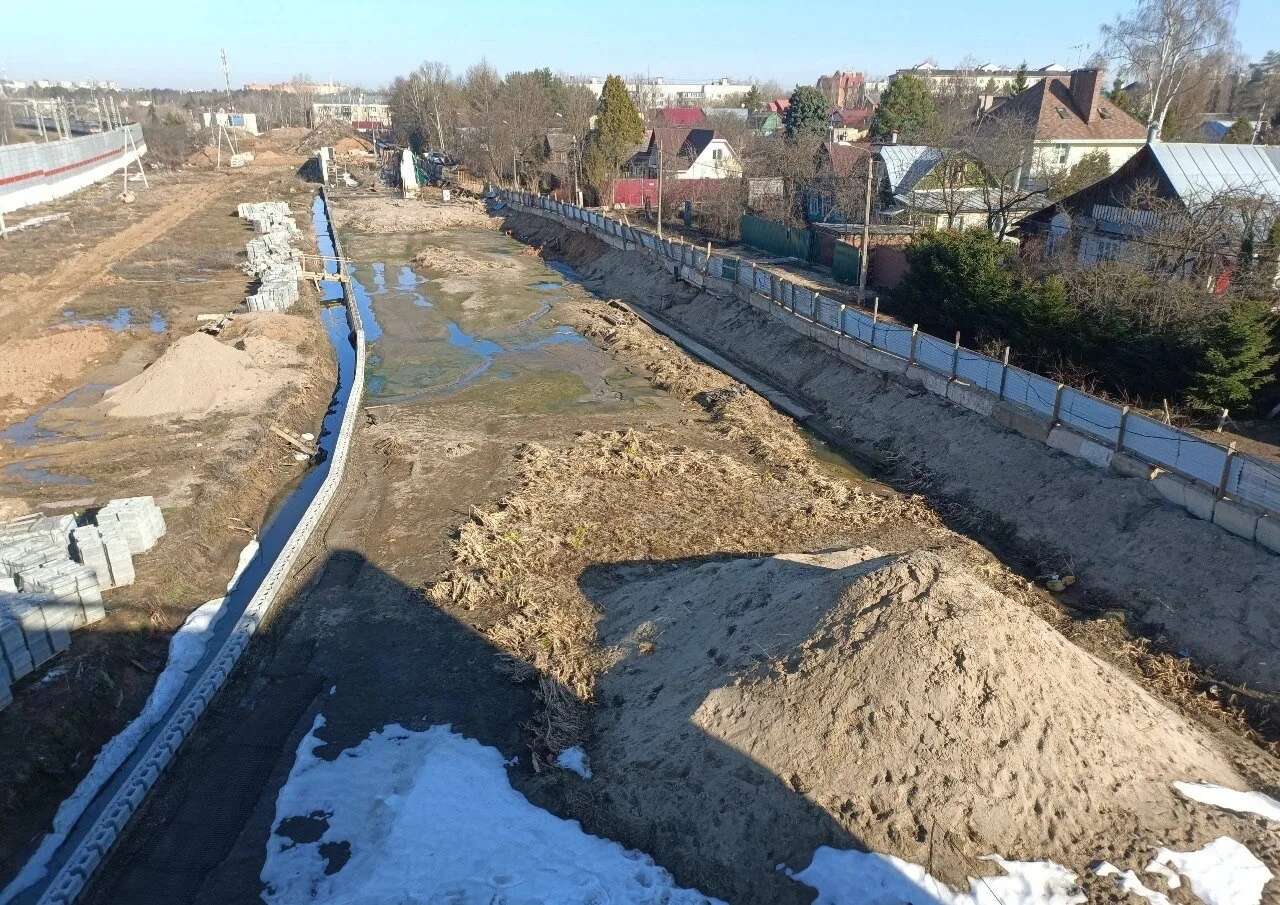

На подходах к строящемуся путепроводу в микрорайоне Опалиха начали устраивать песчаную насыпь

В микрорайоне Опалиха г.о. Красногорск продолжается строительство путепровода через железнодорожные пути, который соединит ул. Ольховую и ул. Мира. Строительная готовность объекта составляет 45%, завершить работы здесь планируется в 4 квартале 2026 года, отметили в Минтрансе Подмосковья.

«Сейчас на стройплощадке работают более 60 рабочих и 10 единиц техники. Строители приступили к устройству подпорных стен и песчаной насыпи на подходах к путепроводу. Параллельно ведутся работы по переустройству газопровода», — рассказал министр транспорта и дорожной инфраструктуры Московской области Марат Сибатулин.

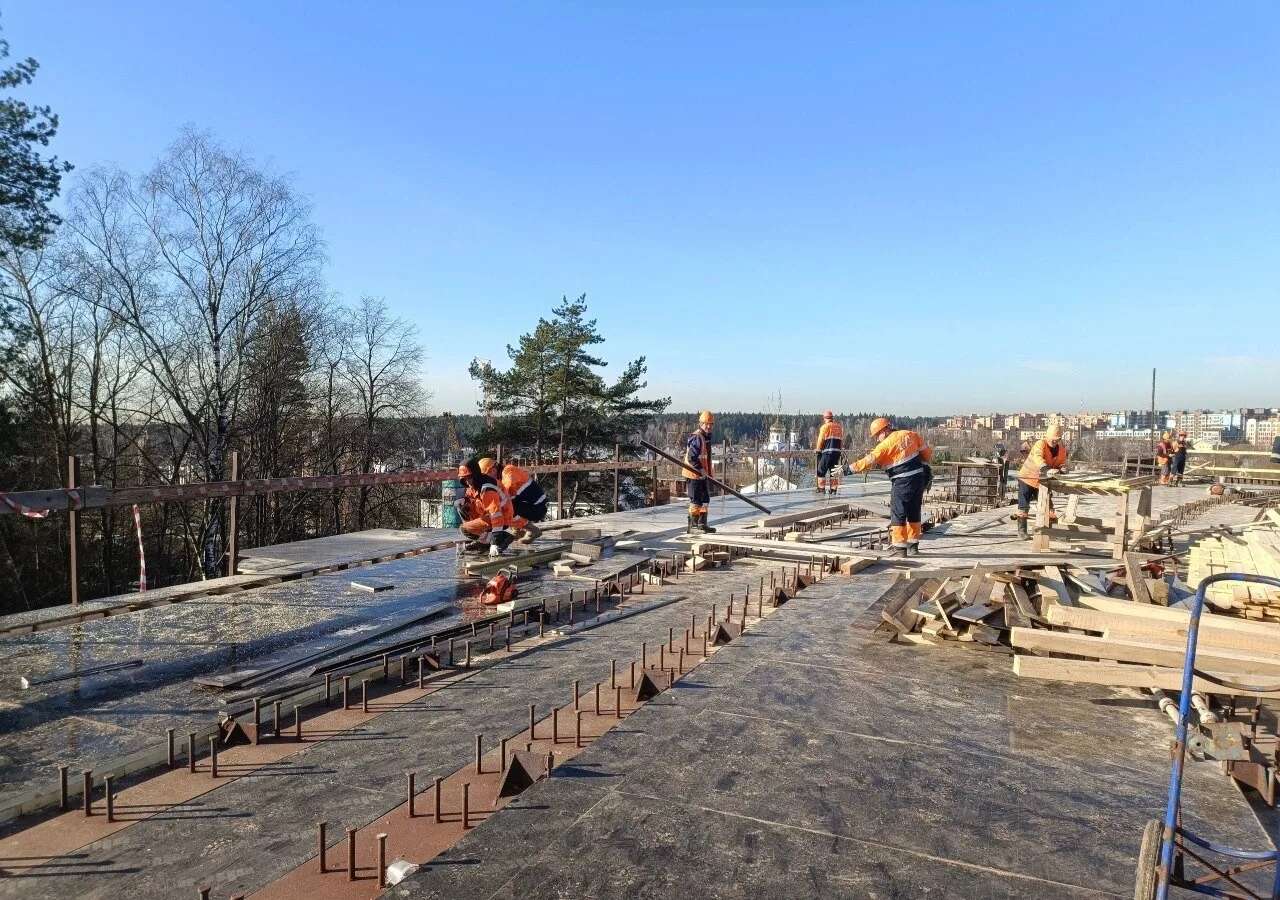

Также на объекте ведутся работы по армированию плиты пролетного строения, а также сварочные работы.

  • Нравится! 5
  • Спасибо! 3

Поделиться сообщением

Ссылка на сообщение

Ждем в следующем отчете сколько % блоков было перемещено и сколько собачек покормлено на стройплощадке!

Поделиться сообщением

Ссылка на сообщение

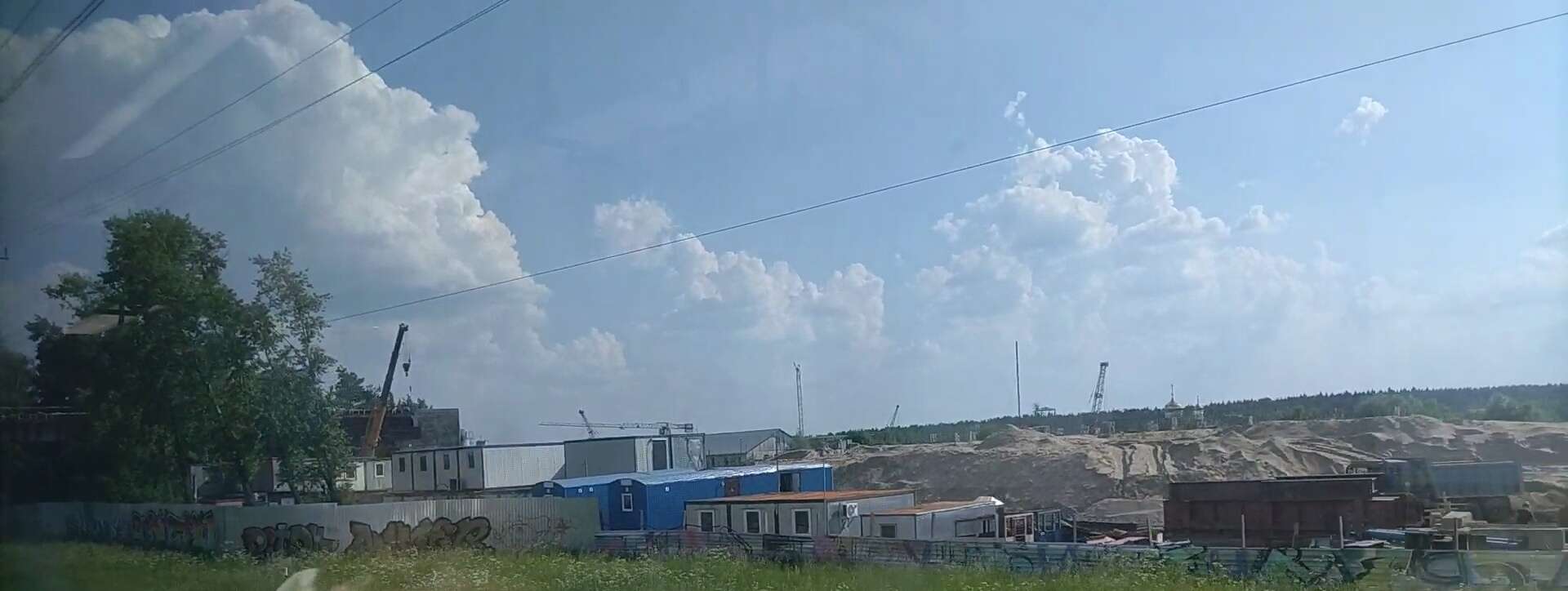

Немного Опалихи...

  • Нравится! 2
  • Спасибо! 1

Поделиться сообщением

Ссылка на сообщение

На сегодня...

  • Нравится! 1
  • Печаль 1
  • Спасибо! 1

Поделиться сообщением

Ссылка на сообщение

был на этом объекте вчера днем. К северу от жд 5-6 рабочих занимались заливкой подпорной стены. Никакой другой активности замечено не было (впрочем, это выходной). Хотя бы воду откачали из котлована, уже что-то.

Поделиться сообщением

Ссылка на сообщение

В Опалихе полтора землекопа...

  • Нравится! 1
  • Спасибо! 2

Поделиться сообщением

Ссылка на сообщение

Для публикации сообщений создайте учётную запись или авторизуйтесь

Вы должны быть пользователем, чтобы оставить комментарий

Создать учетную запись

Зарегистрируйте новую учётную запись в нашем сообществе. Это очень просто!

Регистрация нового пользователя

Войти

Уже есть аккаунт? Войти в систему.

Войти

  • Последние посетители   0 пользователей онлайн

    Ни одного зарегистрированного пользователя не просматривает данную страницу

×
×
  • Создать...
