В 14.05.2023 в 22:37, kashirskiy сказал:

m.filin Плохо. Но если есть схемы то выложите, посмотрим. Может есть изменения.


Поделиться сообщением


Ссылка на сообщение
2 часа назад, m.filin сказал:

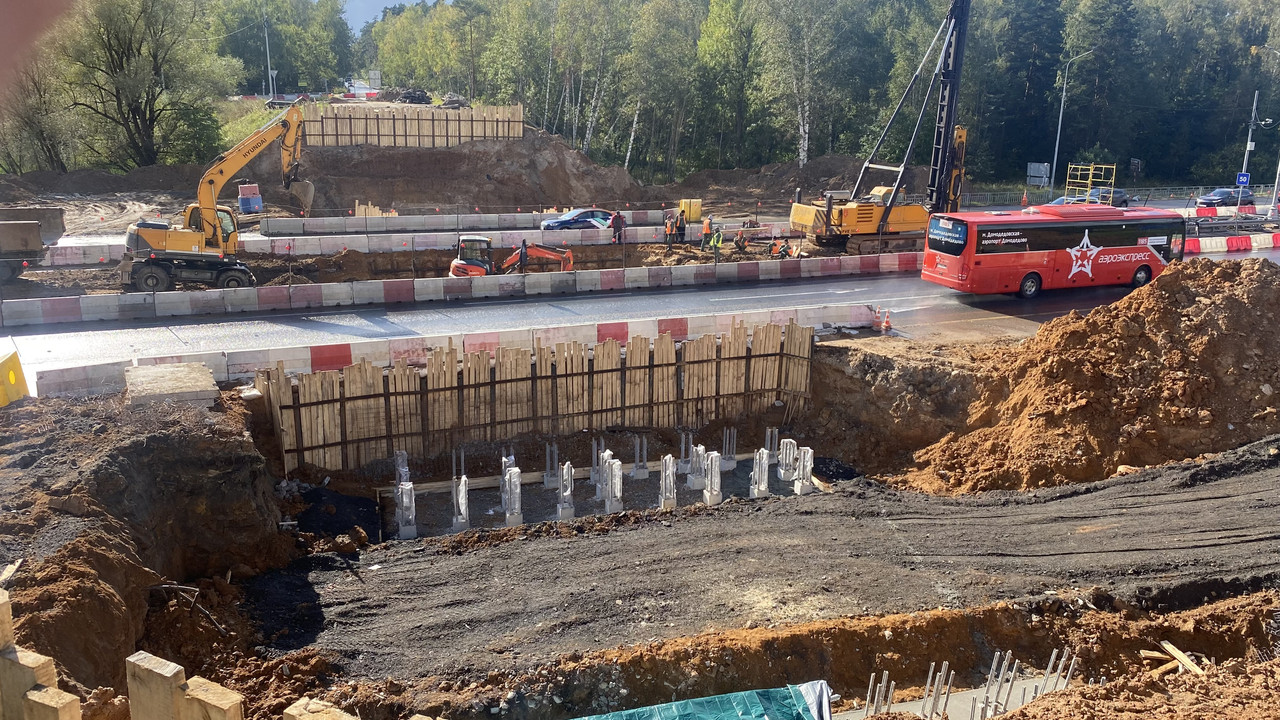

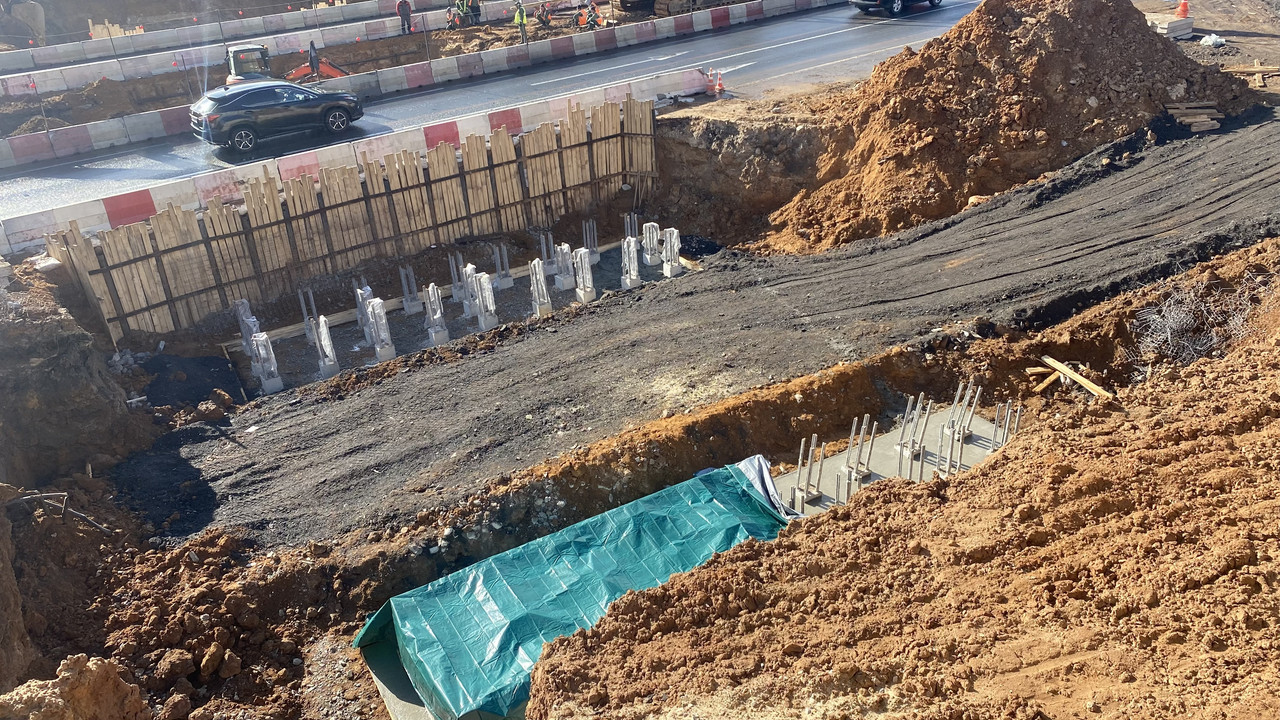

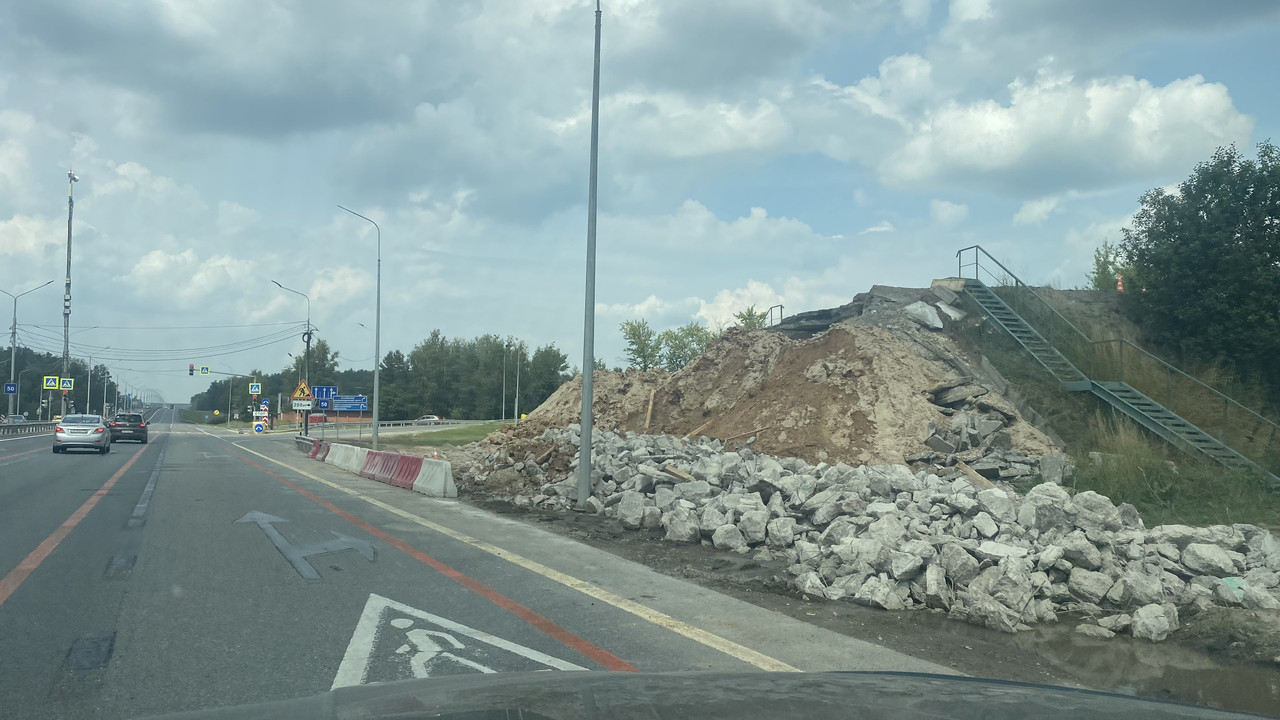

Пролеты старого моста демонтировали

В пятницу уже не было.

Поделиться сообщением


Ссылка на сообщение

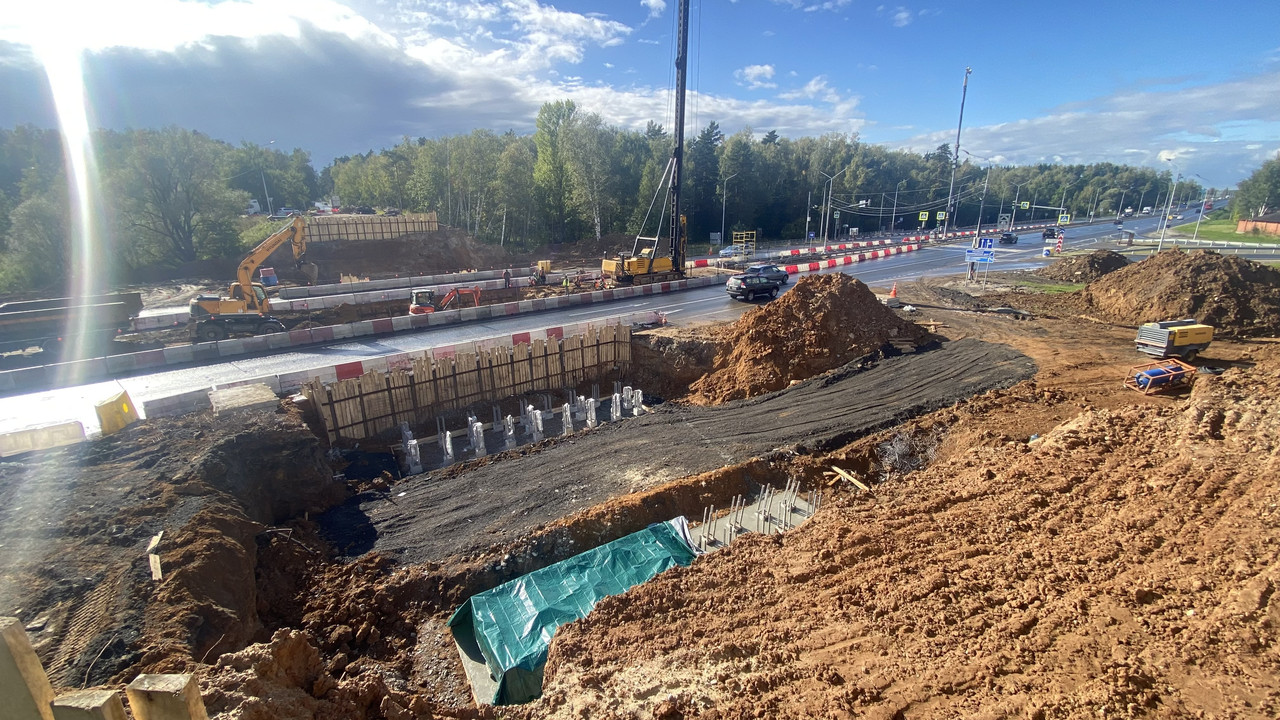

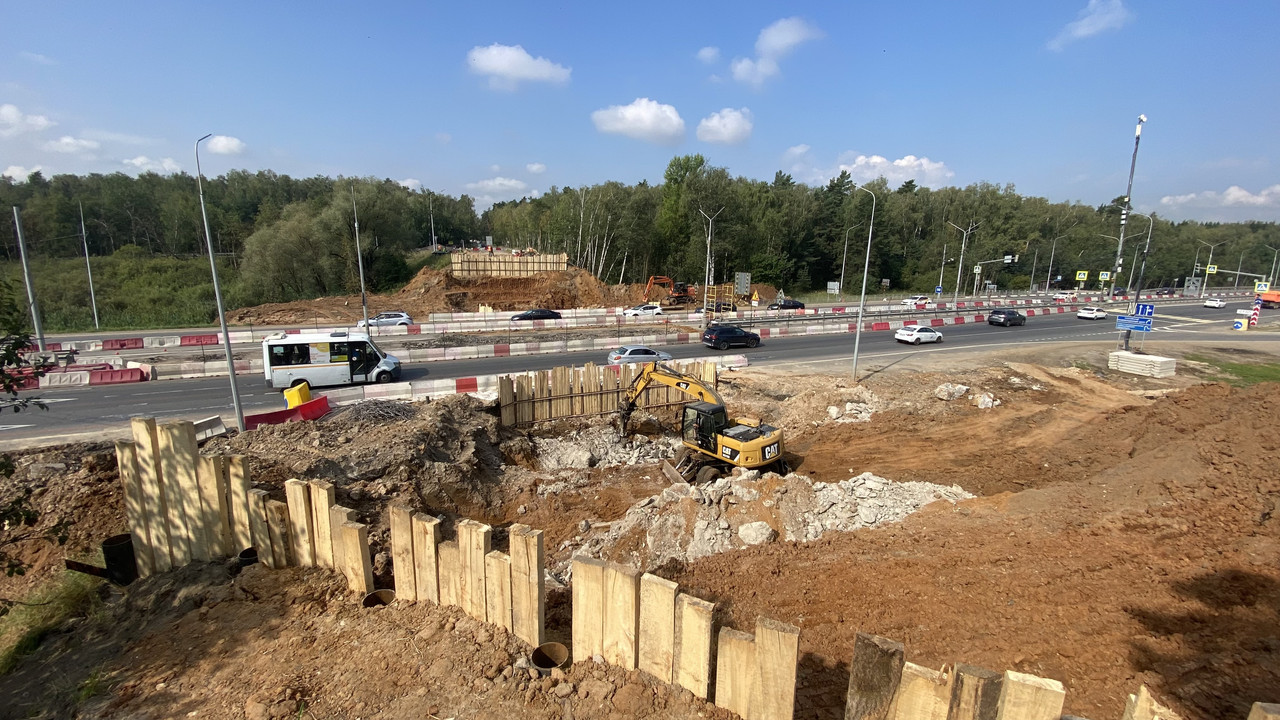

Снесли опоры по центру.
Перекрыли левый ряд при движении в Москву.

Поделиться сообщением


Ссылка на сообщение

Видео от поставщика гидромолота :)





  • Нравится! 1

Поделиться сообщением


Ссылка на сообщение

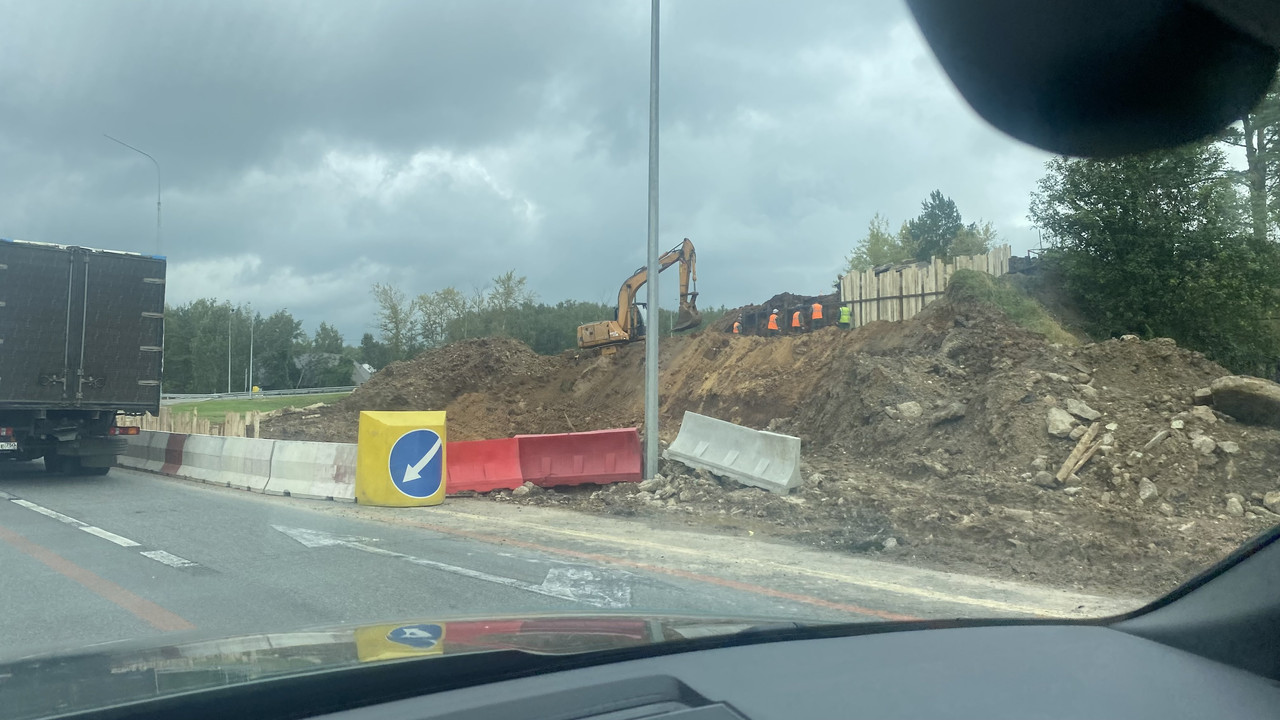

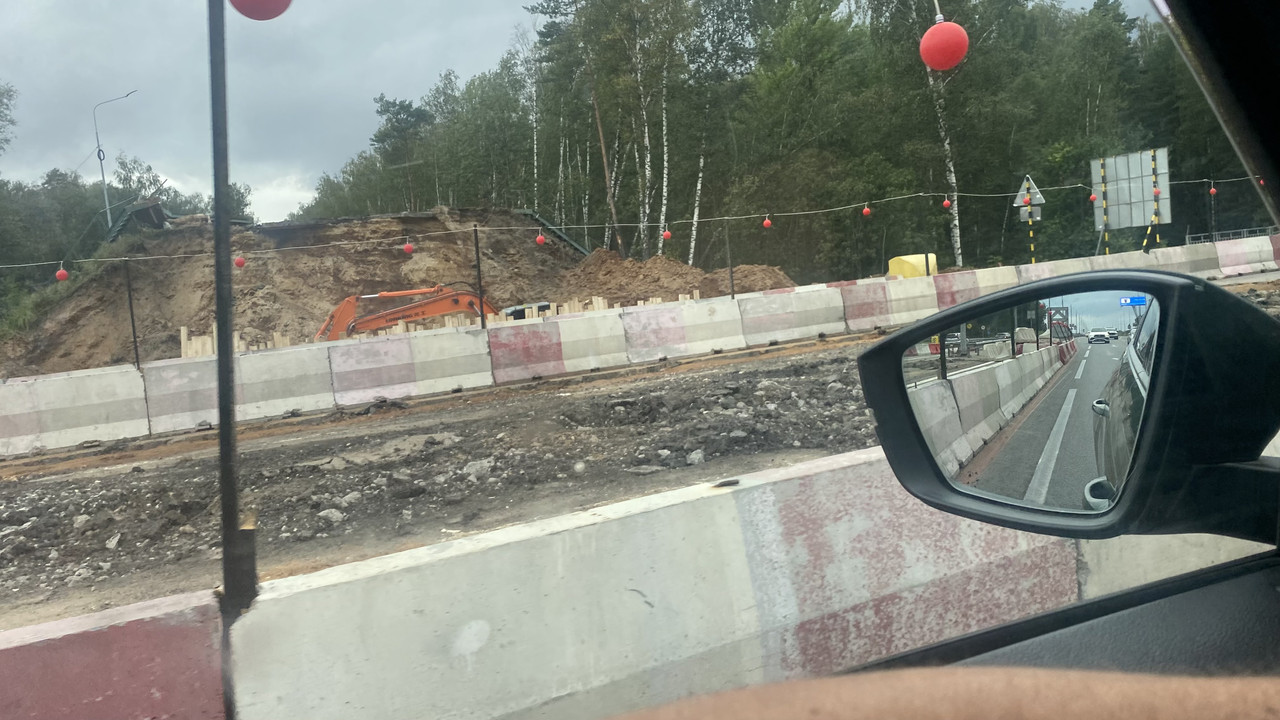

По дороге в порт и обратно



Спойлер




























  • Нравится! 2
  • Спасибо! 1

Поделиться сообщением


Ссылка на сообщение

А может кто знает - балки на  на новом путепроводе СБВЛЖ как будут класть? Будут опоры по середине А-105 ставить? По ряду в каждую сторону отхватят?

Поделиться сообщением


Ссылка на сообщение

ilyaa
по проекту опора посередине остается (ОП3)

если по ПЗ на работы смотреть, то примерно так:

Последовательность работ
Демонтаж и монтаж осуществляется в 3 периода в 6 этапов за счет перекрытия и
перенаправления дорожного движения в каждом этапе проведения работ по соседней полосе.
Первый период осуществляется в 3 этапа. Первым этапом производится: организация дорожного
движения, устройство строительной площадки, перебазировка строительной техники и
оборудования, переустраиваются инженерный сети, сооружаются технологические площадки
для демонтажа и монтажа путепровода. Производиться демонтаж пролетных строений 1, 4 и
крайних опор ОК1 и ОК4. Вторым этапом демонтируется пролетное строение №2 и
промежуточная опора ОП2. Третьим этапом демонтируется пролетное строения №3 и
промежуточные опоры ОП3 и ОП4 сооружаются технологические площадки для демонтажа и
монтажа путепровода. Второй период осуществляется в 3 этапа за счет перекрытия и
перенаправления дорожного движения в каждом этапе проведения работ по свободной полосе.
Четвертым этапом производится устройство опор ОП3 и ОП4 монтаж пролётного строения №3.
Пятым этапом возводиться опора ОП2 и монтируется пролетное строение №2. Шестым этапом
производится устройство опор ОК1 и ОК4, монтаж пролетного строения №1 и №4.



  • Нравится! 1

Поделиться сообщением


Ссылка на сообщение

Ленинские Горки






Изменено пользователем KURBATOV80
  • Нравится! 3
  • Спасибо! 2

Поделиться сообщением


Ссылка на сообщение

Конкурс в электронной форме на право заключения Договора на выполнение работ по восстановлению изношенного верхнего слоя покрытия транспортных развязок км 32, км 37, км 42 автомобильной дороги А-105 подъездная дорога от Москвы к аэропорту Домодедово, Московская область.

https://zakupki.gov.ru/epz/order/notice/notice223/common-info.html?noticeInfoId=15651236

Поделиться сообщением


Ссылка на сообщение

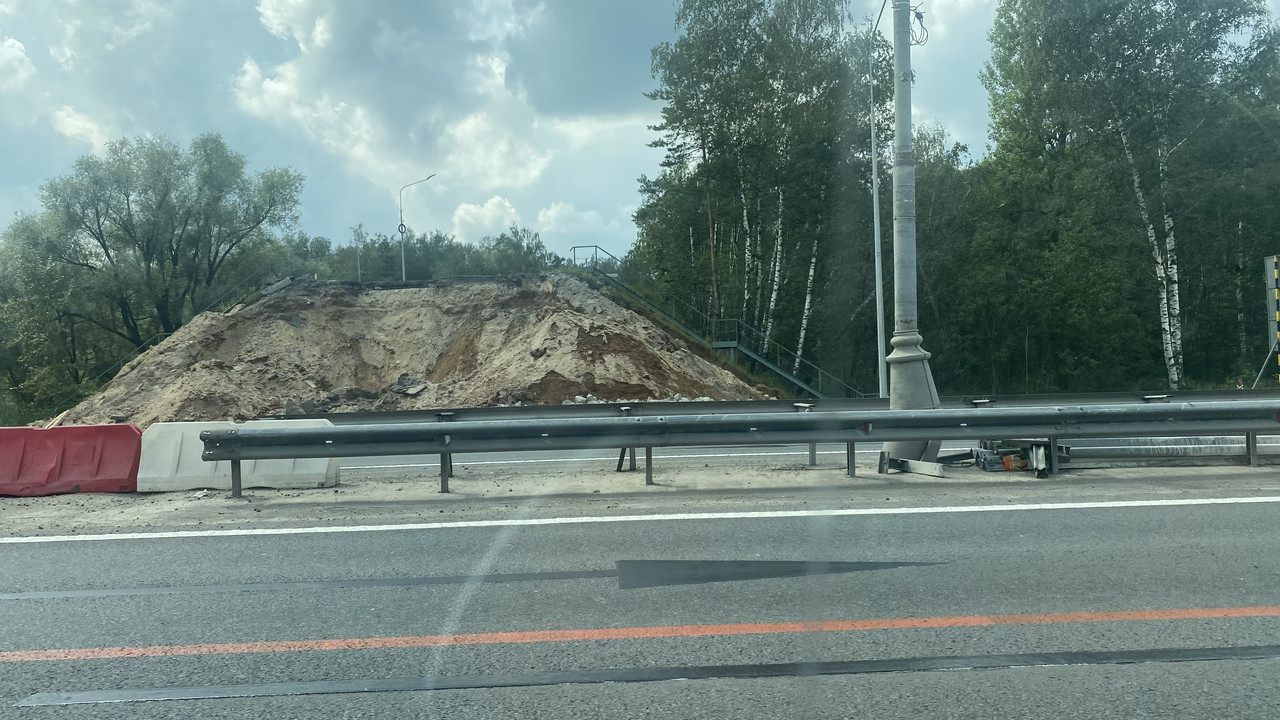

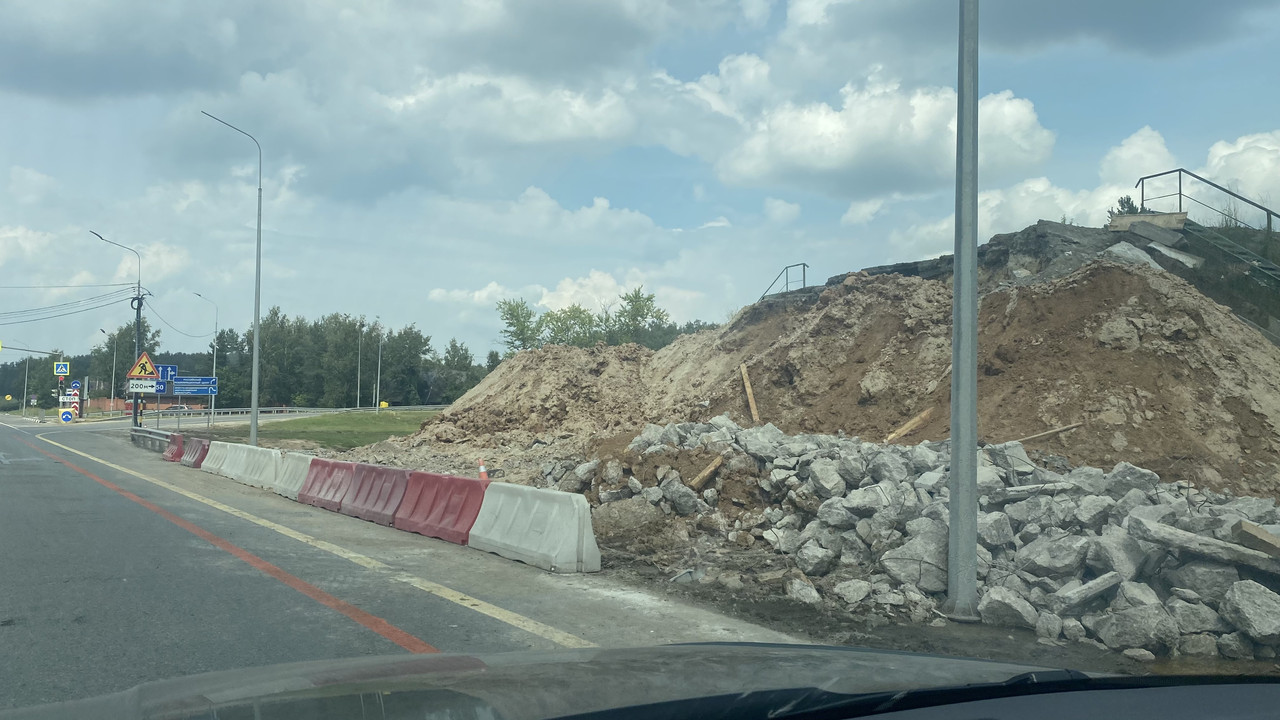

Ленинские горки

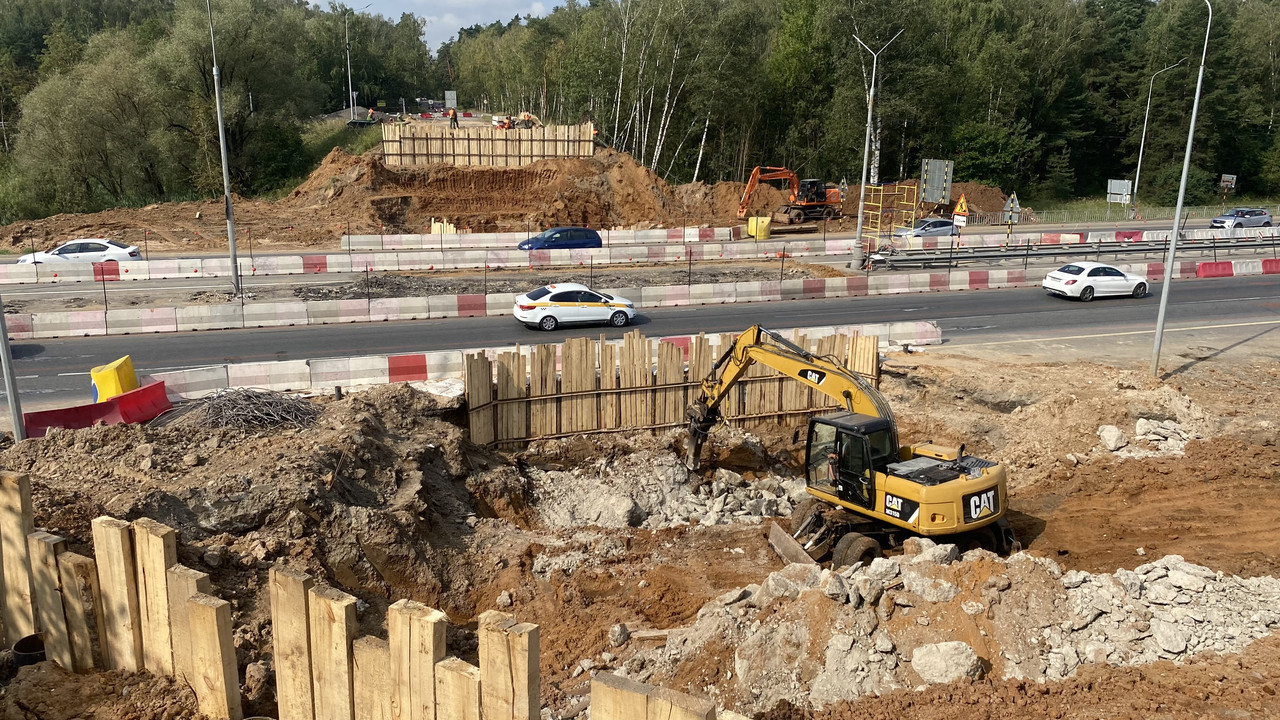

Колотят и раскапывают по центру.










Изменено пользователем KURBATOV80
  • Нравится! 2

Поделиться сообщением


Ссылка на сообщение

Для публикации сообщений создайте учётную запись или авторизуйтесь

Вы должны быть пользователем, чтобы оставить комментарий

Создать учетную запись

Зарегистрируйте новую учётную запись в нашем сообществе. Это очень просто!

Регистрация нового пользователя

Войти

Уже есть аккаунт? Войти в систему.

Войти

  • Последние посетители   0 пользователей онлайн

    Ни одного зарегистрированного пользователя не просматривает данную страницу

×
×
  • Создать...
