BeTaJIb 23 442 Жалоба Опубликовано 20 октября 2023 г. В 18.10.2023 в 00:00, Путешественник сказал: Стартовал ремонт моста через реку Пзезуапсе на трассе А-147 в Сочи. https://dorinfo.ru/star_detail.php?ELEMENT_ID=148575 Федеральные дорожники начали ремонт моста через р. Псезуапсе в Сочи ФКУ Упрдор «Черноморье» заключило контракт на проведение планово-предупредительных работ на мосту через реку Псезуапсе в Лазаревском районе, на участке км 109+546 федеральной трассы А-147 Джубга – Сочи. Федеральный подрядчик уже организовал движение на участке по новой схеме и приступил к подготовительным работам. Основная задача ремонта – переустройство деформационных швов мостового сооружения и переходных зон к ним. Для выполнения всего комплекса работ понадобится разобрать асфальтобетонное и железобетонное покрытие. Движение на участке на втором этапе работ, с 17 октября, будет осуществляться с сужением дороги с трех до четырех полос. Все работы планируется завершить до конца ноября 2023 г. https://chnm.rosavtodor.gov.ru/department/press-center/novosti/654501 1 Поделиться сообщением Ссылка на сообщение
jokeridze 250 Жалоба Опубликовано 21 октября 2023 г. 17 часов назад, BeTaJIb сказал: Движение на участке на втором этапе работ, с 17 октября, будет осуществляться с сужением дороги с трех до четырех полос. https://chnm.rosavtodor.gov.ru/department/press-center/novosti/654501 Сужение с трёх до четырёх полос - это пять! Поделиться сообщением Ссылка на сообщение
almant 16 884 Жалоба Опубликовано 26 октября 2023 г. ФКУ «Черноморье» за половину отведенного срока выполнило ремонт моста через р. Псезуапсе в Сочи 27 октября движение на участке км 109+546 федеральной трассы А-147 Джубга – Сочи будет возобновлено в штатном режиме. Черноморское управление Росавтодора выполнило все планово-предупредительные работы на мосту через реку Псезуапсе в Лазаревском районе на месяц раньше положенного. Напомним, основной целью ремонта было переустройство деформационных швов мостового сооружения и переходных зон к ним. Для выполнения всего комплекса работ понадобилось разобрать асфальтобетонное и железобетонное покрытие. Работы велись круглосуточно, за исключением технологических пауз. В настоящий момент завершается фаза затвердевания бетона, после чего рабочие приступят к укладке слоев дорожной одежды и к нанесению разметки. Во второй половине дня пятницы 27 октября движение по мосту запустят в штатном режиме. 2 Поделиться сообщением Ссылка на сообщение
almant 16 884 Жалоба Опубликовано 7 декабря 2023 г. До начала лета на А-147 заменят слои износа Федеральные дорожники начали работы по подготовке главной курортной трассы региона к новому летнему сезону. ФКУ «Черноморье» заключило первый из нескольких планируемых госконтрактов на замену слоев износа на федеральной трассе А-147 Джубга – Сочи. Работы в Туапсинском и Лазаревском районах начались с сегодняшнего дня. Замена верхних слоев асфальта в рамках первого госконтракта будет проходить на участках км 78+000 – км 84+480, км 84+560 – км 85+250, км 85+700 – км 87+350, км 87+900 – км 92+000, км 92+050 – км 101+680. Основная часть работ пройдет в 2024 году и закончится до начала летнего курортного сезона. Общая площадь нового асфальтового покрытия составит 253,6 тысячи кв. м. Планируется срезка поверхностного слоя асфальтобетонных дорожных покрытий с применением фрез толщиной до 8 см, устройство выравнивающего слоя из из асфальтобетонной смеси с доставкой на объект с предварительным розливом вяжущего материала, устройство покрытия из асфальтобетонной смеси толщиной 4 см, укрепление обочин ранее отфрезерованным асфальтобетоном толщиной до 5 см, с последующей планировкой и уплотнением. Работы ведутся по захваткам длиной до 1000 м с применением реверсивной схемы движения. Напомним, что работы по замене слоев износа ведутся также на другом популярном курортном направлении – скоростной трассе А-149 Адлер – Красная Поляна. Источник: ФКУ Упрдор "Черноморье" 3 Поделиться сообщением Ссылка на сообщение
almant 16 884 Жалоба Опубликовано 31 января 2024 г. О ремонтах, предстоящих в 2024 году - здесь. 1 Поделиться сообщением Ссылка на сообщение
almant 16 884 Жалоба Опубликовано 26 апреля 2024 г. На сегодняшний день в полном объеме выполнены работы на участках км 206+888 – км 212+470, км 204+590 – км 206+305 автодороги А-147 Джубга – Сочи. В настоящее время слои износа меняют на участках км 1+048 – км 52+000 (Джубга, Новомихайловка, Агой), км 78+000 – км 84+480, км 84+560 – км 85+250, км 85+700 – км 87+350, км 87+900 – км 92+000, км 92+050 – км 101+680 (Шепси, Макопсе, Аше) трассы А-147. Планируемый срок завершения работ – 20 мая. Регламентные работы необходимы для поддержания нужных эксплуатационных характеристик автомобильных дорог, в целях обеспечения безопасности дорожного движения и недопущения ДТП, связанных с дорожными условиями. Главная сочинская трасса – А-147 – испытывает тяжелое воздействие множества перегруженных длинномеров и сверхнормативного трафика, особенно в летнее время. Возникают просадки верхнего слоя покрытия, колейность, трещины, ямы. Все это тормозит движение на и без того очень оживленной дороге и создает препятствия автомобилям. Аналогичные задачи и на других сочинских дорогах. В этой связи ФКУ «Черноморье» снова обращается к водителям проявить терпение и понимание в связи с проведением ремонтных работ и не превышать скорость движения свыше установленной на уже отремонтированных участках. По завершению летнего курортного сезона на А-147 запланирована замена слоев износа еще на нескольких участках, ближе к Сочи. Это участки км 101+680 – км 127+000 (работы с 10 сентября по 15 декабря); км 137+000 - км 143+000 (с 1 по 30 ноября) и км 158+000 – км 165+940 (с 10 сентября по 30 октября). Графики и информация о ходе проведения работ в летнее время будут публиковаться отдельно. ФКУ Упрдор "Черноморье" 1 Поделиться сообщением Ссылка на сообщение
almant 16 884 Жалоба Опубликовано 27 апреля 2024 г. Ограничение движения для большегрузов вводится на трассе А-147 В целях снижения транспортной нагрузки в период с 1.06.2024 по 15.09.2024 г. на участке федеральной трассы А-147 Джубга – Сочи км 1+048 – км 206+888 вводятся временные ограничения движения для грузовых автомобилей и составов транспортных средств с разрешенной максимальной массой более 15 тонн. Ограничение будет осуществляться в нерабочие и праздничные дни с 8 до 21 часа и с пятницы по воскресенье каждой недели с 8 до 21 часа. ФКУ Упрдор "Черноморье" 1 Поделиться сообщением Ссылка на сообщение

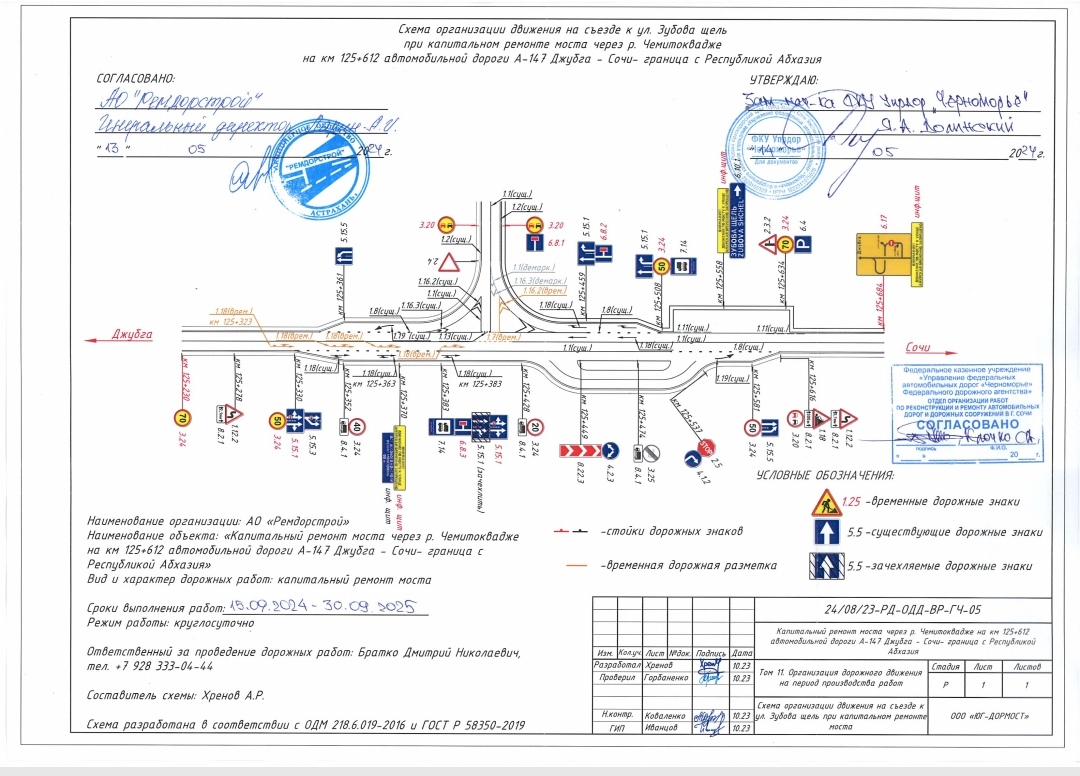

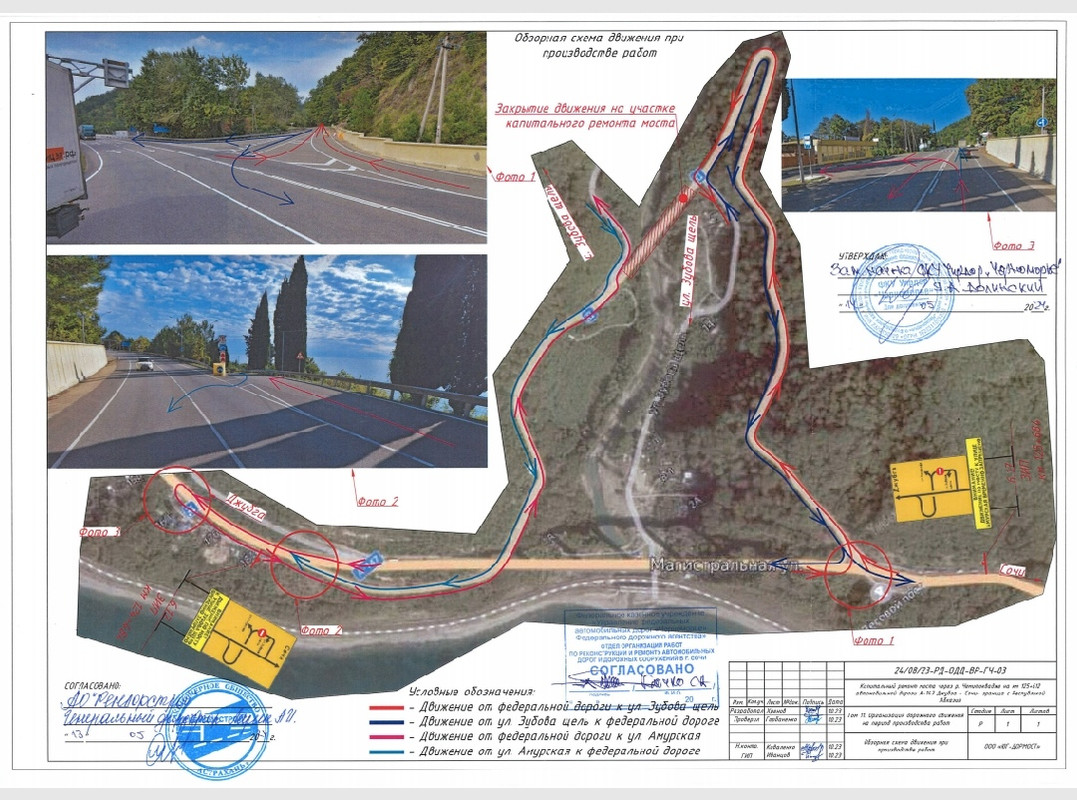

almant 16 884 Жалоба Опубликовано 27 июня 2024 г. Мост в Зубовой Щели на федеральной трассе А-147 приведут к нормативам С 15 сентября стартуют работы по капитальному ремонту перехода через реку Чемитоквадже близ поселка Зубова Щель в Лазаревском районе Сочи. Движение на участке будет перекрыто, а схема движения изменена. Речь идет о старом, второстепенном сегодня направлении трассы А-147 Джубга – Сочи. Существующий мост на 125-м километре сначала полностью разберут, обустроят технологические площадки и на его месте построят новый, на железобетонных пролетных строениях длиной 21 м. Сегодня мост используют только жители указанного поселка, поэтому его временное закрытие не создаст никаких препятствий для пользователей федеральной трассы А-147. Сельчанам же предложена альтернативная схема движения – по недавно отремонтированному участку, в 400 м севернее. Напомним, специалисты ФКУ «Черноморье» в течение 2023 года проводили здесь масштабные работы по укреплению склона, построили три мощные подпорные стены, одна из которых расположена в русле реки. Новый мост будет оборудован системой ливневой канализации, двумя секциями очистных сооружений и современным энергоэффективным освещением. Завершение строительно-монтажных работ запланировано на сентябрь 2025 года. Начиная с 2022 года ФКУ «Черноморье» на этом коротком, но чрезвычайно извилистом и отвесном участке дороги будет проводить капитальные работы уже на третьем объекте. https://chnm.rosavtodor.gov.ru/department/press-center/novosti/705823 3 1 Поделиться сообщением Ссылка на сообщение

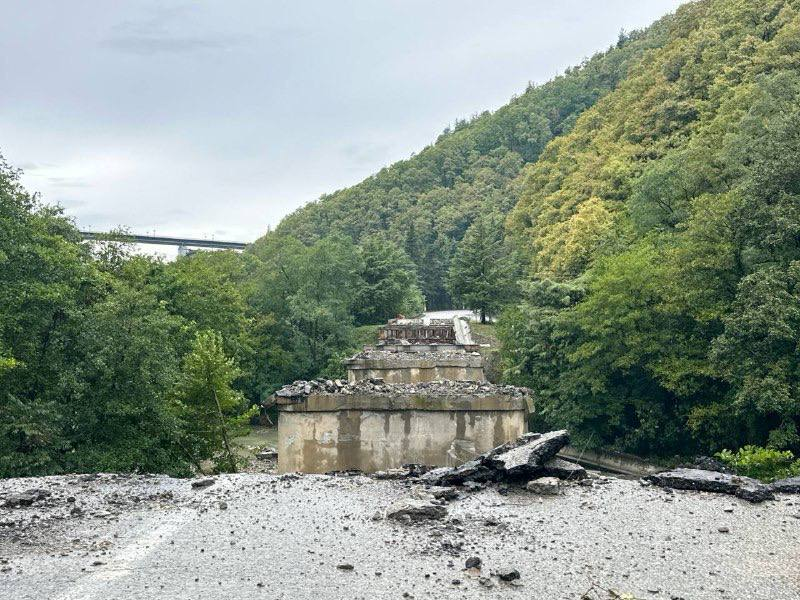

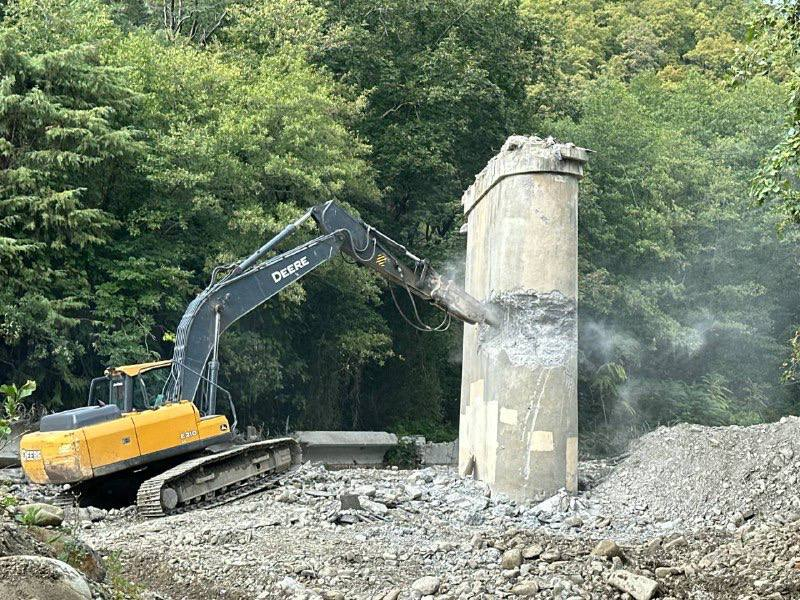

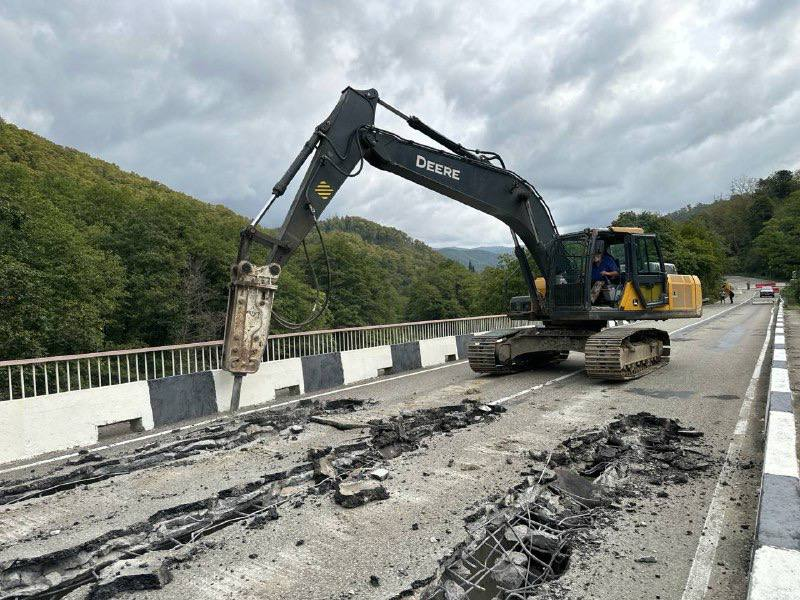

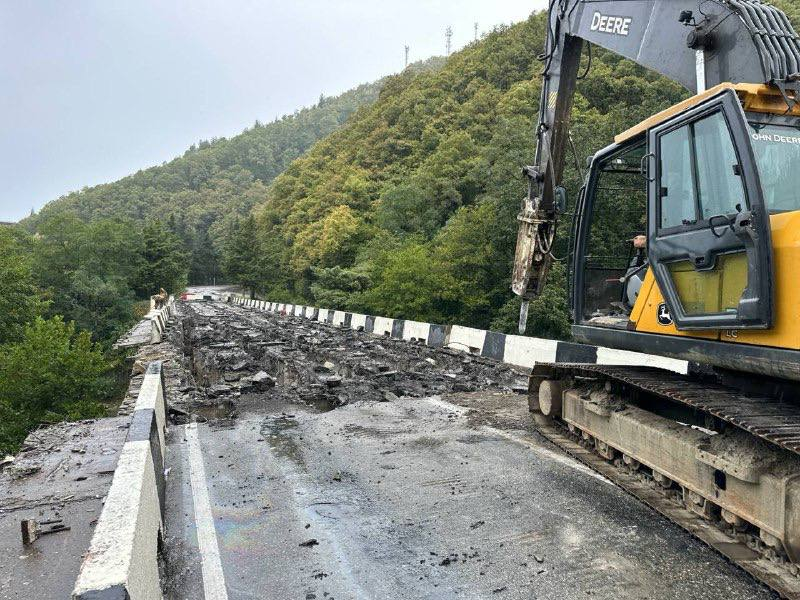

Man 73 285 Жалоба Опубликовано 26 сентября 2024 г. Департамент транспорта и дорожного хозяйства Сочи В Зубовой Щели идут активные работы по разборке старого моста Спойлер 2 Поделиться сообщением Ссылка на сообщение
BeTaJIb 23 442 Жалоба Опубликовано 22 декабря 2024 г. В Нижнем Учдере вводится реверс для производства ремонтных работ На участке км 161+250 федеральной трассы А-147 Джубга – Сочи (в районе санатория им. Семашко) Лазаревского района Сочи со стороны прилегающих земель на дорожное полотно сошел сель, спровоцированный обильными осадками последних дней. Грязевые потоки повредили подпорную стену и повалили несколько деревьев. Для объективной оценки ущерба дорожной инфраструктуре и устранения селевых масс на участке длиной до 50 м с 21 декабря 2024 г. вводится временная реверсивная схема движения с применением светофора. https://chnm.rosavtodor.gov.ru/department/press-center/novosti/710276 Поделиться сообщением Ссылка на сообщение
BeTaJIb 23 442 Жалоба Опубликовано 15 апреля 2025 г. Смонтирован первый пролет нового моста в поселке Зубова Щель Мостовики ФКУ Упрдор «Черноморье» установили шесть балок одного из четырех пролетных строений нового моста через реку Чемитоквадже близ поселка Зубова Щель в Лазаревском районе Сочи. Фактически, напомним, на месте прежнего строится новый мост. Старый демонтирован полностью. Новый переход на 125-м километре трассы А-147 Джубга – Сочи будет иметь четыре пролета длинной более 20 метров каждый. Работы были начаты в 2024 году. Речь идет о старом, второстепенном сегодня направлении трассы А-147 Джубга – Сочи, которым пользуются в основном только жители близлежащего поселка. Новый двухполосный мост будет оборудован системой ливневой канализации, двумя секциями очистных сооружений и современным энергоэффективным освещением. На время работ сельчанам предложена альтернативная схема движения – по недавно отремонтированному участку, в 400 м севернее. В течение 2023 года специалисты ФКУ «Черноморье» проводили здесь масштабные работы по укреплению склона, построили три мощные подпорные стены, одна из которых расположена в русле реки. https://chnm.rosavtodor.gov.ru/department/press-center/novosti/713342 1 Поделиться сообщением Ссылка на сообщение

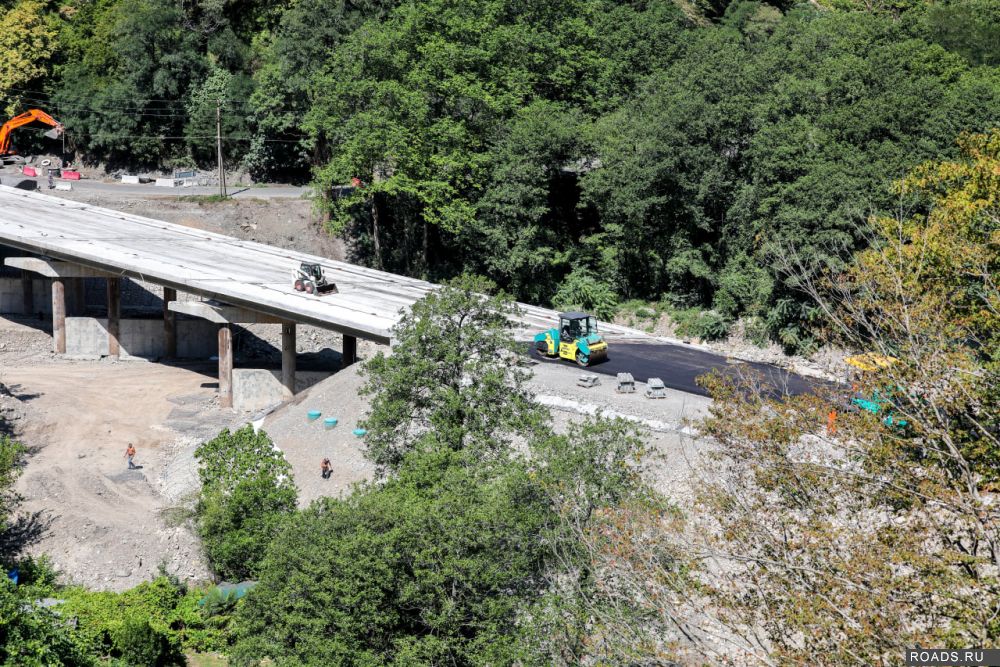

BeTaJIb 23 442 Жалоба Опубликовано 20 августа 2025 г. На новом мосту через реку Чемитоквадже начали укладывать асфальт Речь идет об искусственном сооружении на 125-м км трассы А-147 Джубга – Сочи близ поселка Зубова Щель в Лазаревском районе Сочи, которое специалисты возводят фактически заново в рамках капитального ремонта. Напомним, что старый мост полностью демонтировали, на его месте в апреле текущего года удалось смонтировать первое пролетное строение нового сооружения, а уже в августе – приступить к укладке слоев асфальтобетона. В настоящее время специалисты подрядной организации активно проводят эту работу на подъездах к искусственному сооружению. Новый мост получил четыре пролета длинной более 20 м каждый. Объект будет оборудован современным энергоэффективным освещением, барьерным ограждением, системой ливневой канализации и двумя секциями очистных сооружений. Полностью завершить работы на участке старого, второстепенного сегодня направления трассы А-147, которым пользуются в основном жители близлежащего поселка, планируется до конца 2025 года. На время работ сельчанам была предложена альтернативная схема движения – по недавно отремонтированному участку, расположенному на 400 м севернее. В течение 2023 года специалисты ФКУ Упрдор «Черноморье» проводили здесь масштабные работы по укреплению склона, построили три мощные подпорные стены, одна из которых расположена в русле реки. А с 2022 года на этом коротком, но чрезвычайно извилистом и отвесном участке дороги проводит капитальные работы уже на третьем объекте. https://chnm.rosavtodor.gov.ru/department/press-center/novosti/716503 1 Поделиться сообщением Ссылка на сообщение
BeTaJIb 23 442 Жалоба Опубликовано 31 октября 2025 г. В Краснодарском крае запущено движение по мосту через р. Чемитоквадже в составе трассы А-147 Завершен капитальный ремонт моста через реку Чемитоквадже на 125-м км федеральной трассы А-147 Джубга – Сочи, расположенного возле села Зубова Щель Краснодарского края. Сегодня, в соответствии с установленным графиком, сооружение было официально открыто для движения транспорта. Объект находится на ныне второстепенном направлении федеральной автодороги, огибающей ущелье Зубова Щель у одноименного поселка. Основное направление в этом районе проходит по Зубовскому виадуку – самому высокому автомобильному мосту в России, введенному в эксплуатацию в декабре 1999 года. Тем не менее, федеральные дорожники продолжают поддерживать нормативное эксплуатационное состояние и старого направления дороги ввиду важности участка для дорожной инфраструктуры региона. Капитальный ремонт моста через р. Чемитоквадже, которым сегодня преимущественно пользуются жители близлежащего поселка, начался в сентябре 2024 года. Фактически на месте старого сооружения был построен новый мост из четырех пролетов длиной более 20 м каждый. Объект оснащен современным энергоэффективным освещением, барьерным ограждением, системой ливневой канализации и двумя секциями очистных сооружений. На время работ местным жителям была предложена альтернативная схема движения – по недавно отремонтированному участку автодороги, расположенному на 400 м севернее. Напомним, что в течение 2023 года специалисты ФКУ Упрдор «Черноморье» выполняли там масштабные работы по укреплению склона, в частности, построили три мощные подпорные стены, одна из которых расположена в русле реки. Начиная с 2022 года, на этом коротком, но чрезвычайно извилистом и отвесном участке дороги капитальные работы были выполнены уже на трех объектах. https://chnm.rosavtodor.gov.ru/department/press-center/novosti/718274 2 Поделиться сообщением Ссылка на сообщение
almant 16 884 Жалоба Опубликовано 11 ноября 2025 г. Капитальные работы на оползневом участке в Хосте планируется завершить до конца года Специалисты ФКУ «Черноморье» приступили к сооружению ростверка на второй подпорной стене на ремонтном участке км 189+350 федеральной трассы А-147 Джубга – Сочи в Хостинском районе. Ранее в основание ростверка было забурено 22 сваи. Первая, двухрядная подпорная стена длиной 80 метров была полностью готова еще в мае. Затем работы приостанавливались на курортный сезон. Бетонирование ростверка второй, однорядной стены, длиной 55 метров, за пределами оползневого участка будет проходить в четыре этапа, первый из которых уже выполнен. Закончено также погружение горизонтальных анкерных свай со стороны железной дороги. Теперь рабочие связывают их швеллерами для большей прочности всей конструкции. Федеральным дорожникам предстоит выполнить еще частичное восстановление старой подпорной стены, которая также будет использована в общем комплексе удерживающих сооружений участка, завершить устройство дренажной системы, выполнить устройство ливневой канализации, ограждения и восстановление дорожного покрытия. На время ремонта движение на участке осуществляется, напомним, по временной схеме. Выбранный режим оказался оптимальным, и пробок в этом месте трассы А-147 даже в пик курортного сезона удалось избежать. Ремонтные работы выполняются с ноября 2024 года. Тогда в связи со сходом оползня, спровоцированного обильными осадками и многолетней чрезмерной нагрузкой на дорожное полотно, в слоях дорожного покрытия произошло раскрытие деформационных швов, значительная просадка проезжей части, а также нарушение лотковой и коллекторной ливневой канализации. Специалистам ФКУ «Черноморье» удалось оперативно локализовать место происшествия, выполнить первоочередные стабилизирующие мероприятия и приступить к капитальным работам, которые планируется завершить до конца текущего года. ФКУ "Упрдор "Черноморье" 2 Поделиться сообщением Ссылка на сообщение
BeTaJIb 23 442 Жалоба Опубликовано 24 ноября 2025 г. Работы 2025 года на Мамайском перевале закончатся до 1 декабря ФКУ «Черноморье» проводит ремонт участка км 165+949 – 171+994 федеральной трассы А-147 в Лазаревском районе Сочи, на Мамайском перевале. Для исключения заторовых ситуаций работы проводятся в ночное время. Напомним, что работы проводятся в рамках заключенного контракта на ремонт покрытия на четырех участках федеральной трассы А-147 Джубга – Сочи в Дагомысе. На км 165 – км 166, км 166 –167, км 167– 169, км 169 – 171, от р. Ира до Мамайской развязки, приведут к нормативным показателям верхний слой дорожной одежды. Кроме того, для комфорта местных жителей и отдыхающих заменят 11 павильонов на остановках общественного транспорта. В этом году работы будут закончены на участке от поста ГАИ на Мамайском перевале до уширения в зоне разворота с обратного на прямой ход. К этому времени завершены также работы по замене слоев износа на участках трассы А-147 км 189+079 – 192+648 и 193+158 – 197. https://chnm.rosavtodor.gov.ru/department/press-center/novosti/718730 1 Поделиться сообщением Ссылка на сообщение
