БалтМостСтрой

«БалтМостСтрой» продолжает возводить искусственные сооружения на Южной широтной магистрали в Ленинградской области.

На Балтийском путепроводе выполняется:
  •  армирование тела 5-ой опоры;
  •  монтаж опалубки тела 6-ой опоры;
  •  армирование ростверка 7-ой опоры;
  •  обратная засыпка ростверка 6-ой опоры;
  •  сварка стыков главных балок.

На Витебском путепроводе выполняется:
  •  Прием металлоконструкций пролетного строения;
  •  подготовка поверхности под гидроизоляцию ростверка 7-ой опоры;
  •  погружение мостовых свай;
  •  армирование стоек 8-ой опоры;
  •  устройство временного моста;
  •  устройство каркасов стоек 7-ой опоры.


FigA3wegV2Kr_JyhJ2cMtoXRASL-xrN6_aIyeCUQ

Спойлер




Ueh2aylDNswB5135FCqHM5X2m5uzD_5FNuUiYw9m

nr5O-79VVb-JNtIh1PQfmVVj8doj4ndaf4Qcl7Bu

xaZCTzQMkPvHgr2bQT3ypZHVk85ndP4KRjn5ydWF

5MtwoFL8dEpVni8SlU5o4PAZFju_vxf_6vu0139B

snzFxD8opH4U6AT6ZF_H3nOPX-iz0arhuQJ6DLqf




  • Нравится! 3

Поделиться сообщением


Ссылка на сообщение

Продолжается строительство Южной широтной магистрали



В Пушкинском районе продолжается строительство одного из главных проектов развития транспортного каркаса Санкт Петербурга – Южной широтной магистрали.

В связи с работами по строительству путепровода в створе Петербургского шоссе, с 15.10.2024 - 15.04.2026 ограничивается движение на участке шоссе от Детскоселького бульвара до Витебского проспекта с организацией движения по временной объездной дороге.

На сегодняшний день объект готов на 22%. Производится укрупнительная сборка металлоконструкций пролетного строения на путепроводе через ж.д. пути Балтийского направления. Смонтировано уже 1 200 тонн металлоконструкций из 2 966 тонн. Специалисты также возводят ростверки и стойки на опорах №5, №6 и №7.

Продолжается бурение и погружение свай, а также усиление насыпи у опор №9 и №1, забивка свай опоры №7, армирование ростверка опоры №8 путепровода Витебского направления, также на объект строительства завезено и прошло входной контроль 3 тыс. тонн металлоконструкций.

От Петербургского до Подбельского шоссе продолжают устройство временных дорог, ливневой канализации и переустройство газопровода.

Новая трасса на 4-6 полос станет дублером южного участка КАД и значительно разгрузит юг города, в том числе снизит транзитные потоки через Павловск и Пушкин в Ленинградскую область. Также уменьшится нагрузка на железнодорожные переезды в южном направлении. Магистраль соединит Волхонское, Петербургское шоссе и шоссе Подбельского и в перспективе выведет их на Московское шоссе, автомобильную дорогу М-11 «Нева» и федеральную трассу Р-21 «Кола».

На 7 километрах уложат дорожное полотно, построят тротуары шириной 3 метра и велодорожки - 2,5 метра, установят шумозащитные экраны, светофоры и остановочные пункты. Также будет построено 3 путепровода: через железнодорожные пути Витебского и Балтийского направления, а также в створе Петербургского шоссе.

Пропускная способность новой трассы составит более 49 тысяч автомобилей в сутки. В эксплуатацию Южную широтную магистраль планируется ввести до конца 2027 года.















КРТИ Санкт-Петербурга

  • Нравится! 1
  • Спасибо! 1

Поделиться сообщением


Ссылка на сообщение

БалтМостСтрой

"БалтМостСтрой" начал работы по возведению путепроводов через железнодорожные пути Балтийского и Витебского направления Южной широтной магистрали. Эти работы сопряжены с большим подготовительным процессом, так как требуют согласования с ОАО РЖД и выделения «окон» в расписании железнодорожного транспорта.

_4qkOVq6xBeMQnmK3CgKL5iwREqb6rjkNMEt4QGd

al0dlNLN-iG96pY6aNdlwP48_5xkKHr95NKol-VV
Спойлер

lwxt31y8mqM.jpg?size=1160x632&quality=95



6jCE-SEjwXs.jpg?size=986x741&quality=95&



JK1TSpvt11g.jpg?size=1160x868&quality=95



IfSLXQBB0qw.jpg?size=1480x911&quality=95



meA4XjOLm_M.jpg?size=1084x910&quality=95



  • Спасибо! 1

Поделиться сообщением


Ссылка на сообщение

Комитет по развитию транспортной инфраструктуры

В Пушкинском районе продолжается строительство Южной широтной магистрали. Новая трасса значительно разгрузит южные районы города.

О том, как продвигается её строительство и другие подробности, вы узнаете из сюжета программы "Петербург - город решений" Телеканал «Санкт-Петербург»



  • Нравится! 2

Поделиться сообщением


Ссылка на сообщение

БалтМостСтрой

UPWbpWbSChj_zROIVpmvV_ibls_w8Hz9TMFLrDPe

Спойлер



YcWLSJTWnMxvDxOg-CNKQdah7PgnGOAuGZ2Mv097

r1DPkWScyRBh8q223wvIOCEMZbGIlU7SMVdbzgtK

TA36uV9j7tR1601GBFR8rcfXJ85_lU6iJycZa00C

r8SYJ-i4RE3VFMQnqKCA3xblNr7v1IQJ_HNoTHeo









"БалтМостСтрой" (baltmost.ru) на автомобильной дороге «Южная широтная магистраль» возводит сталежелезобетонные путепроводы через железнодорожные пути Балтийского и Витебского направления.

Сейчас наши специалисты активно готовятся к монтажу пролетного строения через железнодорожные пути Балтийского направления на 20 км пикете 1+40 на участке перегона Шоссейная - Александровская.
Данные работы потребуют временного ограничения движения железнодорожного транспорта по данному участку.
  • Нравится! 1

Поделиться сообщением


Ссылка на сообщение

БалтМостСтрой

«Весёлая» ночь выдалась у работников "БалтМостСтрой" (baltmost.ru) , которые работают на Южной широтной магистрали. За 2,5 часа наши специалисты смонтировали две балки пролетного строения путепровода через железнодорожные пути.



Работы проводились с 2 часов ночи до 5 утра. Для их проведения необходимо было полностью ограничить движение поездов и электричек через железнодорожный перегон Шоссейная – Александровская.



Наши специалисты уложились в отведённое время. И уже этим утром жители Санкт-Петербурга увидели очертания будущего путепровода Балтийского направления Южной широтной магистрали.

m3trhT5gvBY.jpg?size=1280x960&quality=95

Спойлер

rCVBrlM3oLE.jpg?size=1280x960&quality=95



bHzz2s3oISQ.jpg?size=1280x1000&quality=9



5RKtWnHESmU.jpg?size=1280x960&quality=95



9ATAo9gSgEM.jpg?size=1280x960&quality=95



J_ysMMm5cU0.jpg?size=1280x960&quality=95



amsULiq3XqU.jpg?size=1280x960&quality=95



9nwAIt8Fg74.jpg?size=960x1280&quality=95



cu6PsWBrRUY.jpg?size=1280x960&quality=95



6RJiXx8kjAA.jpg?size=1280x960&quality=95



  • Нравится! 1

Поделиться сообщением


Ссылка на сообщение

БалтМостСтрой

ePQpLFh1HOvVFXD1YXji9XsdnuXh3C2JzmGChFhZ
Спойлер

vb4rEH8kImgfFgMvnPG83CE869w4zpDh3Z6HNZ2C


На фотографиях представлен процесс бетонирования ростверка опоры 2 путепровода в створе Петербургского шоссе, который "БалтМостСтрой" строит на Южной широтной магистрали.
  • Нравится! 1

Поделиться сообщением


Ссылка на сообщение

БалтМостСтрой

vPjWZqs_yaePOA-1V4RJBVE90e4xtARdawz_AcrU

Спойлер


-YqnLHBgJultG5w0o6NIWW3ndWyCNHgqHhBCscBl

gIG3EtamI0wIp6UvhkwJmKu6kpH91BdGBJsIukca

kJFEBdfz0WbHrlWk0HWbkp-012UFTWMDNsa2ho_s

3IBR-sKKlMV9fXBBnlb9MsbKVWhk3gTRQYQYujdf

kiMY3P7vx7JyvuD9L7QUPSDZ9DhHMRT9xFQ0YmOZ






Рассказываем и показываем, как движется строительство путепроводов на Южной широтной магистрали в Санкт-Петербурге. "БалтМостСтрой" (baltmost.ru) здесь ведутся работы на трех направлениях:

 Балтийский путепровод:
  •  Перевозка блоков главных балок;
  •  Сварка стыков главных балок;
  •  Сборка временных опор;
  •  Монтаж несъемной опалубки;
  •  Устройство технологической площадки.

 Витебский путепровод:
  •  Погружение свай;
  •  Демонтаж опалубки опоры;
  •  Укрупнительная сборка блоков главных балок;
  •  Сварка диафрагмы;
  •  Монтаж опалубки стоек;
  •  Устройство стапеля.

 Путепровод в створе Петербургского шоссе:
  •  Демонтаж опалубки;
  •  Бетонирование насадки;
  •  Монтаж опалубки ростверка.
  • Нравится! 2

Поделиться сообщением


Ссылка на сообщение

БалтМостСтрой

БалтМостСтрой" (baltmost.ru) продолжает возводить Витебский путепровод на Южной широтной магистрали



Поделиться сообщением


Ссылка на сообщение

https://mr-7.ru/articles/2025/03/19/dvizhenie-po-pervomu-etapu-iuzhnoi-shirotnoi-magistrali-planiruiut-zapustit-do-kontsa-2025-goda-news

Движение по первому этапу Южной широтной магистрали планируют запустить до конца 2025 года

Фото: Виктория Арефьева / MR7

Фото: Виктория Арефьева / MR7

Первый этап строительства Южной широтной магистрали (ЮШМ) — путепровод в створе Петербургского шоссе, завершён на 60%. До конца года по нему планируют запустить рабочее движение, рассказал журналистам 19 марта зампредседателя комитета по развитию транспортной инфраструктуры (КРТИ) Петербурга Максим Молчанов.

— Мы ведём активное строительство центральной опоры [путепровода]. До конца года у нас в планах уложить уже асфальт, закинуть балки, пустить в движение, — отметил замглавы КРТИ.

Спойлер




Спойлер












  •

Работы идут от улицы Сарицкой до пересечения с шоссе Подбельского, включая реконструируемый участок шоссе Подбельского от Сетевой улицы до Рубежной дороги. Строительством занимается АО «Вад».



Сейчас общая готовность работ по ЮШМ, по данным Смольного, составляет 40%. Планируется, что семикилометровая магистраль соединит Волхонское, Петербургское шоссе и шоссе Подбельского.

Ширина дороги будет варьироваться от четырёх до шести полос. Предполагается, что она повысит транспортную доступность юга Петербурга, разгрузит КАД и снизит потоки автомобилей через Пушкин и Павловск.

Даты начала проектирования следующего участка до Московского шоссе и трассы Кола, пока не известны.

Сроки завершения проекта в целом, как уточнил Молчанов, всё те же — 2027 год.

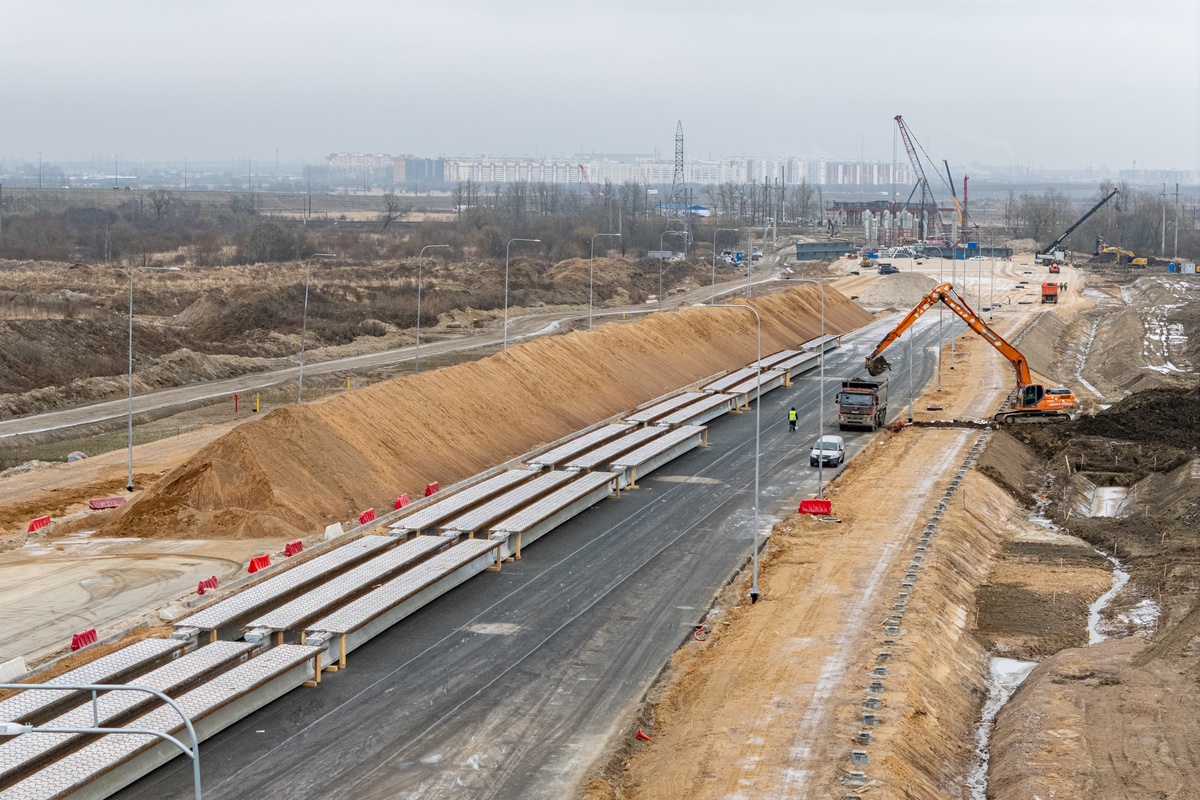

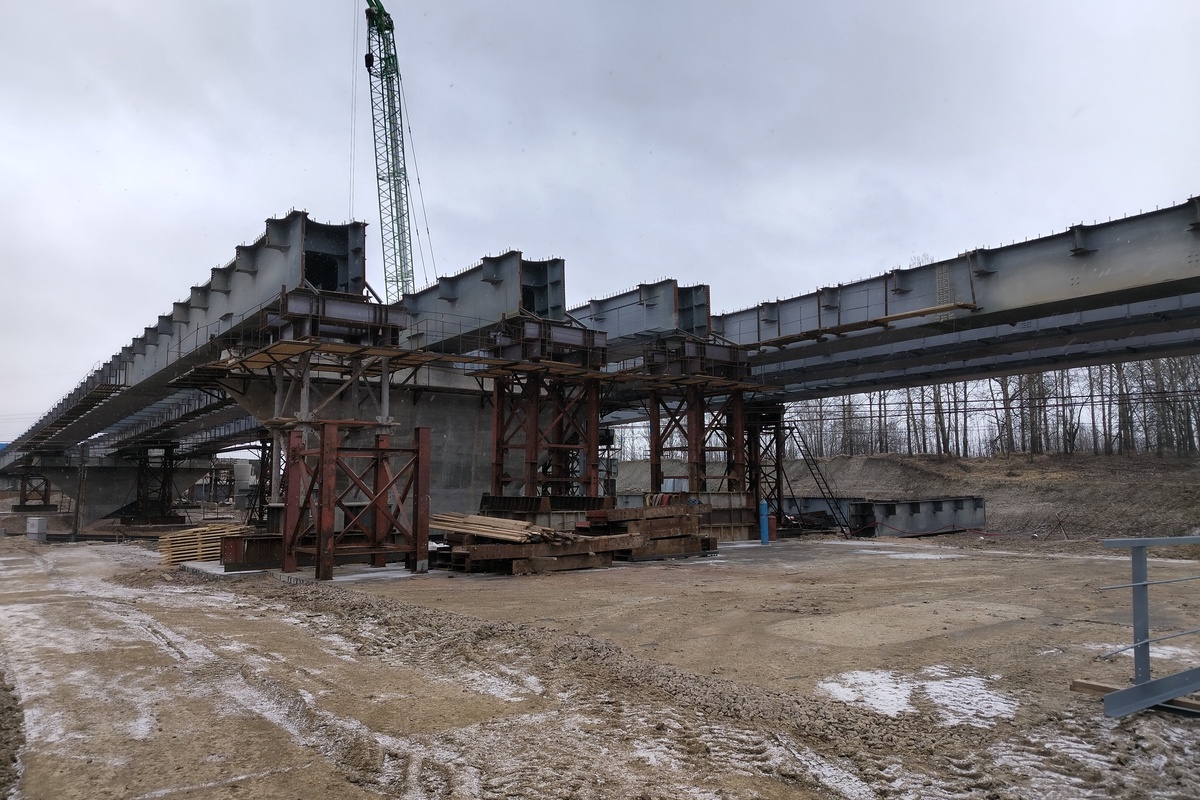

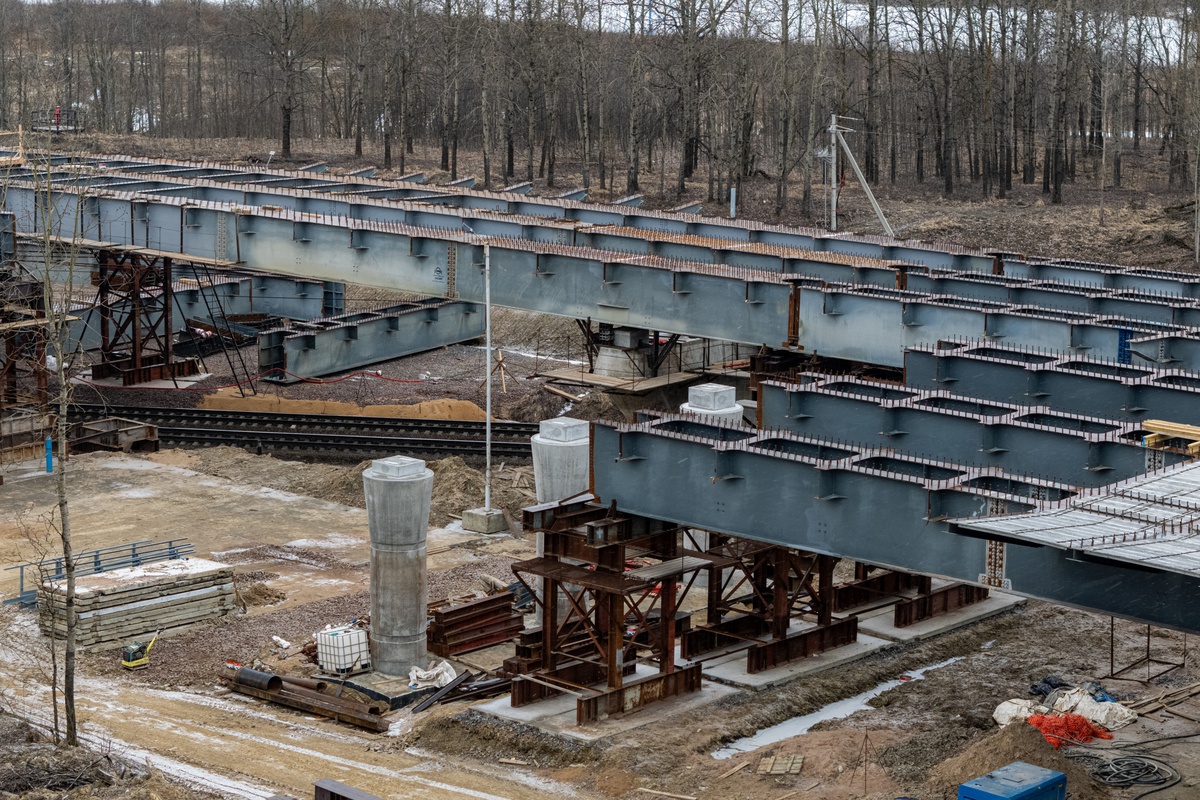

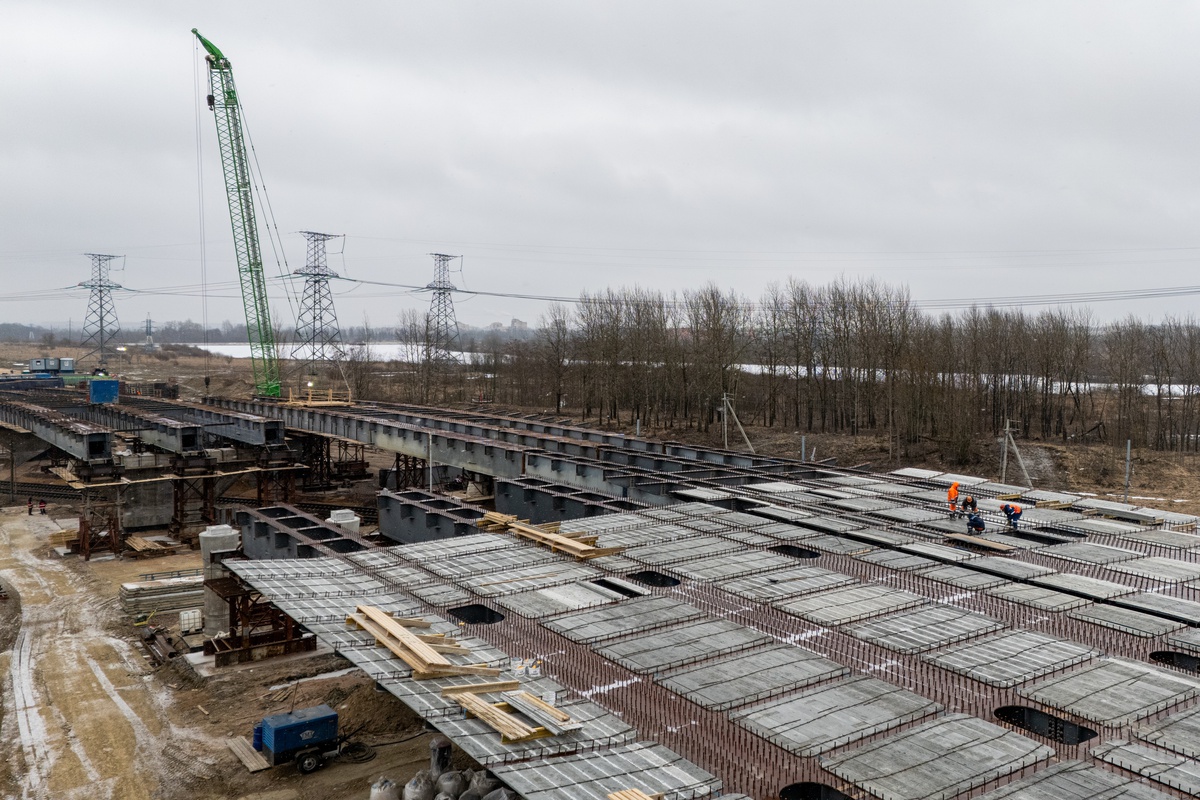

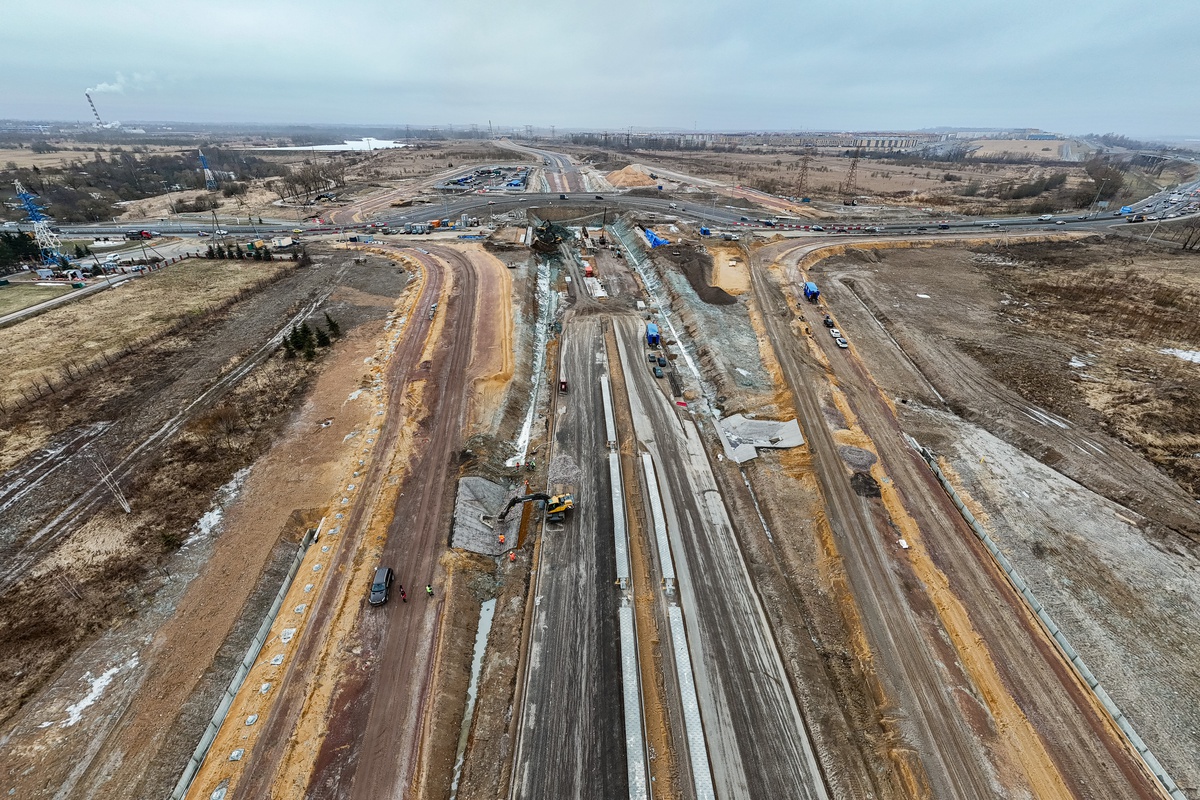

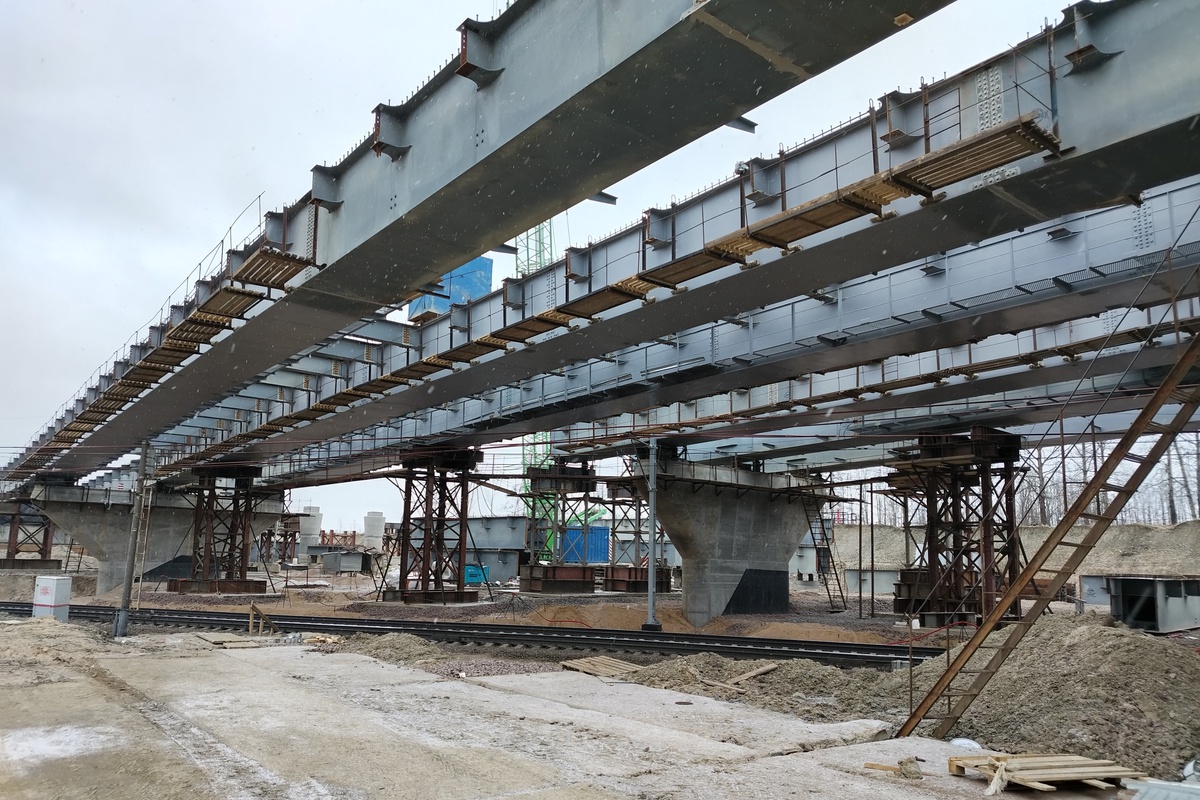

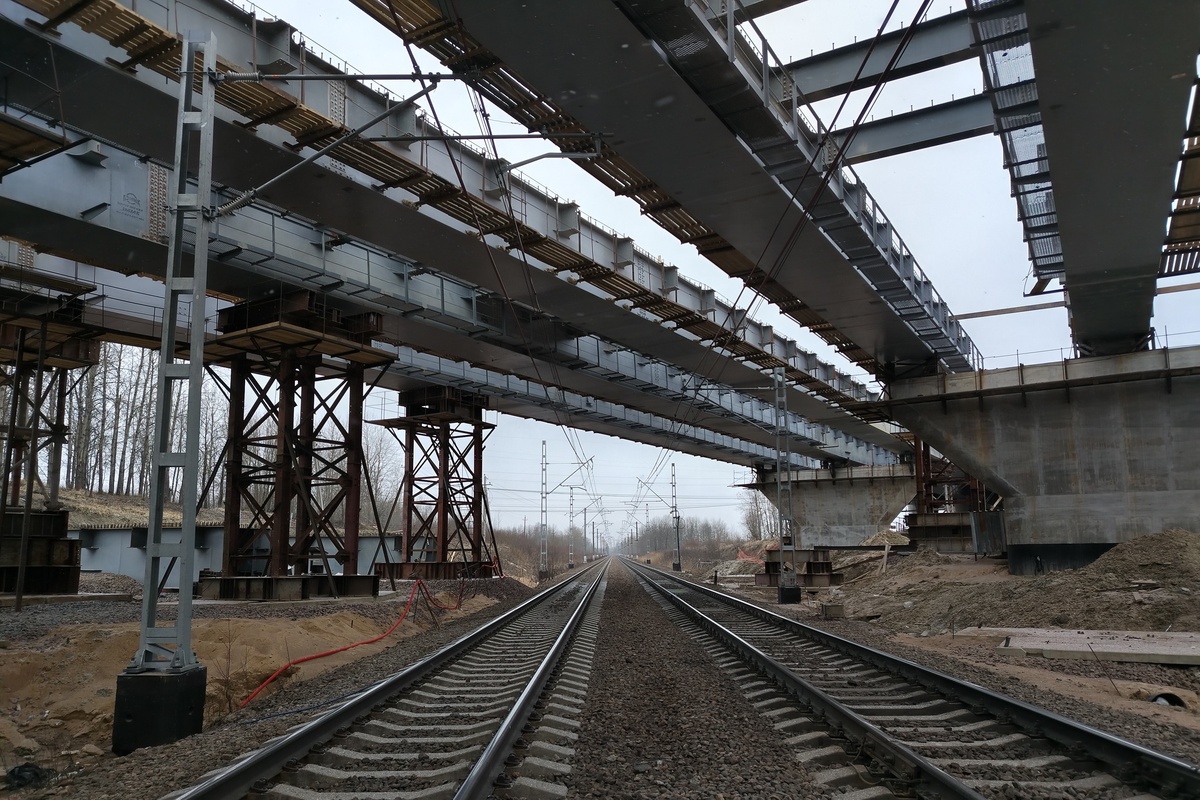

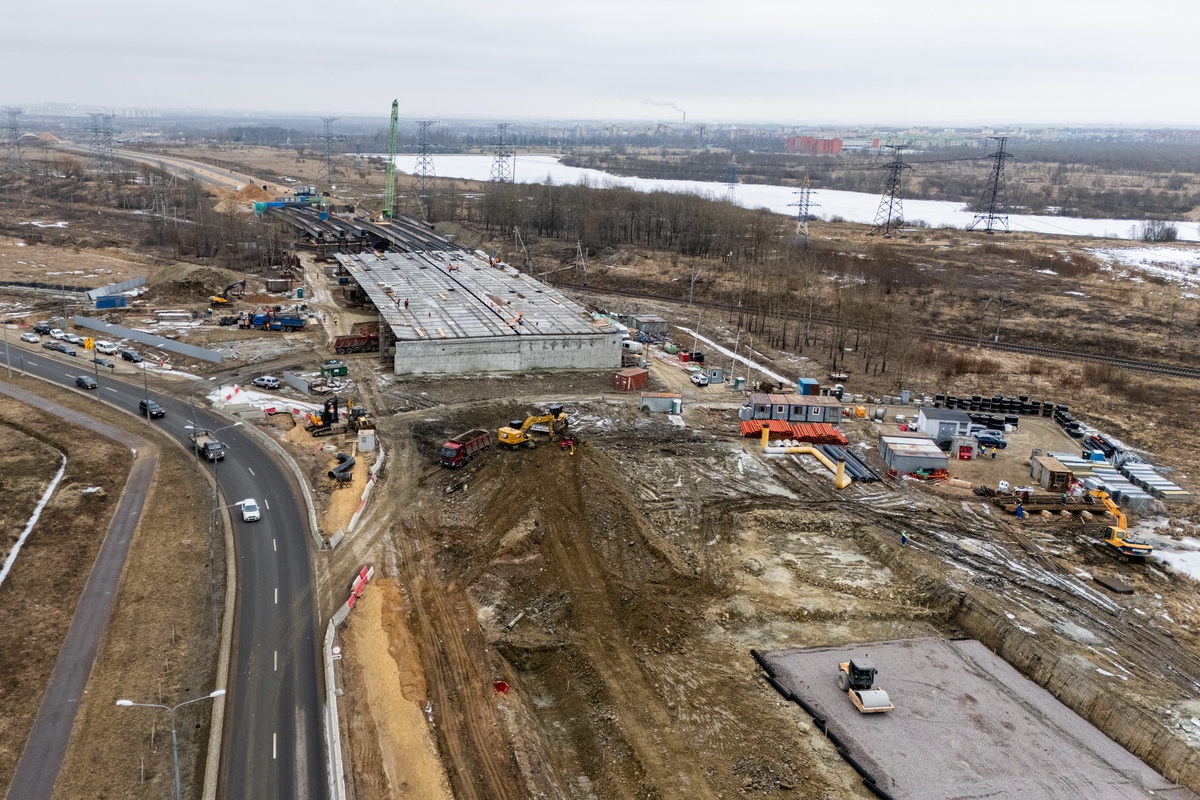

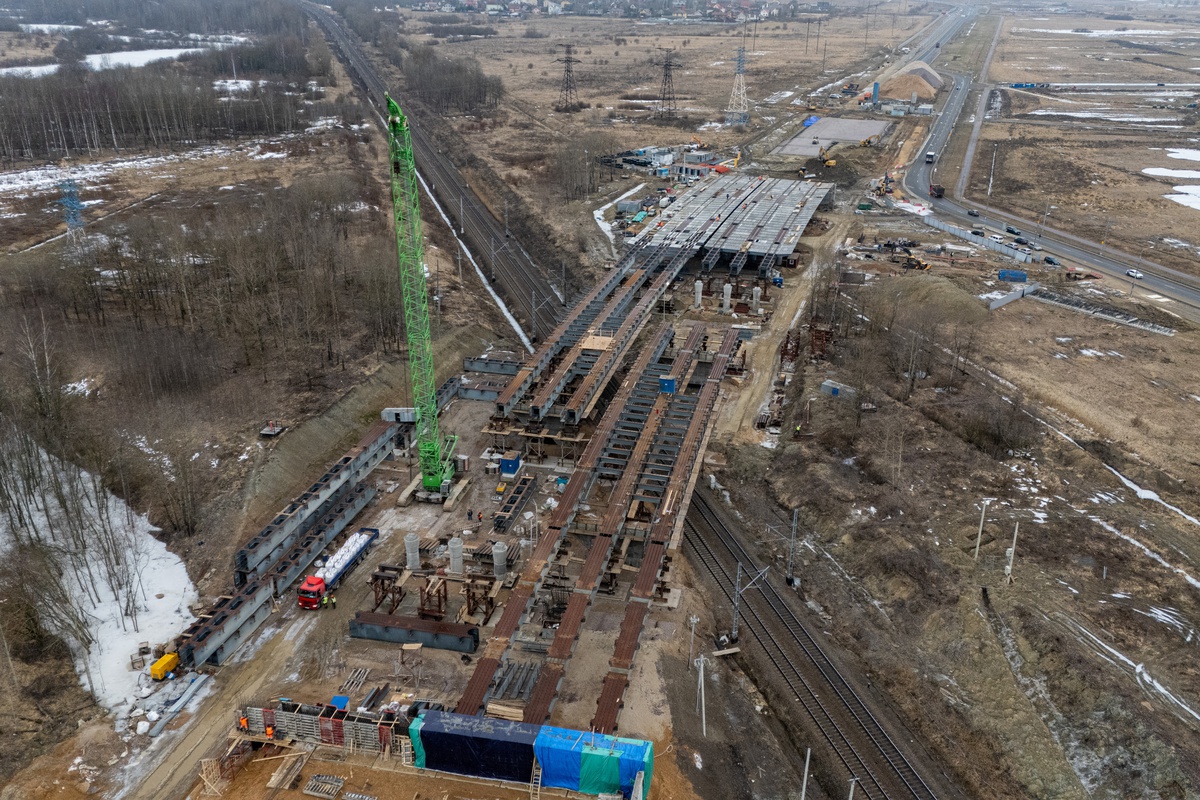

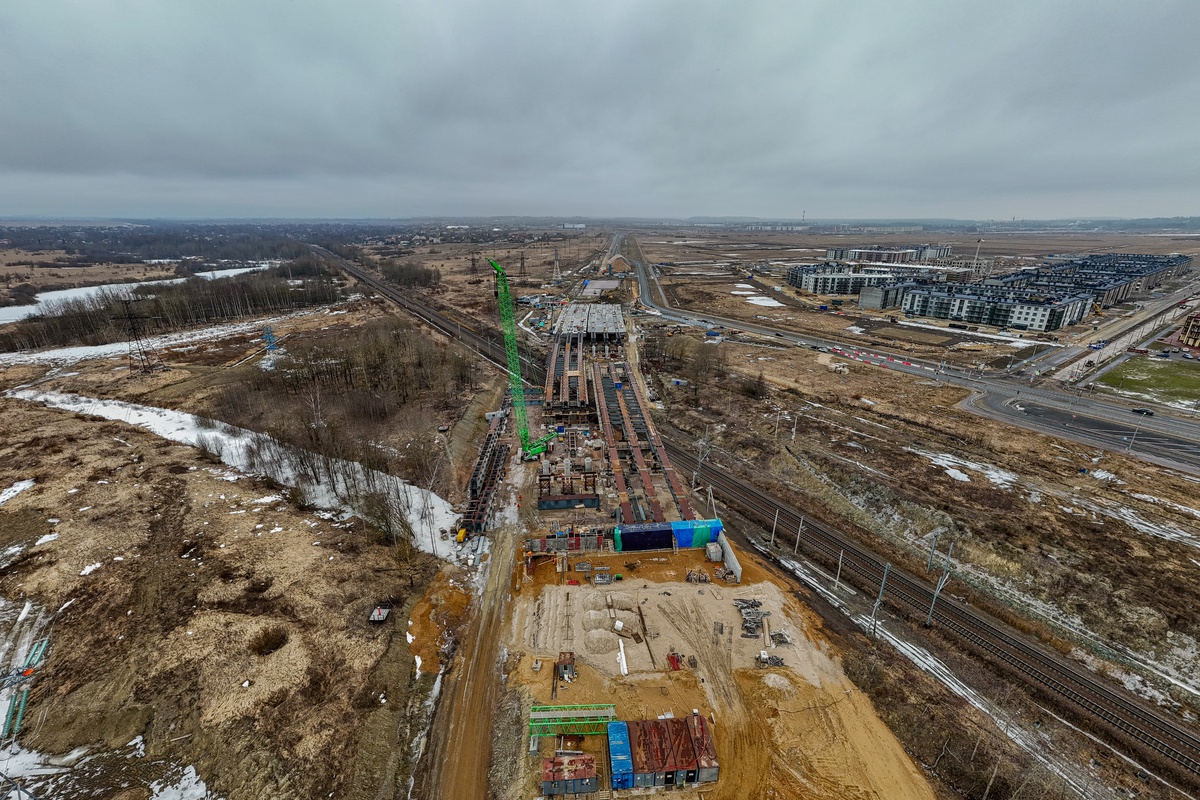

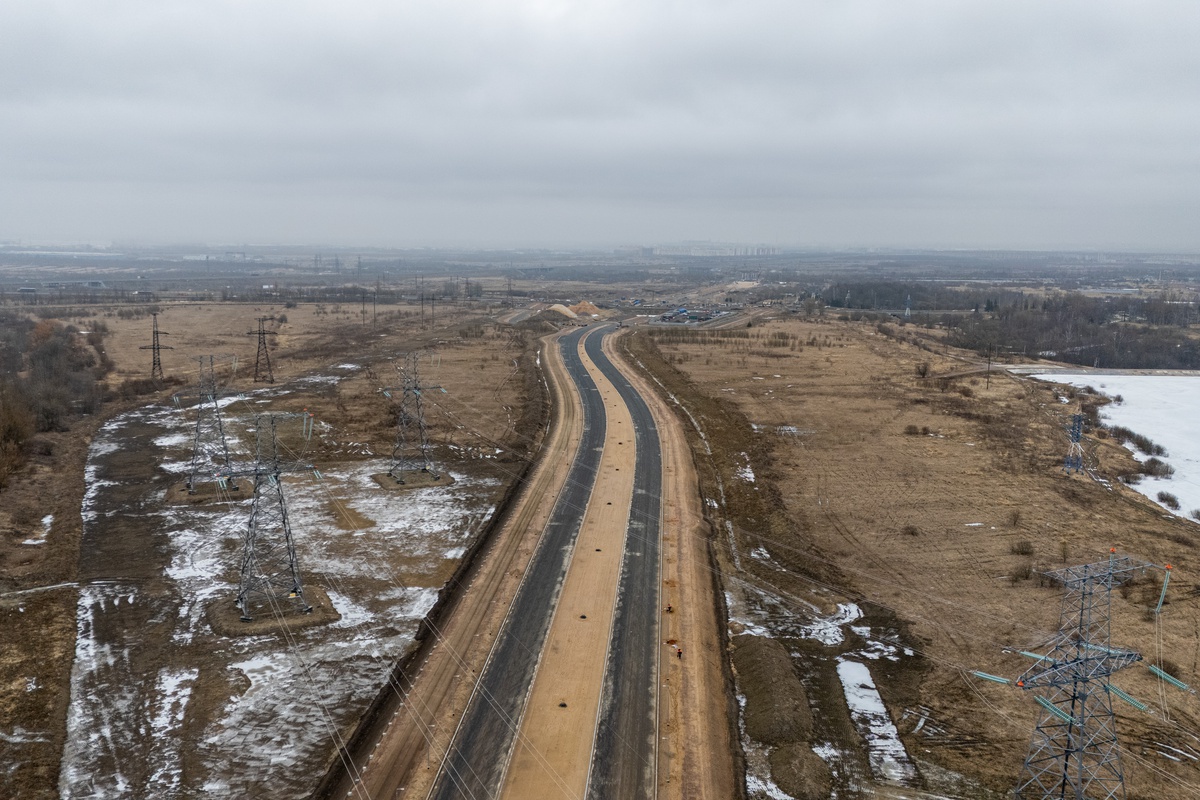

Как сейчас выглядит строительная площадка Южной широтной магистрали, смотрите в галерее MR7.






Спойлер


















  • Нравится! 3

Поделиться сообщением


Ссылка на сообщение

Южная широтная магистраль в Санкт-Петербурге готова на 40 %



Общий объем выполненных работ на Южной широтной магистрали (ЮШМ) в Санкт-Петербурге составляет 40 %. Ускоренными темпами ведется строительство путепровода в створе Петербургского шоссе: временное движение по нему планируется открыть до конца 2025 года.



Контракт на строительство первого этапа ЮШМ заключен между АО «ВАД» и СПб ГКУ «Дирекция транспортного строительства» в феврале 2023 года. Общая протяженность этого участка ЮШМ – 7 км: магистраль соединит Волхонское, Петербургское шоссе и шоссе Подбельского. Строительные работы выполняются от улицы Сарицкой до пересечения с шоссе Подбельского, включая реконструкцию участка шоссе Подбельского от Сетевой улицы до Рубежной дороги. При этом проект предусматривает возведение трех разноуровневых транспортных развязок с путепроводами: в створе Петербургского шоссе, через железнодорожные пути Балтийского и Витебского направлений.



«В марте 2025 года общий объем выполненных работ по строительству первого этапа ЮШМ оцениваем в 40 %. При этом путепровод в створе Петербургского шоссе готов уже на 60 %: заканчиваем устройство фундаментов опор, в начале апреля приступаем к монтажу полусотни 28-метровых балок. В планах завершить монтаж пролетного строения в сентябре, заасфальтировать и пустить временное движение по путепроводу до конца текущего года», – прогнозирует технический руководитель контракта АО «ВАД» Александр Егоров.



Строительно-монтажные работы ведутся одновременно на нескольких участках объекта. Завершаются работы по усилению основания дорожного полотна рядом с путепроводом через железнодорожные пути Балтийского направления и улицей Сарицкой. «Из 788 грунтоцементных свай готовы 717. Высокие темпы строительства во многом возможны благодаря технологии Jet grouting – струйной цементации грунтов. Грунтоцементные сваи повышают несущую способность грунта и экономят время. Успеваем делать в среднем 10 свай за день – это достаточно быстро», – поясняет Александр Егоров.



Ещё один путепровод через железнодорожные пути Балтийского направления готов на 65 %. На участке ЮШМ, который пролегает между вышеуказанными путепроводами от Петербургского шоссе до улицы Сарицкой, уложено дорожное покрытие, смонтированы опоры освещения, фундаменты шумозащитных экранов. Третий путепровод через железнодорожные пути Витебского направления готов на 30 %.



Новая магистраль фактически огибает один из самых загруженных участков КАД между Пулковским шоссе и Софийской улицей. Рассчитанная на 4-6 полос ЮШМ повысит транспортную доступность юга Санкт-Петербурга, разгрузит КАД, снизит транзитные потоки через Пушкин и Павловск. Пропускная способность новой трассы составит более 49 тысяч автомобилей в сутки.



https://zaovad.ru/news/178/






Подробнее под спойлером



Спойлер




































  • Нравится! 5

Поделиться сообщением


Ссылка на сообщение

БалтМостСтрой

hJXVfOvBvCWCTelV4Esl9oissnHumHNb19b8vaqn

Спойлер


guQXHmwzuYoKG4KnX916wG5JmNQqe4EHN_xc4pzz

8AC7DxUpHACjBDof78n6e6ct61RRh-zE6Mf2pATH

8pkN2mKNw_wYqkdKESBCv-AjW81jJG_sJm85qTuq

ztkqoZrUVWVKAHo0gCgWDWE-Ygd4mJ8cgRHPjX8B

hH58MbMrZdAl7TQEQscmxeZRTHVAF4i1NUk1P586

IZzbr_StUR2ZRaqdbvsklmcOMo_YfjldKuZTNHMK

CtIHYYHgasa-BAOkB3S8yTCvFWfZTZFklZ8meSkz

hJOpV2bI1EpcNpeBYsTPS8eTZu1TLk2UHQYQ4ffG






Путепровод Балтийского направления Южной широтной магистрали, который возводит "БалтМостСтрой" (baltmost.ru), разделен на левую и правую стороны. Сооружение представляет собой неразрезное сталежелезобетонное пролетное строение коробчатого сечения с монолитной железобетонной плитой проезжей части.

В свою очередь проезжая часть сталежелезобетонного пролетного строения состоит из монолитной железобетонной плиты толщиной 200 мм и металлических поперечных балок с шагом 3 м.

Поделиться сообщением


Ссылка на сообщение

БалтМостСтрой

sHuLXx1zLbvTb2tEq0nhu5zFa7ARiyM6t5tS_oUR

Спойлер

HGKD5srdIsx2ymRMQXfO27UJt60AbIe4AcyPk5Hx



Li7KXtVIQb8.jpg?size=2560x1920&quality=9



hrZBlVumOhM.jpg?size=2560x1920&quality=9



tBg1pbWesAU.jpg?size=2560x1919&quality=9


На фотографиях представлен Балтийский путепровод Южной широтной магистрали, где искусственные сооружения возводит "БалтМостСтрой" (baltmost.ru).

Сейчас там производятся следующие виды работы:
  •  Монтаж несъемной опалубки;
  •  Укрупнительная сборка блоков главных балок;
  •  Гидроизоляции;
  •  Пескоструйная очистка;
  •  Сварка поперечных балок, консольных балок;
  •  Монтаж поперечных балок, консольных балок;
  •  Монтаж смотровых ходов;
  •  Армирование;
  •  Уход за бетоном;
  •  Устройство несъёмной металлической опалубки на железнодорожными путями.
  • Нравится! 2

Поделиться сообщением


Ссылка на сообщение

Для публикации сообщений создайте учётную запись или авторизуйтесь

Вы должны быть пользователем, чтобы оставить комментарий

Создать учетную запись

Зарегистрируйте новую учётную запись в нашем сообществе. Это очень просто!

Регистрация нового пользователя

Войти

Уже есть аккаунт? Войти в систему.

Войти

  • Последние посетители   0 пользователей онлайн

    Ни одного зарегистрированного пользователя не просматривает данную страницу

×
×
  • Создать...
