М-2 (подъезд к Туле) [км 0 - км 7]: Капремонт с расширением до 4 полос движения

Рекомендуемые сообщения

Капитальный ремонт северного подъезда к Туле от трассы М-2 «Крым» выполняется с опережением календарного графика



Речь идет об участке км 0 – км 7, расположенном в Ленинском районе Тульской области.  Сейчас здесь активно ведутся работы по капитальному ремонту, основная цель которых – сделать современную и безопасную автомобильную дорогу с высокой пропускной способностью. Для этого проезжую часть на всем протяжении расширят с двух до четырех полос движения, а встречные потоки разделят осевым ограждением.



По заказу подведомственного Росавтодору ФКУ Упрдор Москва – Харьков капитальный ремонт федеральной трассы стартовал в марте прошлого года и уже сегодня техническая готовность участка составляет 50 %.

Для обеспечения пропуска воды под насыпью дороги построены семь водопропускных труб, в финальной стадии находится устройство земляного полотна, укладка нижнего слоя покрытия из асфальтобетона. В целях недопущения попадания загрязняющих веществ с проезжей части в границах водоохранной зоны устроено 8 из 10 локальных водоочистных сооружений. Подрядная организация выполняет монтаж прикромочных лотков, устанавливает столбы наружного электроосвещения.



На семикилометровом участке также уложат верхний слой покрытия из щебеночно-мастичного асфальтобетона. Для местных жителей построят восемь автобусных остановок, тротуары и пешеходные дорожки, установят новые дорожные знаки, четыре светофора: два транспортных и два пешеходных. Кроме того, в текущем дорожно-строительном сезоне на 4-м км капитально отремонтируют мост через реку Володь – также с расширением проезжей части сооружения.



Ввод в эксплуатацию всего участка дороги намечен на ноябрь 2026 года, однако подрядная организация прилагает все усилия, чтобы завершить работы досрочно.



Добавим, что в местах производства работ максимальная скорость ограничена до 50 км/ч и 40 км/ч, движение осуществляется по двум полосам.



*** В ведении ФКУ Упрдор Москва – Харьков в Тульской области находится более 442 км федеральных автодорог: М-2 «Крым», Р-132 «Золотое кольцо», Р-92 Калуга – Перемышль – Белев – Орел.



https://rosavtodor.gov.ru/press-center/vesti-regionov/705527



666c2f1020ca5740807311.jpg 666c2f10132c5647359349.jpg

  • Нравится! 8

Поделиться сообщением


Ссылка на сообщение

Добрые хлопцы с хорошей камерой сняли кап.ремонт подъезда и выложили на Яндекс. Можно посмотреть текущее состояние (на середину июня) - https://yandex.ru/maps/15/tula/?l=sat%2Cskl%2Cmrc&ll=37.564120%2C54.319117&mrc[id]=1636223545&mrc[segmentIndex]=92&z=14




  • Нравится! 3

Поделиться сообщением


Ссылка на сообщение

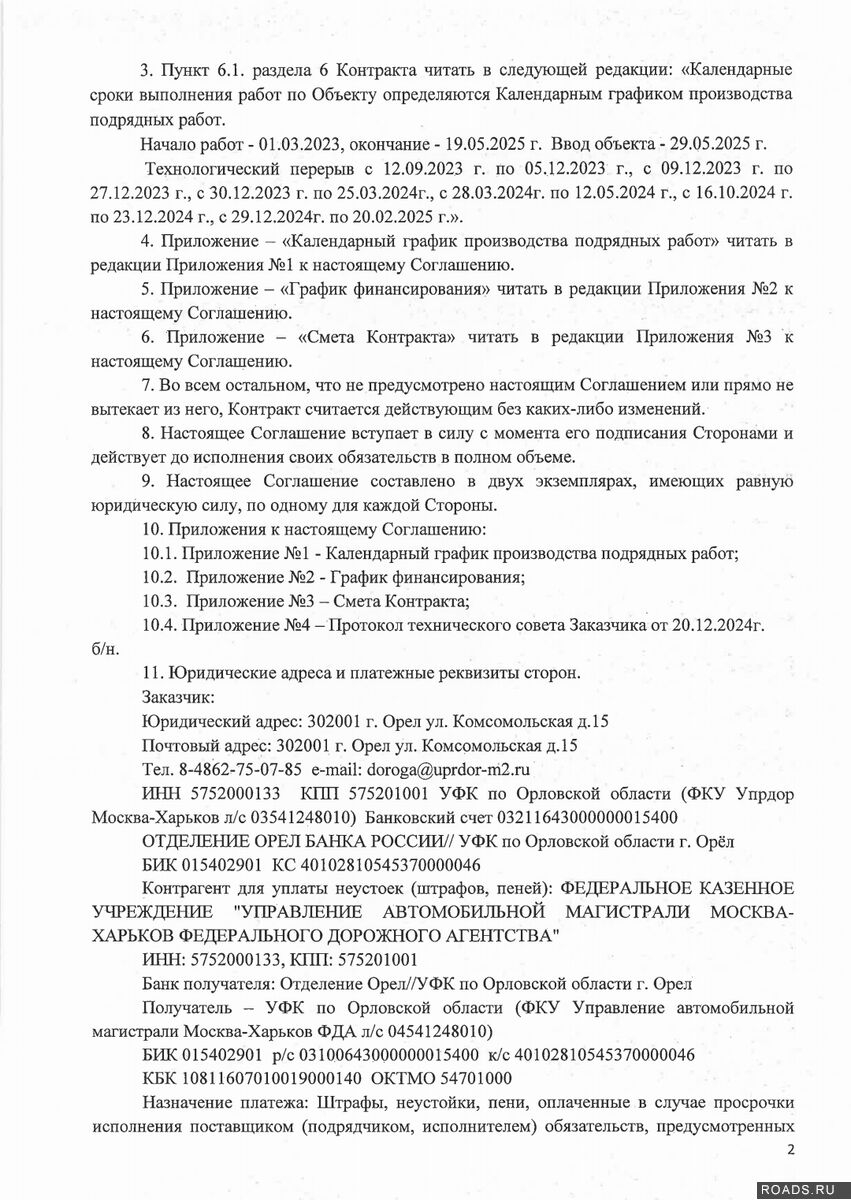

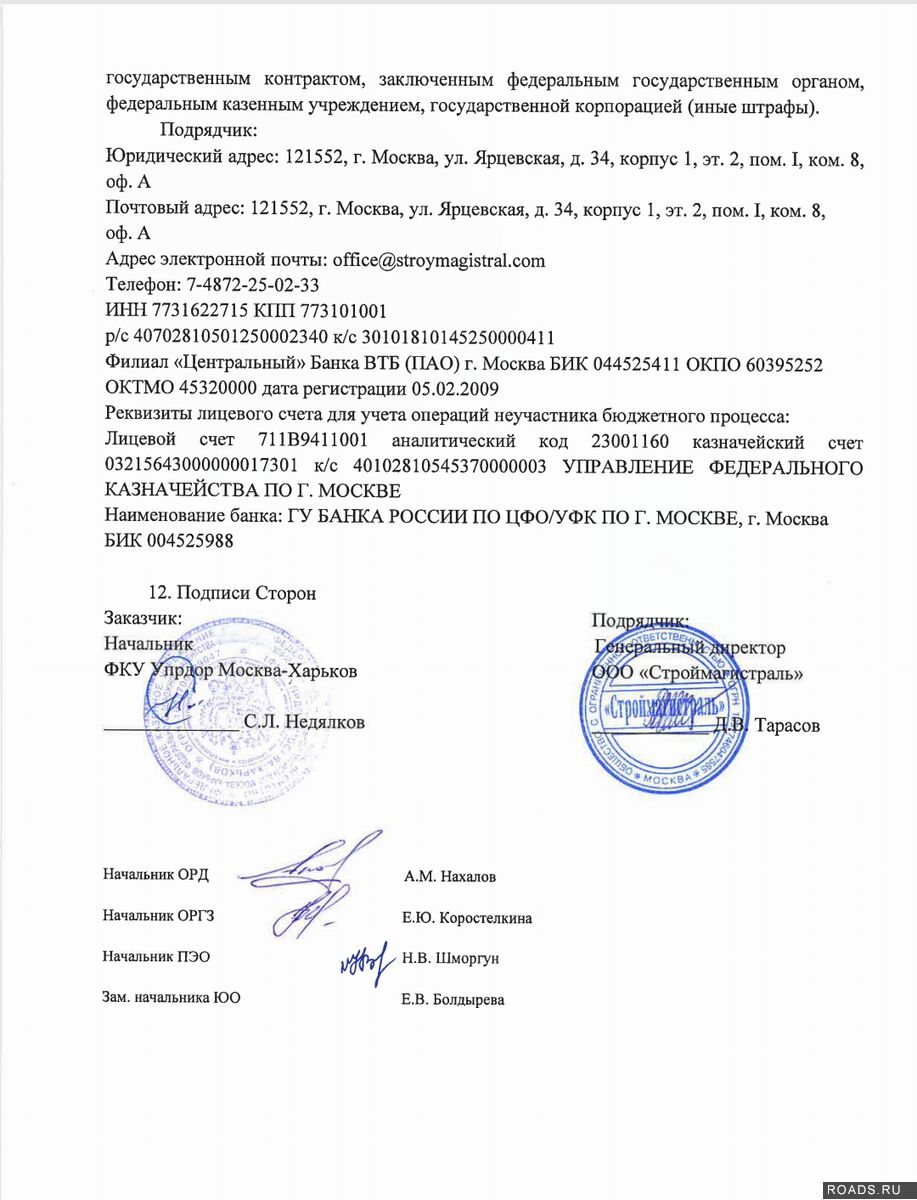

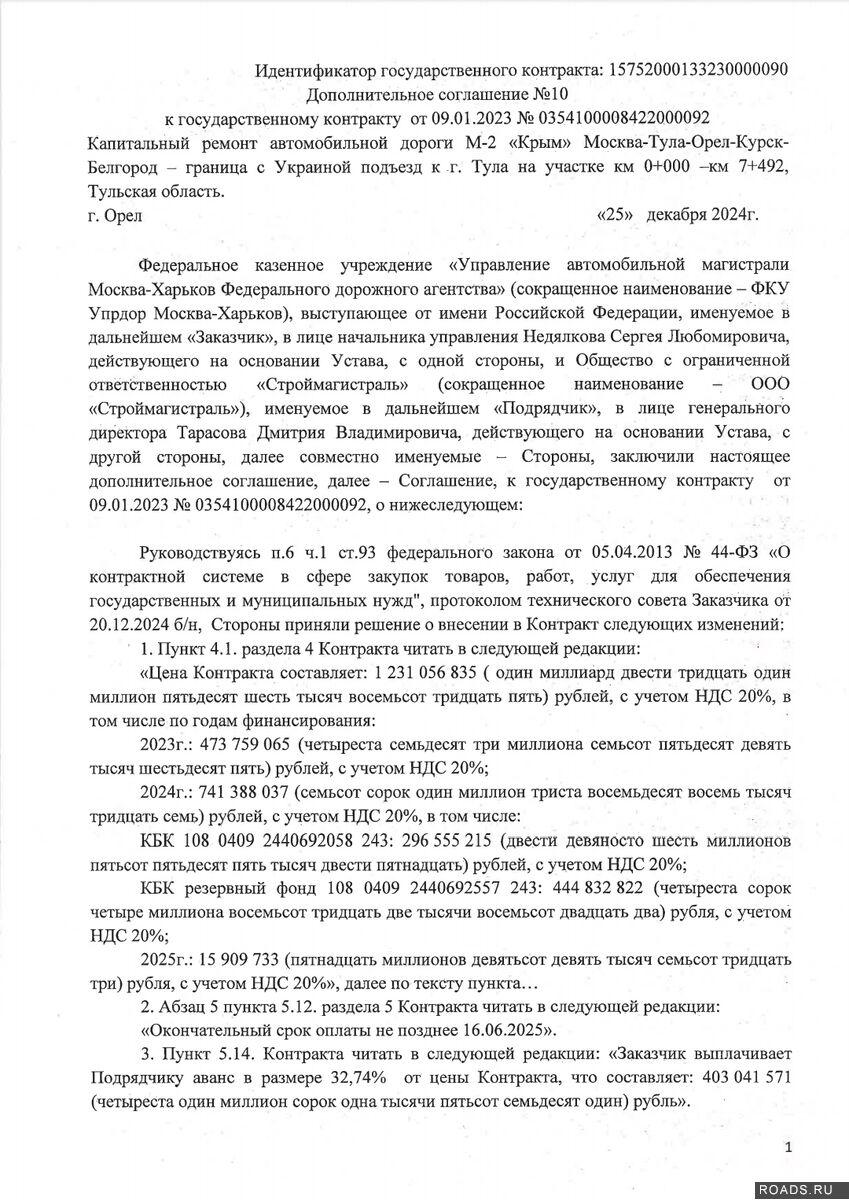

Срок перенесен... влево! Бывает и такое.

Теперь вместо 2026 года стоит 2025!



Свежее, прошлогоднее...

large.Screenshot_20250110_063743.jpg.ddb



large.Screenshot_20250110_063759.jpg.b3f

large.Screenshot_20250110_063813.jpg.4da

  • Нравится! 5
  • Спасибо! 1

Поделиться сообщением


Ссылка на сообщение
В 10.01.2025 в 06:42, almant сказал:

Срок перенесен... влево! Бывает и такое.

Теперь вместо 2026 года стоит 2025!


Ездил в Тулу перед новым годом, так визуально от М2 до развилки на объездную Тулы все выглядит готовым. Если что-то и осталось, то или косметика, или что-то их инженерного оборудования трассы.

  • Нравится! 1

Поделиться сообщением


Ссылка на сообщение
2 часа назад, DIV сказал:

от М2 до развилки на объездную Тулы все выглядит готовым



Это другой участок, его ещё два года назад откапремонтировали.





  • Нравится! 1

Поделиться сообщением


Ссылка на сообщение
В 10.01.2025 в 06:42, almant сказал:

Срок перенесен... влево! Бывает и такое.

Теперь вместо 2026 года стоит 2025!



Свежее, прошлогоднее...

Тут тоже все выглядит готовым.

Исполнено на 1 215 147 102,00 руб. из 1 231 056 835,00

Поделиться сообщением


Ссылка на сообщение
В 13.01.2025 в 13:22, respect сказал:

Тут тоже все выглядит готовым.



Да.

Недоделок не видно, рабочих нет, техники тоже нет.

Поделиться сообщением


Ссылка на сообщение

Для публикации сообщений создайте учётную запись или авторизуйтесь

Вы должны быть пользователем, чтобы оставить комментарий

Создать учетную запись

Зарегистрируйте новую учётную запись в нашем сообществе. Это очень просто!

Регистрация нового пользователя

Войти

Уже есть аккаунт? Войти в систему.

Войти

  • Последние посетители   0 пользователей онлайн

    Ни одного зарегистрированного пользователя не просматривает данную страницу

×
×
  • Создать...
