Роман Бусаргин (Губернатор Саратовской области)

На «Стрелке» продолжается реконструкция путепровода, связанного с реализацией проекта по модернизации трамвайного маршрута № 3. Старое сооружение было полностью демонтировано, сейчас приступили к возведению четвертой опоры под новое.

Работы идут по графику, который рассчитан так, чтобы автомобильное движение по мосту было запущено до конца этого года. Монтаж первых элементов нового путепровода начнется в августе. До этого времени подрядчик ведет все необходимые подготовительные работы по опорам и подпорным стенкам.





  • Нравится! 1

Поделиться сообщением


Ссылка на сообщение

ГТРК «Саратов»

Самый продолжительный маршрут третьего скоростного трамвая стремительно прокладывают в сторону центра города

В настоящее время укладывают шпалы, производят засыпку щебнем, переносят коммуникации. Задействованы порядка шестидесяти человек и двадцать единиц техники. Работы ведутся активно, подрядчик не намерен отступать от запланированных сроков сдачи объекта.

Ведутся глобальные работы и от улицы Соколовой до Тракторной, на Мурманском проезде. Там сооружают опоры путепровода, подключают ливневые канализации, работают над вопросом водоотведения к основному коллектору №9.





  • Нравится! 1

Поделиться сообщением


Ссылка на сообщение

Саратов 24

В Саратове продолжается реконструкция трамвайного маршрута №3

В Саратове активно обновляют трамвайные пути на маршруте номер 3. Работы идут сразу на нескольких участках: новые рельсы уже уложены на 2 и 3 Дачных, однако на некоторых участках остаются и старые.

Глава региона Роман Бусаргин отметил, что темпы работ нужно увеличить, хотя подрядчики уверяют, что все идет по плану. Завершение реконструкции запланировано на март 2026 года.

Кроме того, на Стрелке строят новую дорожную развязку. Сейчас возводят первые опоры путепровода и меняют коммуникации. Работы по строительству развязки должны завершиться в сентябре 2026 года, а движение автомобилей планируется открыть в декабре 2025 года.



  • Нравится! 1

Поделиться сообщением


Ссылка на сообщение

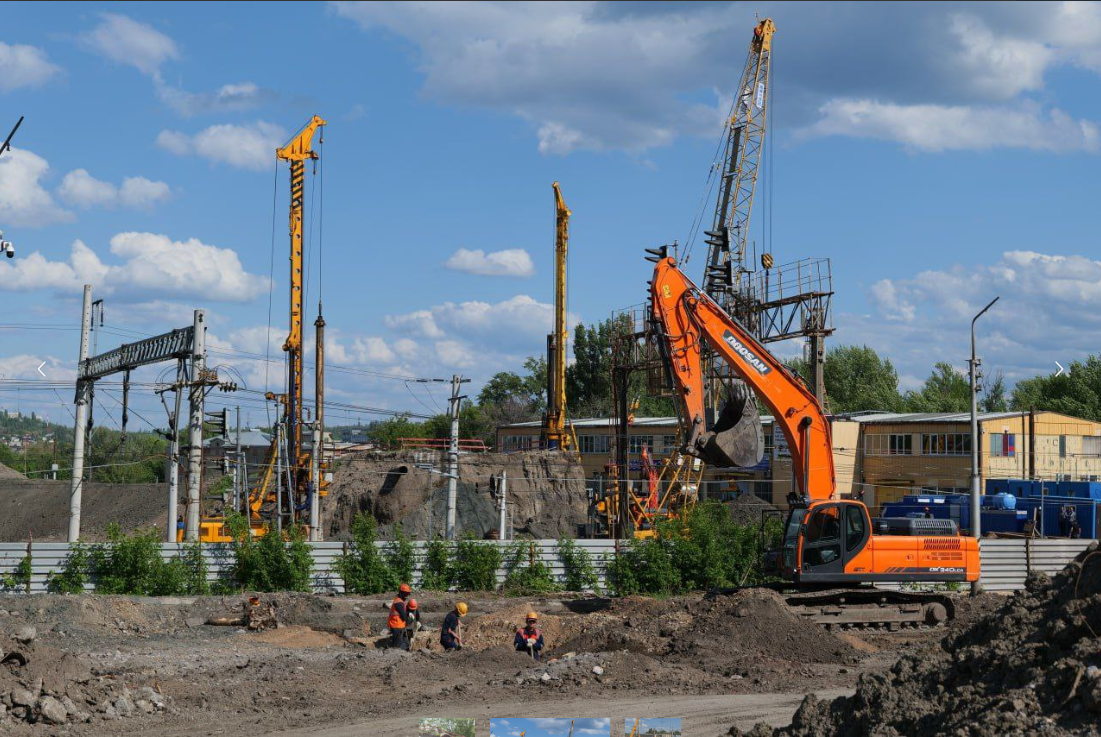

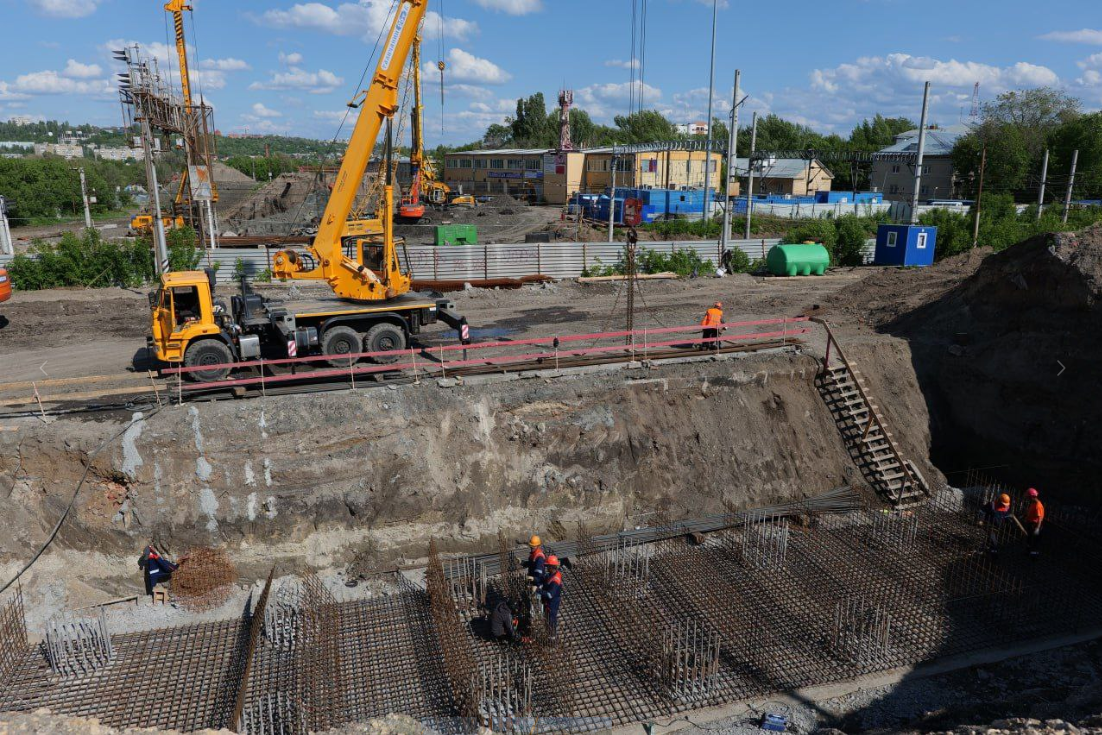

Ход строительства путепровода.



Источник https://vk.com/64build?w=wall-7721988_114175






Источник https://vk.com/64build?w=wall-7721988_114221









  • Нравится! 3
  • Спасибо! 2

Поделиться сообщением


Ссылка на сообщение

Источник https://rosdornii.ru/press-center/news/novosti/v-saratove-nachalos-ustroystvo-proletnogo-stroeniya-puteprovoda-strelka/



В Саратове на пересечении проспекта им. 50 лет Октября, ул. Тракторной и ул. Большой Горной началось устройство первого пролетного строения путепровода «Стрелка» методом надвижки. Мероприятие реализовывается в рамках федеральной Программы комплексного развития городского электротранспорта. Контроль качества выполнения работ на объекте обеспечивает ФАУ «РОСДОРНИИ».



Всего предстоит выполнить надвижку четырех пролетных строений, два из которых предназначены для будущего пропуска скоростного трамвая и два – для устройства проезжей части для пропуска автотранспортных средств. Длина каждого пролетного строения более 93 м, ширина – 7,5 м для трамвая и 9 м для автопроезда. Общая ширина путепровода с учетом предусмотренных тротуаров для пешеходов и консольных участков составит порядка 23,2 м.



Пролетные строения будут опираться на четыре опоры, а надвигаться в проектное положение – с помощью специальных гидравлических домкратов. После этого на полотне для трамвая будет уложен выравнивающий армированный защитный слой бетона с устройством рельсошпальной решетки. Для снижения акустического воздействия предусмотрена бесшовная сварка рельсов и устройство конструкции трамвайных путей с использованием шумопоглощающих материалов.














Видео:



https://rutube.ru/video/bc2ee561549cd6bab2833394aef69ee7/?r=wd



Изменено пользователем dovos
  • Нравится! 1
  • Спасибо! 1

Поделиться сообщением


Ссылка на сообщение
20 часов назад, Павел_ник сказал:

что-то ещё никто не отрисовал на OSM...

Незачем оно, когда есть Яндекс карты

Поделиться сообщением


Ссылка на сообщение
В 08.09.2025 в 14:42, Павел_ник сказал:

что-то ещё никто не отрисовал на OSM...

А что рисовать? Он там давно есть.

Поделиться сообщением


Ссылка на сообщение

https://saratov24.tv/news/v-saratove-na-strelke-pereshli-k-zavershayushchim-rabotam/

В Саратове на "Стрелке" перешли к завершающим работам

20:14, 9 октября 2025
Речь идет о первом этапе строительства развязки, продолжаются работы и по реконструкции "тройки".
Работы на очередном участке скоростного трамвая продолжаются. Запуска "тройки" ждет весь Саратов. Это одна из самых больших веток городского электротранспорта - из центра города до 6-й Дачной. На улице Гвардейская сейчас формируют земельное полотно, впрочем работы ведутся на разных участках - практически на протяжении всего маршрута.

"На 50 лет Октября уложена решетка, сейчас подходы к перекрестку автомобильному делаем в районе "Стрелки". Работаем на протяжении всего маршрута первой очереди. На участке трудятся около 100 рабочих", - прокомментировал ход работ представитель подрядчика Андрей Трегубов.

Саратов стал лидером среди городов России по темпам реконструкции трамвайной сети. Подобные проекты реализуются еще в девяти регионах.

Продолжается и строительство новой развязки на "Стрелке". По этому путепроводу в будущем будет ходить и "тройка". Его возвели буквально с нуля, а старый полностью демонтировали. Движение здесь перекрыто уже больше полугода.

Строительные работы здесь начали в марте На данный момент сварка и надвижка пролётов завершены.

Сдача первого этапа запланирована на конец этого года. Сейчас на объекте трудятся более 100 человек и используется 21 единица техники. Рабочие приступили к сооружению плиты проезжей части. К концу года откроют основную часть движения.

Представитель подрядной организации Артуш Газаров рассказал: "Пока не определено, основное движение будет в два потока или нет, но если брать, как раньше, сделаем основной выезд на 50 лет Октября и затем, если позволят погодные условия, на Тракторную".

Все зависит от погодных условий и благоприятного исхода работ, отсутствия проблемных участков с коммуникациями. Но на этом строители останавливаться не собираются, к августу 2026-го съездов будет больше, к 50 лет Октября и Тракторной добавиться направление на Мурманский проезд. Эта развязка станет одной из самых больших в городе.

Напомним, ранее председатель Госдумы Вячеслав Володин рассказал, что найдены средства в размере 2,7 млрд рублей на закупку 16 новых трехсекционных трамваев "Витязь" к запуску движения трамвая №3 в марте 2026 года.

Спойлер

























  • Нравится! 1

Поделиться сообщением


Ссылка на сообщение

https://rosdornii.ru/press-center/news/novosti/v-saratove-zavershilas-nadvizhka-proletnykh-stroeniy-puteprovoda-strelka/

В Саратове завершилась надвижка пролетных строений путепровода «Стрелка»

 14.10.2025

В Саратове на пересечении проспекта им. 50 лет Октября, ул. Тракторной и ул. Большой Горной завершилась надвижка последнего пролетного строения путепровода «Стрелка». Реконструкция реализовывается в рамках федеральной Программы комплексного развития городского электротранспорта. Контроль качества выполнения работ на объекте обеспечивает ФАУ «РОСДОРНИИ».

Всего выполнена надвижка четырех пролетных строений, два из которых предназначены для будущего пропуска скоростного трамвая, а оставшиеся – для устройства проезжей части для автотранспорта.

Длина сооружения – 93 м, число полос движения – 2. Общая ширина путепровода, с учетом полос для транспорта, а также тротуаров для пешеходов и консольных участков составит 23 м.

Для реконструкции «Стрелки» подрядная организация устроила временный подъезд для подвоза и разгрузки металлоконструкций, а также подготовила площадку для сборки пролетных строений, которые надвигались в проектное положение при помощи специальных гидравлических домкратов.

В ближайшее время специалисты начнут устройство несъемной опалубки между пролетами. Также будут смонтированы деформационные швы, выполнена гидроизоляция конструкций, устройство рельсошпальной решетки и асфальтобетонного покрытия. С целью снижения акустического воздействия предусмотрена бесстыковая сварка рельсов и организация конструкции трамвайных путей с использованием шумопоглощающих материалов.

Всего программой в Саратове предусмотрена реконструкция до 67 км трамвайных путей и 11 тяговых подстанций. На сегодняшний день уже реконструировано более 44 км трамвайных путей и семь тяговых подстанций. Завершение всех мероприятий планируется в 2026 году. В декабре 2025 г. планируется открытие рабочего движения по автомобильной части путепровода.

Кроме того, в ходе реализации Программы будет запущена цифровая платформа по управлению общественным транспортом. Она включает восемь модулей, выполняющих различные функции – от информирования пассажиров до установки «умных» светофоров, которые позволяют оптимизировать движение на маршрутах и повышают удобство, прогнозируемость и пропускную способность общественного транспорта.




Спойлер







  • Нравится! 2

Поделиться сообщением


Ссылка на сообщение

ГТРК «Саратов»

Роман Бусаргин ознакомился с ходом работ по реконструкции путепровода на «Стрелке»

Глава региона отметил, что это один из важных этапов проекта по модернизации трамвайной сети в Саратове и серьезный шаг для развития транспортной инфраструктуры города. В настоящее время завершен монтаж всех опор и надвижка пролетных строений, идет сооружение съездов, укладка щебня. На объекте задействованы 92 человека и 17 единиц техники. Работы ведутся в круглосуточном режиме.



  • Нравится! 2

Поделиться сообщением


Ссылка на сообщение

Роман Бусаргин (Губернатор Саратовской области)

На месте реконструкции путепровода на «Стрелке», которая ведется параллельно с модернизацией трамвайной сети Саратова, обсудили первоочередные задачи, текущие производственные процессы и предстоящие объемы работ.

 Подрядчик приступил к бетонной заливке пролетов, параллельно на других участках продолжается устройство песчаного основания и армирование плит. Строители используют методику электропрогрева бетона, которая позволяет проводить работы при низких температурах воздуха, не нарушая при этом технологию.

Отдельно обсудили обустройство подъездов к путепроводу с учетом открытия рабочего движения до конца года и интеграции процесса в реконструкцию трамвайных путей. Между подрядчиками и муниципалитетом должно быть полное понимание по срокам каждого конкретного вида работ, по благоустройству территории в дальнейшем.

Спойлер

g0WrG2GGBpVESWlyc3mhbJPKyg48qvvA4UpsSnCR


oVgicautzI1y1ST8eerc1KriOSRF0MYoEVEcORZq


Спойлер



YqUcTHdVRmSDwgVeIkqCP_NmaE_k9MvWscY2K0jP

5Dd95D6QyA1ZKXYTx8M527OAmvyImGWci3TuC6uP

RdJeMlYE7mMHLEQ8o0yFzW7erJ9YyMHsTUPU2P9-
