Да нет, просто указали куда обращаться прицельно. Я туда уже написал. Но для этого я провел поиск, а здесь готовый адрес. Кроме того, это здесь информация о приостановке стройки и последущем конкурсе. А где жители Апрелевки обычно такую информацию получат? Они же темные. Ведь информация на заборе стройки не висит.

Изменено пользователем Victor-

Поделиться сообщением

Ссылка на сообщение

Victor- но в письме от 28.11.2025 форточку надежды оставили, не договорив, что 24.11.2025 уже было известно о том, что конкурс в холостую прошел.

Ну ладно. Как есть. Объявят еще раз, может кто выйдет, но тут сложнее, чем в Опалихе.

Поделиться сообщением

Ссылка на сообщение

Конкурс конкурсом. Меня больше волнует качество временных дорог вокруг стройки. Вы бы тоже написали в БиДХ. Что бы тоже написали в БиДХ свою жалобу. Чтобы там поняли, что качество дорог  в этом месте не устраивает не только меня, "особенного".

Изменено пользователем Victor-

Поделиться сообщением

Ссылка на сообщение
В 10.12.2025 в 19:05, Victor- сказал:

В 11.12.2025 в 15:20, Victor- сказал:

Конкурс конкурсом. Меня больше волнует качество временных дорог вокруг стройки. Вы бы тоже написали в БиДХ. Что бы тоже написали в БиДХ свою жалобу. Чтобы там поняли, что качество дорог  в этом месте не устраивает не только меня, "особенного".

  • Нравится! 1

Поделиться сообщением

Ссылка на сообщение

Вот мне пришла отписка, согласен. Справшивал про состояние временных дорог вокруг стройки, а они, как заведенные, про стройку и конкурс...

  • Нравится! 1
  • Печаль 1
  • Спасибо! 1

Поделиться сообщением

Ссылка на сообщение

А вот и случилось то, о чем и была оговорка "Пока не изъявил"

В 24.11.2025 в 12:23, almant сказал:

Конкурс не зашел...

Никто не изъявил желание ввязываться в достройку. Пока не изъявил.

Не в первый раз такой казус наблюдается, когда рождается подрядчик при отсутствии поданных заявок.

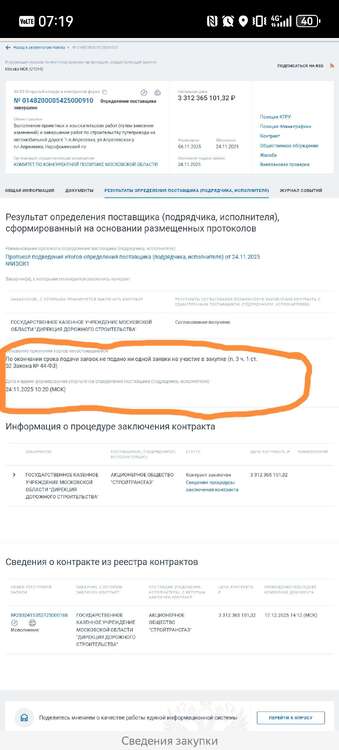

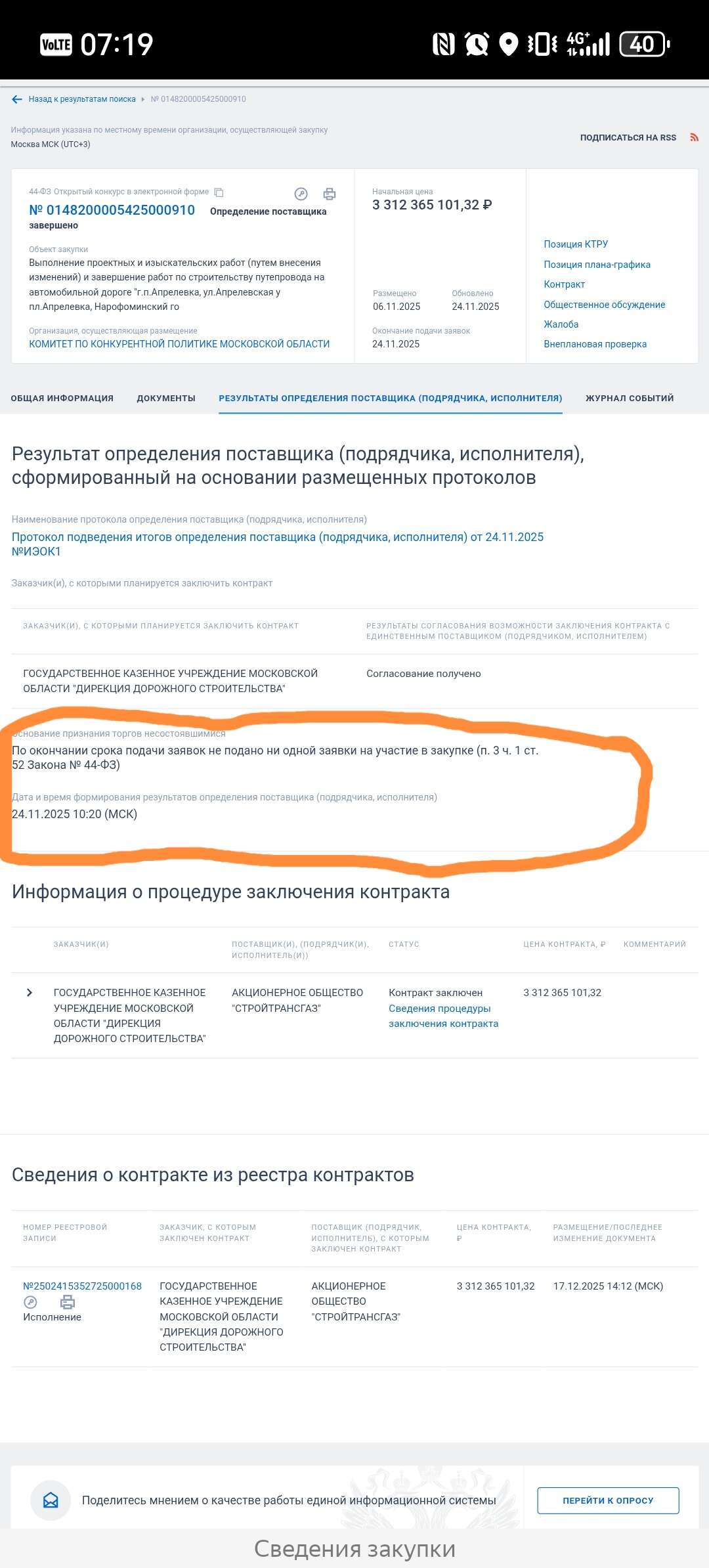

17.12.2025 г. заключен контракт с АО "Стройтрансгаз".

Срок исполнения - 15.04.2027 г.

Карточка контракта

  • Нравится! 2
  • Смущение 1
  • Спасибо! 1

Поделиться сообщением

Ссылка на сообщение
23 часа назад, Victor- сказал:

Т.е. застройщик определился?  Я в чиновничьем "иноязе" не силен.

Да. Определился. Годик с небольшим потерпите.

Поделиться сообщением

Ссылка на сообщение

Стройтрансгаз построит автомобильный путепровод через ж/д пути на ключевом переезде в Апрелевке.

АО «Стройтрансгаз» заключил государственный контракт на выполнение работ по завершению строительства автомобильного путепровода на улице Апрелевской в городском поселении Апрелевка (Наро-Фоминский городской округ). Заказчиком выступает ГКУ МО «Дирекция дорожного строительства» (ДДС).

Новый путепровод длиной 272 метра с шириной проезжей части 9 метров станет конечным элементом транспортной развязки общей протяженностью около 2 км. Его ввод в эксплуатацию полностью устранит зависимость автомобильного движения от графика движения поездов по переезду, обеспечив беспрепятственный и безопасный проезд через железнодорожные пути в зоне влияния Московского центрального диаметра МЦД-4.

Проблема заторов на переезде назрела давно, особенно с запуском МЦД-4 и увеличением интенсивности движения как поездов, так и автомобилей. Заключение контракта – это сигнал, что проект выходит на финальную стадию.

Работы будут вестись по графику в два этапа:

1) до апреля 2026 года будет проведена корректировка проектной документации,

2) до декабря 2026 года будут выполнены все строительно-монтажные работы.

Проект включает масштабные работы по переустройству инженерных коммуникаций (газо, водоснабжение, канализация, электросети и связи), что соответствует стандартам комплексного развития территорий.

Реализация проекта коренным образом улучшит дорожную ситуацию в Наро-Фоминском городском округе, повысит безопасность и транспортную связность, в первую очередь, для жителей Апрелевки и владельцев автомобилей из близлежащих садоводческих товариществ.

https://www.stroytransgaz.ru/pressroom/news/2025/12/11843/

  • Нравится! 3

Поделиться сообщением

Ссылка на сообщение

Хорошие новости! В Апрелевке Наро-Фоминского г.о. возобновились работы по строительству путепровода

Министр транспорта Подмосковья Марат Сибатулин: "Сейчас на объекте ведется очистка проезжей части и тротуаров от снега и наледи. После приступят к поэтапному выполнению работ по переустройству инженерных коммуникаций, строительству подпорных стен, установке шумозащитных экранов и устройству наружного освещения"

Длина путепровода составит около 272 м, а общая протяженность транспортной развязки - свыше 1 км

Завершить строительство планируют к концу 2026 года.

Для завершения работ был заключен новый контракт. Прошлый был расторгнут из-за срыва сроков и медленного темпа работ.

R2sRFiVTUOcflaiDeE7hC6HeQ2kPNzm64PSE9GrJ

oZekLwQJqx0Q33gvgG785LeAjTkETJ-0K97Xt5cq

Y9vQfbu-vw1N1sqbFM4HV0ZxCI9qy-mTh00NLflB

https://m.vk.com/wall-94840784_87644

  • Нравится! 3
  • Спасибо! 2

Поделиться сообщением

Ссылка на сообщение

https://vk.com/wall-148273666_181635

IJIPGFvn1GNDovgMQxDIvDxbUq_Q9rA6XxaoN1Qi

Спойлер

0we8e9WYSDTegIasE1BHcoVzjHRyqw1-69EhELtT

peRj_Puvv1JCMun8MIgdFI6AfFFOrP6aULRR-oXw

-eZM1vlYA08nvKbJcW2wPQDxiqEuLq7q46EL5krO

В Апрелевке стартовало строительство нового путепровода.

Официальный срок сдачи объекта — декабрь 2026, но поставлена амбициозная задача: запустить основную часть уже в сентябре. Об этом рассказали в областном Минтрансе.

Сейчас на площадке идут сразу несколько ключевых процессов. Специалисты обследуют конструкции, оставшиеся от предыдущего подрядчика, чтобы оценить их состояние. Параллельно начаты работы по устройству ливневой канализации и монтажу системы видеонаблюдения. Для логистики строительной техники на улице Апрелевской расчищают и организуют временную технологическую дорогу.
