Man 74 136 Жалоба Опубликовано 24 сентября 2020 г. (изменено) ВК Сергей Варламов Строительство моста через р.Лемъю возле дер. Визябож Объект на карте - https://yandex.ru/maps/-/CCUmYKR1TD Изменено 26 августа 2021 г. пользователем wamaza 2 1 Поделиться сообщением Ссылка на сообщение
Man 74 136 Жалоба Опубликовано 11 декабря 2020 г. Kutuzov Film Строительство нового моста остановилось? 1 1 Поделиться сообщением Ссылка на сообщение
Man 74 136 Жалоба Опубликовано 22 октября 2021 г. https://www.bnkomi.ru/data/news/135328/ Возобновить ремонт моста через реку Лемью в Корткеросском районе планируют в 2022 году Строительство моста началось в 2018-м, его хотели ввести в строй в 2019-м. Но после оползня работа остановилась. На совещании в Государственном совете Коми 20 октября председатель Контрольно-четной палаты республики Игорь Гурьев обратил внимание на сокращение финансирования госпрограммы по развитию транспортной системы. По его словам, на строительство и реконструкцию дорог регионального и межмуниципального значения в 2022 году выделяется на 134 млн рублей меньше, чем было в 2021-м, то есть на 35%, Цитата — Отмечается, что в рамках данного направления не предусмотрены расходы на реконструкцию моста через реку Лемью. При этом данный объект финансировался с 2018 года (подрядчик — «Комистроймост»), срок завершения был запланирован на 2019 год. В 2019 году работы на объекте были приостановлены в связи с невозможностью их дальнейшего проведения. В 2021 году осуществлена только корректировка проектной документации. По состоянию на 1 октября общий объем уже произведенных расходов составил более 63 процентов, или 144 миллиона из предусмотренных 227 миллионов, — сообщил он. Министр строительства и ЖКХ Коми Игорь Кузьмичев назвал историю с этим мостом «легендарной»: — Я не буду входить в предысторию, что там уплыла — не уплыла опора, оползень — не оползень, что мы имели в итоге суды. Сейчас мы имеем откорректированные проектные решения. В 2022 планируем 96 миллионов [выделить]. В адресной инвестиционной программе на 2022-2024 годы мост стоит. 2022-2023-е – строим, в 2023-м — мост вводим. Если коротко. Опять же затяжка во времени — кто-то где-то ошибся, потребовалась корректировка проектных решений, время на суды, — сказал он. Строительство нового моста через реку Лемью стартовало в ноябре 2018-го, завершить его должны были через год. Но в конце 2019-го стройка встала на финальной стадии: летние дожди привели к сдвигу грунта. Произошло смещение трех опор, сломались сваи. Независимая экспертиза подтвердила факт оползня. Сейчас водители ездят по старому мосту, которому 60 лет. 1 Поделиться сообщением Ссылка на сообщение
Man 74 136 Жалоба Опубликовано 2 февраля 2022 г. https://komiinform.ru/news/228025/ Периодический осмотр моста через р.Лемью под Сыктывкаром обойдется в 1,1 млн рублей. Управление автомобильных дорог Коми определило подрядную организацию, которая победила на электронном аукционе на "Госзакупках". Начальная стоимость работ составила 1,17 млн рублей, предусмотренных в республиканском бюджете. На торги заявились две организации из Сыктывкара. ООО "Стройсервис" предложило за выполнение работ 1,11 млн рублей, ООО "Дорожный эксперт" - 1,10 млн рублей. Конкурсная комиссия признала победителем участника, предложившего наименьшую сумму. По материалам технической документации, в течение 2022 года подрядчик должен ежемесячно проводить осмотр моста через р.Лемью длинной 87,8 м на 23 км автодороги Сыктывкар – Троицко-Печорск (участок Сыктывкар – Пузла – Крутая). Специалисты будут осуществлять контроль состояния элементов, определять состояние мостового сооружения, изучать и анализировать техническую документацию на сооружение, а также отчитываться перед Управлением автодорог Коми. мост через Лемью длиной 140 погонных метров - планируется завершить и ввести в эксплуатацию к 2023 году. 1 1 Поделиться сообщением Ссылка на сообщение
Man 74 136 Жалоба Опубликовано 28 октября 2022 г. Республика Коми Новый мост через реку Лемью планируется сдать в 2023 году. Его строительство началось ещё в 2018 году. Уже через год обильные дожди подмыли грунт и произошло смещение трёх опор. Строительство законсервировали. Сегодня работы возобновлены. Подробнее – в ролике. Скриншот: 1 1 Поделиться сообщением Ссылка на сообщение
Man 74 136 Жалоба Опубликовано 21 сентября 2023 г. До конца сентября работы по строительству моста через реку Лемью должны возобновиться. Закончить работы планируют в 2024 году 1 Поделиться сообщением Ссылка на сообщение
Man 74 136 Жалоба Опубликовано 24 октября 2023 г. https://www.bnkomi.ru/data/news/164313/ 23.10.2023 Достройка моста через реку Лемью отложена на неопределенный срок По действующему контракту, строительство нового моста должно завершиться в августе 2023 года. Однако вбитые сваи не прошли испытания, поэтому пришлось корректировать проект. Когда сооружение будет готово, пока неизвестно. Как рассказал на совещании в Государственном совете Коми 23 октября заместитель председателя правительства — министр строительства и ЖКХ Андрей Чибисов, строительство моста продолжается. — Там очень сложное было техническое решение проектное. Мы забили четыре сваи пробных, они не прошли испытания. Мы проводили испытания более месяца — динамические и статистические. Они не прошли испытания. Это потребовало корректировки проекта, сейчас мы делаем корректировку, там воронежский проектировщик. Как только они откорректируют проект, мы новые сваи забьем и будем уже их испытывать. Там очень непростые грунты, изначально мост был спроектирован, я так понимаю, с нарушением норм — были недостаточно произведены изыскания, там сполз грунт. Но мы этим мостом занимаемся, работы не останавливаются, с подрядной организацией мы постоянно взаимодействуем. Мост через Лемью мы построим, — сообщил он. Новых сроков окончания работ он не назвал. *** Строительство моста стартовало в ноябре 2018-го, завершить работы «Комистроймост» должен был через год. Но в конце 2019-го стройка встала на финальной стадии: летние дожди привели к сдвигу грунта, произошло смещение трех опор, сломались сваи. Независимая экспертиза подтвердила факт оползня. В июле 2022 года Арбитражный суд Коми установил, что проект, по которому строился мост, изначально был «подложным» (проектный институт этот вывод оспаривает). В 2022 году трижды объявлялся аукцион на достройку моста, но только последний из них оказался успешным — на торги вышла та же компания, которая возводила объект в 2018-2019 годы. Контракт был заключен по максимальной сумме — 386,5 млн рублей. Работы по достройке моста стартовали в октябре, в августе 2023-го планировали их закончить. Однако строители столкнулись со «сложной геологией». 1 1 Поделиться сообщением Ссылка на сообщение
Man 74 136 Жалоба Опубликовано 4 июня 2024 г. Известия Сыктывкар Мост через реку Лемью планируют достроить в этом году, сообщил заместитель председателя правительства — министр строительства и ЖКХ Коми Андрей Чибисов. Поделиться сообщением Ссылка на сообщение
Man 74 136 Жалоба Опубликовано 14 июня 2024 г. https://www.bnkomi.ru/data/news/172755/ 14.06.2024 .... Мост через реку Лемью на границе Сыктывкара и Корткеросского района, которым также занимался «Комистроймост», «перенесут» на 2025 год. — Мост сложный, требовал большого количества корректировок проектных решений. У нас есть всего несколько организаций, которые осуществляют качественные работы в части строительства мостов. Одна из них, «Северстроймост», готова этот мост завершить, но на сегодня ее объемы загружены имеющимися мостами. Они в этом году сделают три моста, силы освободятся и с конца года они вернутся к мосту через Лемью, — пояснил министр. .... 2 Поделиться сообщением Ссылка на сообщение
Man 74 136 Жалоба Опубликовано 30 октября 2024 г. https://www.bnkomi.ru/data/news/177589/ 29.10.2024 Минстрой готов к заключению нового контракта на ремонт моста через Лемью В республике снова ищут подрядчика, который смог бы завершить начатые работы. Сроки по объекту сдвигаются в связи со «сложной геологией» в месте строительства. Пока для движения транспорта используется существующий мост. Как напомнил на совещании в Госсовете Коми 29 октября заместитель председателя правительства республики — министр строительства и ЖКХ Андрей Селиванов, контракт с ООО «Комистроймост» на строительство моста через Лемью был расторгнут в марте этого года из-за нарушения подрядчиком сроков выполнения работ. Начался поиск новой компании. — Ориентировочный срок заключения контракта с победителем торгов — до 10 декабря 2024 года. Срок ввода моста в эксплуатацию по условиям контракта — 30 августа 2026 года, — сообщил Андрей Селиванов. Поделиться сообщением Ссылка на сообщение

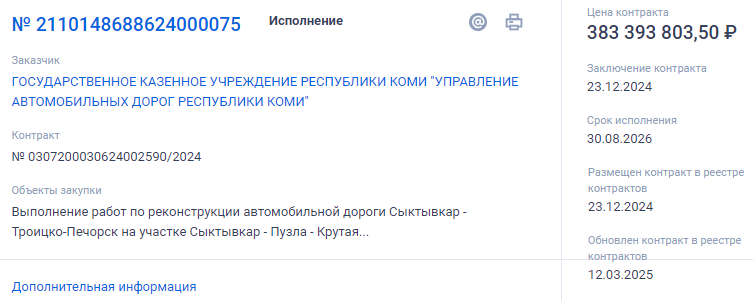

Man 74 136 Жалоба Опубликовано 14 марта 2025 г. https://zakupki.gov.ru/epz/order/notice/ea20/view/supplier-results.html?regNumber=0307200030624002590 Выполнение работ по реконструкции автомобильной дороги Сыктывкар - Троицко-Печорск на участке Сыктывкар - Пузла - Крутая км 22+708. Мост через р. Лемью Подрядчик: ООО "Стройтрансгрупп" Срок исполнения 30.08.2026 Спойлер 1 Поделиться сообщением Ссылка на сообщение
Man 74 136 Жалоба Опубликовано 4 апреля 2025 г. Управление автомобильных дорог Республики Коми Напоминаем, что на мосту через р. Лемью, расположенному на автомобильной дороге Сыктывкар – Троицко-Печорск, действуют ограничения: - ограничение общей массы транспортного средства 22 т; - ограничение массы, приходящейся на ось транспортного средства, 9 т; -ограничение скорости движения транспорта 20 км/ч; - светофорное регулирование. Продолжаются строительно-монтажные работы по строительству нового моста. 1 Поделиться сообщением Ссылка на сообщение
Man 74 136 Жалоба Опубликовано 13 мая 2025 г. https://komigor.com/news/2025/05/13/rostislav-goldshtejn-poruchil-uskorit-tempy-rabot-i-zavershit-stroitelstvo-mosta-cherez-reku-lemyu-do-konca-etogo-goda/ Ростислав Гольдштейн поручил ускорить темпы работ и завершить строительство моста через реку Лемью до конца этого года 13 мая 2025 Врио Главы Республики Коми в ходе рабочей поездки в Корткеросский район посетил объект-долгострой на участке автомобильной дороги Сыктывкар – Троицко-Печорск. Реализация проекта затянулась из-за проектных ошибок и проблем с подрядчиком, которого в декабре 2024 года сменил новый. Вопросы о сроках ремонта моста через реку Лемью руководителю региона поступили во время прямой линии 21 апреля этого года. Как пояснил генеральный директор компании-генподрядчика ООО «СтройТрансГрупп» Евгений Замятин, на сегодняшний день сооружены все сваи, производится сооружение опор моста, колонн с телом опор, производится монтирование регелей, после чего начнётся монтаж пролётного строения моста. С учётом особенностей грунта в новом проекте увеличена глубина монтажа свай до 20 метров. Также увеличен диаметр и самих свай, которые устанавливаются с помощью современных буровых установок. Строительно-монтажные работы согласно контракту планируется завершить к концу июня 2026 года. Ростислав Гольдштейн поручил ускорить темпы работ и завершить строительство моста до конца этого года. «Если вы всё делаете, как говорите, то это вполне реально. Для жителей, которые уже несколько лет ждут моста, это очень важно!», – подчеркнул врио Главы Республики Коми, обращаясь к представителям компании - генерального подрядчика. В настоящее время движение осуществляется по старому мосту. Из-за его технического состояния действуют ограничения: общая масса транспортного средства не должна превышать 22 т; масса, приходящаяся на ось транспортного средства, не должна быть более 9 т; ограничение скорости движения транспорта составляет 20 км/ч; осуществляется светофорное регулирование. В целях недопущения проезда большегрузов с превышением допустимой массы по старому мосту через р. Лемью руководитель региона Ростислав Гольдштейн поручил Минстрою проработать совместно с МВД Республики Коми, Управлением автомобильных дорог Республики Коми», МТУ Ространснадзора по СЗФО вопрос совместной работы на постах весогабарита. Поделиться сообщением Ссылка на сообщение
Man 74 136 Жалоба Опубликовано 18 июля 2025 г. https://www.bnkomi.ru/data/news/187526/ 18.07.2025 Строительство моста через Лемью завершено почти наполовину Рабочие должны закончить объект в Коркеросском районе к середине 2026 года, но им поручено успеть выполнить все на полгода раньше. До этого времени машинам придется ездить по старому сооружению, признанному непригодным для нормальной эксплуатации. Фото Алексея Баталова Спойлер Как отметили в министерстве строительства и жилищно-коммунального хозяйства Коми, возведение моста через реку Лемью на автодороге Сыктывкар — Троицко-Печорск завершено на 43%. По состоянию на 11 июля рабочие уже успели построить опоры из призматических и буронабивных свай, а также ригели, соединяющие вертикальные элементы конструкции. Кроме того, специалисты сумели вмонтировать некоторые балки пролетных строений и укрепить конусы крайних опор. Впереди — монтаж оставшихся балок, создание консолей, перил и барьеров, подходов, водоотводных и очистных сооружений. Кроме того, предстоит постелить дорожное покрытие, покрасить железобетонные поверхности и поставить линии освещения. В контракте говорится, что выполнить строительно-монтажные работы надо до 1 июля 2026 года, а сдать объект после реконструкции — до 1 сентября 2026 года. Однако руководитель республики Ростислав Гольдштейн поручил открыть движение по новому мосту через Лемью до конца 2025 года. Сейчас движение машин осуществляется по старому мосту. Сотрудники Управтодора Коми признали предаварийное техсостояние сооружения, оно, как заявили в Минстрое республики, непригодно для нормальной эксплуатации и неработоспособно. Из-за этого на мосту установили ограничения: максимальной скорости 20 километров в час, массы транспорта до 22 тонн, массы, приходящейся на ось автомобиля, до 9 тонн, минимальной дистанции 100 метров. Кроме того, созданы лежачие полицейские, организовано реверсивное движение. *** Строительство нового моста через реку Лемью в Корткеросском районе, который расположен на 22-м километре дороги Сыктывкар — Троицко-Печорск, стартовало в ноябре 2018-го. Но в 2019 году, как напомнили в Минстрое Коми, во время строительных работ летние дожди привели к сдвигу грунта, из-за чего сместились опоры и сломались сваи. Независимая экспертиза подтвердила факт оползня, в итоге произвели корректировку проектной и рабочей документации. Позже Арбитражный суд Коми установил, что проект, по которому строился мост, изначально был «подложным». В 2022 году после трех аукционов к достройке моста приступила та же компания, которая возводила объект в 2018-2019 годы. Мост собирались доделать к осени 2023-го, но этого не получилось. Как оказалось, строители столкнулись со «сложной геологией»: забитые сваи не прошли испытания по нагрузке. Из-за этого пришлось корректировать проект, увеличив количество опор, и заново проходить экспертизу. В марте 2024 года контракт был расторгнут в одностороннем порядке. В декабре 2024 года по итогам аукциона «Управление автомобильных дорог Республики Коми» заключило контракт на достройку мостового сооружения с ООО «СтройТрансГрупп» по максимальной цене — 383,4 миллиона рублей. Алексей Баталов 1 Поделиться сообщением Ссылка на сообщение
Man 74 136 Жалоба Опубликовано 23 июля 2025 г. ГТРК Коми Гор Строительство моста через реку Лемью на границе Сыктывкара и Корткеросского района выходит на финишную прямую. Объект посетили представители регионального минстроя и журналисты, которым уже рассказали о ходе работ и планах. Согласно информации, движение по новому мосту планируют открыть в ближайшее время. 2 Поделиться сообщением Ссылка на сообщение
