T02my 18 215 Жалоба Опубликовано 15 марта 2020 г. Проведение проектных и изыскательских работ по объекту: "Капитальный ремонт автомобильной дороги Р-119 Орел-Ливны-Елец-Липецк-Тамбов на участке км 240+000 -км 250+000, Липецкая область". 3 1 Поделиться сообщением Ссылка на сообщение
T02my 18 215 Жалоба Опубликовано 10 июня 2021 г. (изменено) Капитальный ремонт автомобильной дороги Р-119, на участке км 240+000 - км 250+000. Из ТЗ на проектирование: Спойлер Ссылка на закупку (ПИР) - https://zakupki.gov.ru/epz/order/notice/ok504/view/documents.html?regNumber=0354100008420000009 На карте - https://yandex.ru/maps/-/CCU5YMuuXD | https://yandex.ru/maps/-/CCU5YMuO9A Изменено 30 января 2022 г. пользователем wamaza 3 2 Поделиться сообщением Ссылка на сообщение
T02my 18 215 Жалоба Опубликовано 18 мая 2022 г. Пошла жара Капитальный ремонт автомобильной дороги Р-119 Орел - Ливны - Елец - Липецк - Тамбов на участке км 240+000 - км 250+000, Липецкая область https://zakupki.gov.ru/epz/order/notice/ok20/view/common-info.html?regNumber=0354100008422000033 2 1 Поделиться сообщением Ссылка на сообщение
T02my 18 215 Жалоба Опубликовано 10 июня 2022 г. Подорожание СМР - https://zakupki.gov.ru/epz/order/notice/ok20/view/common-info.html?regNumber=0354100008422000052 1 1 Поделиться сообщением Ссылка на сообщение
Rulevoy86 97 Жалоба Опубликовано 27 сентября 2023 г. Заметил многие объекты региональные, темы практически не обсуждаются по работам. Здесь на объекте работа во всю идет, основание полностью готово, много где асфальт лежит, готовность визуально довольная высокая. 4 1 Поделиться сообщением Ссылка на сообщение
almant 17 775 Жалоба Опубликовано 30 августа 2024 г. Эта тема актуальна же? Работы в действительности ведутся? А то оказалась в архиве с тегом "Работы завершены в 2023 г." Поделиться сообщением Ссылка на сообщение
Micht 408 Жалоба Опубликовано 2 сентября 2024 г. Летом 2023 работы велись, позже не был там, не знаю. Но по ощущениям, не могли за 2023 закончить. 1 Поделиться сообщением Ссылка на сообщение
Mercator 763 Жалоба Опубликовано 2 сентября 2024 г. Зеркала в помощь Поделиться сообщением Ссылка на сообщение
Micht 408 Жалоба Опубликовано 3 сентября 2024 г. На апрель 2024 - работы идут, дорога как после бомбёжки. Поделиться сообщением Ссылка на сообщение

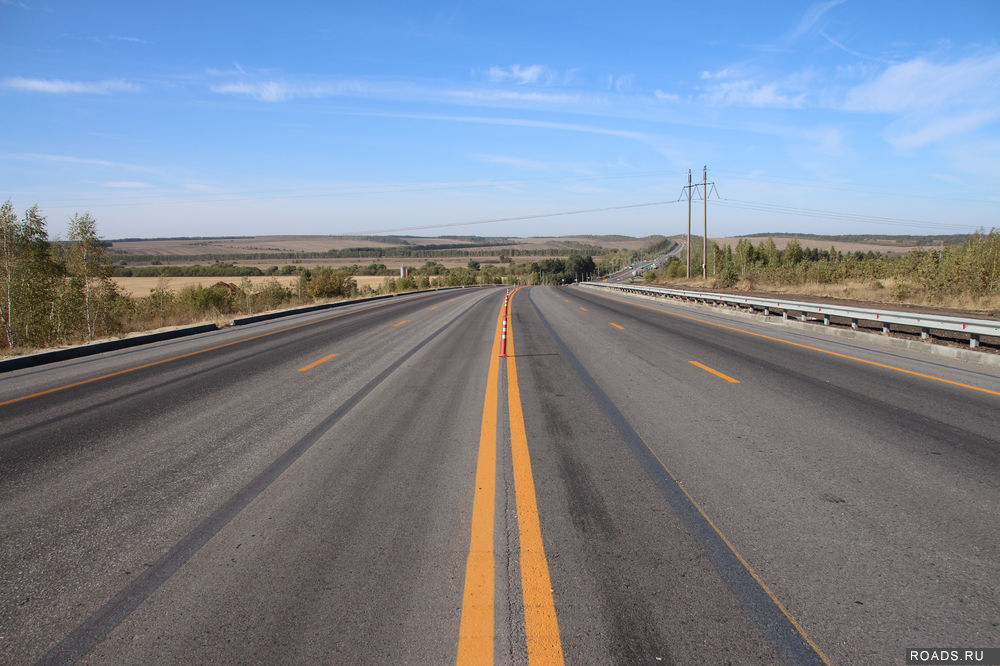

BeTaJIb 23 594 Жалоба Опубликовано 7 октября 2024 г. Капитальный ремонт автодороги Р-119 Орел – Тамбов в Липецкой области выполнен на 65% В Елецком и Задонском районах продолжается начатый в 2022 году капремонт участка трассы Р-119 Орел – Ливны – Елец – Липецк – Тамбов с 240-го по 250-й км. Для увеличения его пропускной способности и повышения уровня безопасности проезжую часть расширяют с двух до четырех полос, а встречные потоки транспорта разделяют осевым барьерным ограждением. На объекте практически завершено устройство нижнего слоя покрытия из асфальтобетона, выполнен ремонт одной и замена 12 водопропускных труб, построены две из пяти автобусных остановок с автопавильонами и комфортными зонами посадки, ведется устройство линий электроосвещения общей протяженностью более шести км. Сейчас ведутся работы по устройству системы водоотвода, ремонту оставшихся трех примыканий с региональными дорогами. Согласно заключенному контракту, срок завершения капремонта – сентябрь 2026 года. До этого времени на участке устроят верхний слой покрытия из щебеночно-мастичного асфальтобетона, установят барьерное ограждение, в том числе и на разделительной полосе, новые дорожные знаки, сигнальные столбики, три светофора, два из которых с кнопкой вызова будут размещены на пешеходных переходах, а также нанесут горизонтальную разметку. Добавим, что на сегодняшний день в местах производства работ максимальная скорость ограничена до 50 км/ч. *** В ведении ФКУ Упрдор Москва – Харьков в Липецкой области находится более 201 км федеральных автодорог: Р-119 Орел – Ливны – Елец – Липецк – Тамбов, А-133 подъездная дорога от автомобильной дороги М-4 «Дон» к Липецку, Р-193 Воронеж – Тамбов. https://rosavtodor.gov.ru/press-center/vesti-regionov/708208 Поделиться сообщением Ссылка на сообщение

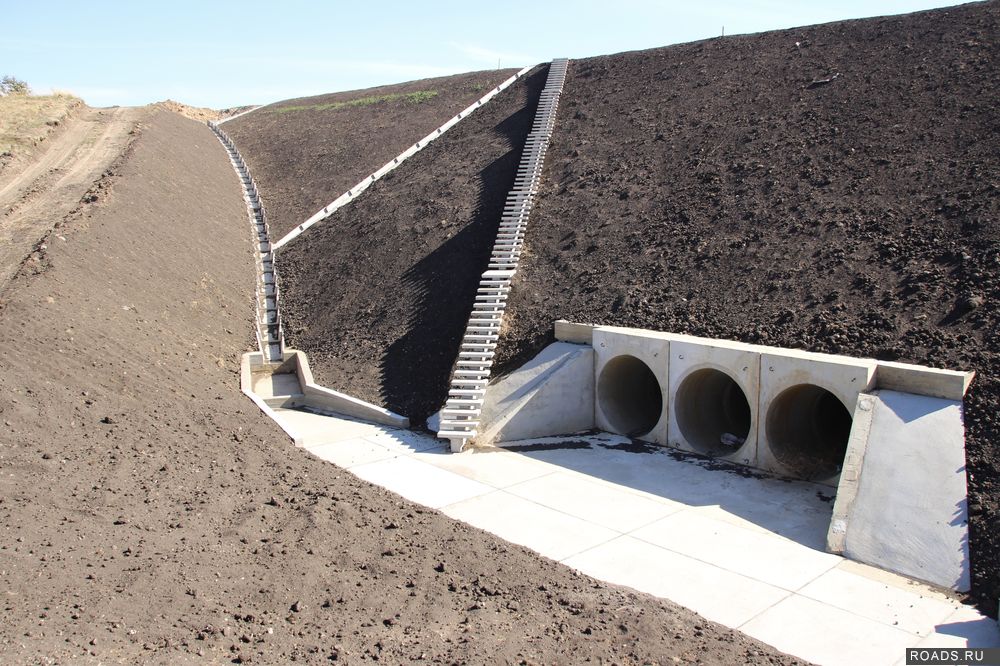

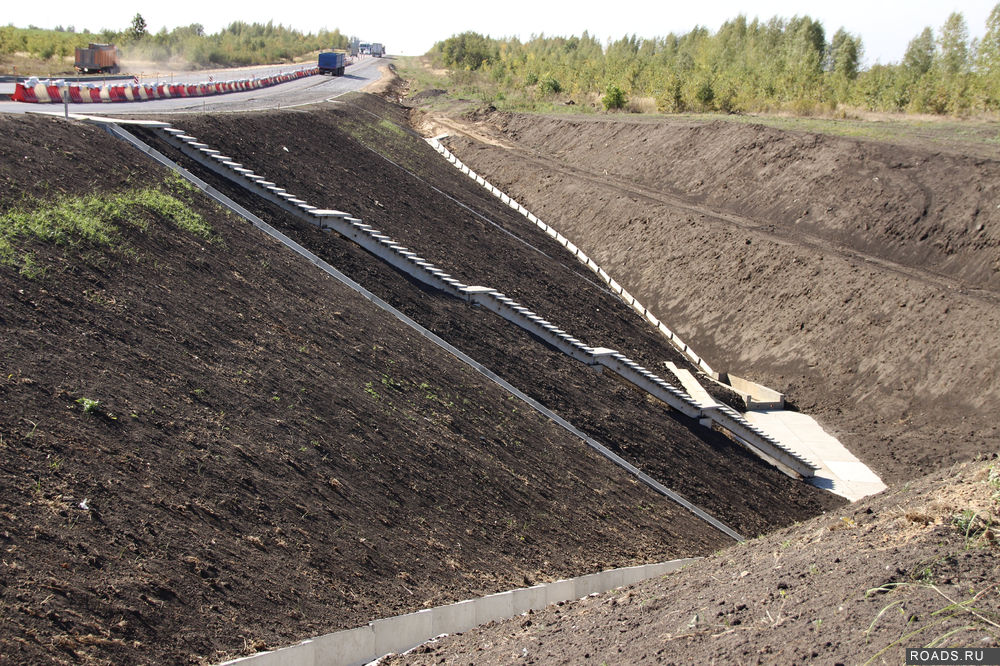

Aristopiolus 4 088 Жалоба Опубликовано 8 октября 2024 г. Так себе проектные решение на фото, все смоет в первый ливень (и откосы и лотки Б-6). Поделиться сообщением Ссылка на сообщение
jokeridze 253 Жалоба Опубликовано 11 октября 2024 г. В 08.10.2024 в 10:29, Aristopiolus сказал: Так себе проектные решение на фото, все смоет в первый ливень (и откосы и лотки Б-6). А можно фото хорошего решения? Поделиться сообщением Ссылка на сообщение
Домстрой 4 Жалоба Опубликовано 5 ноября 2024 г. Согласно объекту закупки, работы должны были быть выполнены и оплачены в 2024 г. Но по словам представителей подрядчика проблемы с финансированием начались уже в 2023 г. А в этом 2024 г. заказчик из-за продолжающихся проблем с финансированием перенес сроки сдачи объекта, а также и оплаты на 2025-2026 гг. 1 Поделиться сообщением Ссылка на сообщение
Домстрой 4 Жалоба Опубликовано 18 декабря 2024 г. Подрядчик завершил работы, которые должны быть оплачены в 2024-2025 гг., и покинул объект. Вернуться планирует в 2026 г. для укладки ЩМА и получения основной причитающейся суммы контракта. 1 Поделиться сообщением Ссылка на сообщение
BeTaJIb 23 594 Жалоба Опубликовано 19 февраля 2025 г. В этом году более 47 км федеральных трасс ЦФО расширят до четырех полос Речь идет об участках автомобильных дорог М-2 «Крым», Р-298 Курск – Воронеж, Р-119 Орел – Ливны – Елец – Липецк – Тамбов в Тульской, Орловской, Воронежской и Липецкой областях общей протяженностью 47,2 км. Важно отметить, что на всех объектах работы велись с опережением календарного графика и сейчас находятся в завершающей стадии. Благодаря высокому темпу работ по капитальному ремонту в этом же месяце планируется запустить рабочее движение по четырем полосам участка автодороги Р-119 Орел – Ливны – Елец – Липецк – Тамбов в Задонском районе Липецкой области (общая протяженность объекта 10 км). На сегодняшний день здесь уложен нижний слой покрытия из асфальтобетона, построено 12 новых водопропускных труб, в финальной стадии находится устройство линий электроосвещения. Дорожникам также предстоит устроить верхний слой покрытия из щебеночно-мастичного асфальтобетона, выполнить работы по комплексному обустройству трассы: смонтировать новые автопавильоны, установить осевое барьерное ограждение, Г-образные и П-образные опоры, дорожные знаки, нанести разметку из термопластика. Отметим, что меры по расширению перечисленных участков автомобильных дорог с разделением транспортных потоков барьерным ограждением направлены, прежде всего, на увеличение их пропускной способности, а также на повышение общего уровня безопасности. И данная работа приобретает большое значение с учетом ежегодно растущего автомобильного трафика на федеральных трассах, формирования новых логистических цепочек и активного развития внутреннего туризма. https://mh.rosavtodor.gov.ru/department/press-center/novosti/711702 1 Поделиться сообщением Ссылка на сообщение
