https://punkt-a.info/news/glavnoe/reshitelno-i-okonchatelno-v-kontrakt-s-podryadchikom-na-stroitelstvo-vostochnogo-obkhoda-astrakhani-

Решительно и окончательно: в контракт с подрядчиком на строительство Восточного обхода Астрахани внесли изменения

Помните, мы слегка путались в датах, когда же завершится строительство Восточного обхода Астрахани? Фигурировали две цифры: 2026 год и 2024-й.

Астраханское правительство закладывало разные сроки, исходя из источника финансирования. Если из областного бюджета – то завершить объект планировали в 2026. Если с федеральной поддержкой – то досрочно, в 2024-м.

С федеральными деньгами определились – они пойдут по нацпроекту «Безопасные качественные дороги». А теперь уже документально подтверждены и сроки строительства.

В первоначальной версии контракта с подрядчиком – ООО «Мосты и дороги» (сокращенно МиД) – подписанным осенью прошлого года, был расписан лимит финансирования: 145 млн в 2022 году, 114,7 млн – в 2023, по 615 млн на 24 и 25-й и 396 млн – на 2026-й. Сроком завершения работ числилось 31.07.2026.

В конце сентября этого года в контракт внесли изменения. На 2023 год лимит увеличили до 935,3 миллиона рублей. Сумма на 2024-й составила 497 миллионов. На 2025 и 2026-й годы приходится 0 руб.

В последней версии контракта от 1 ноября 2022 года подтверждена погодовая финансовая роспись, а датой окончания работ числится 31 декабря 2024 года.

Так что новый 2025 год мы сможем встретить уже с готовым Восточным обходом. Напомним, этот проект начали еще в 2000-х, но в 2010-м стройка остановилась из-за отсутствия денег. Работы на последнем участке Восточного обхода вновь стартовали в прошлом году. Объект представляет собой 7,6 км дороги, соединяющей трассы Астрахань – Зеленга и Астрахань – Камызяк, с круговой развязкой и мостом через Царев в районе поселка Кирпичного завода.

Ну, и как тут не вспомнить про другой обход Астрахани – северный? По нему пока ничего нового, но и планы не менялись. Еще в июне этого года премьер Михаил Мишустин подписал распоряжение о перечне мероприятий в отношении федеральных автодорог. В нем числится и Северный обход Астрахани. Деньги на стройку планируется выделять с 2025 по 2027 год. В 2025 – 165 млн рублей, в 2026 – 362 млн, в 2027 – 10 миллиардов.

Как сообщили ПУНКТ-А в ФКУ «Упрдор Каспий», планы на данный момент таковы: начало проектно-изыскательских работ в 2023 году, реализация (строительно-монтажные работы) – в 2025-27 гг.

  • Нравится! 4
  • Спасибо! 1

Поделиться сообщением

Ссылка на сообщение

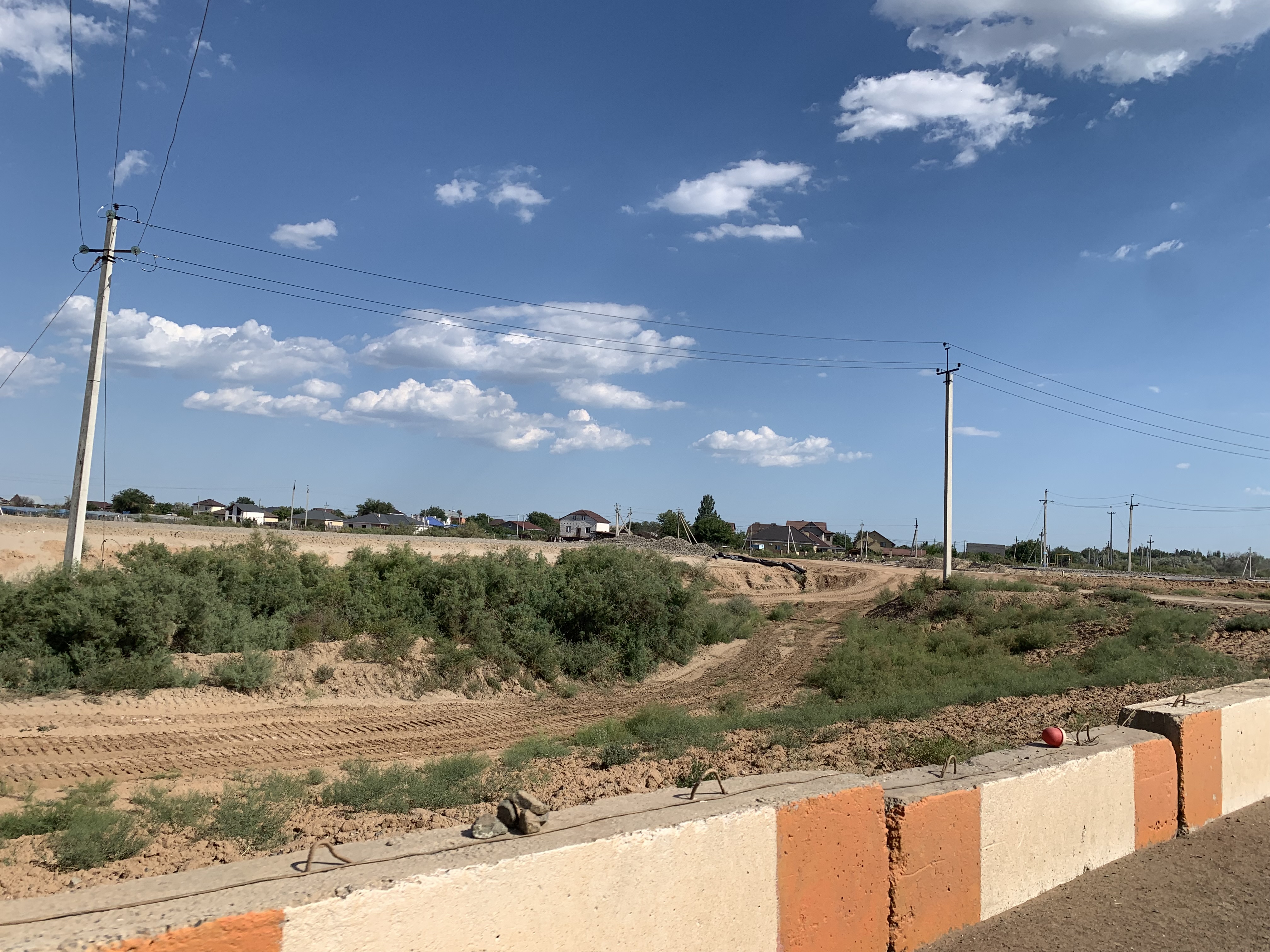

Фото от 05.08.2023, проезжал мимо. Техника в наличии, людей нет (выходной). Но видно что дело движется.

  • Нравится! 4
  • Спасибо! 2

Поделиться сообщением

Ссылка на сообщение

Срок завершения строительства Восточного обхода Астрахани перенесен на 2026 год.

https://dorinfo.ru/star_detail.php?ELEMENT_ID=147757

  • Смех 1
  • Печаль 2

Поделиться сообщением

Ссылка на сообщение

Власти Астраханской области направят в этом году на строительство Восточного обхода Астрахани, который будет способствовать развитию международного транспортного коридора (МТК) "Север - Юг", 354,5 млн рублей.

https://tass.ru/ekonomika/21798853

Полностью завершить строительство Восточного обхода планируется к июню 2026 года, стоимость работ по контракту составляет около 2,2 млрд рублей.

  • Нравится! 5

Поделиться сообщением

Ссылка на сообщение

https://zakupki.gov.ru/epz/contract/search/results.html?searchString=&orderNumber=0825500000621000121&openMode=USE_DEFAULT_PARAMS&fz44=on&priceFrom=0&priceTo=200000000000&contractStageList=0%2C1%2C2%2C3&budgetaryFunds=on&extraBudgetaryFunds=on

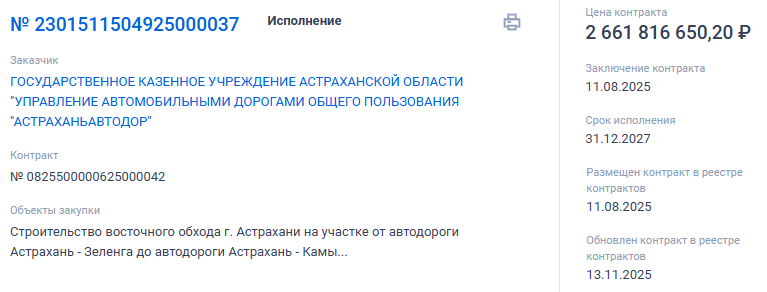

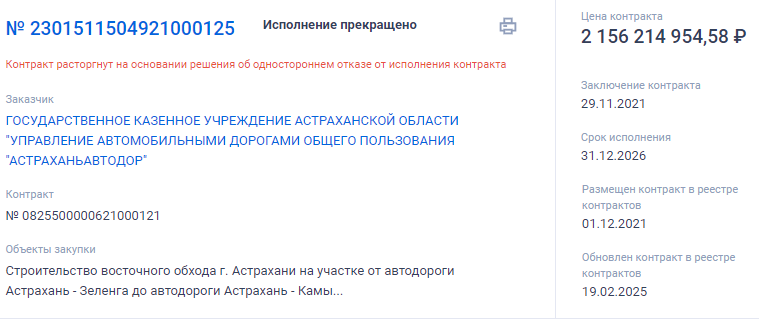

Контракт расторгнут на основании решения об одностороннем отказе от исполнения контракта

Спойлер

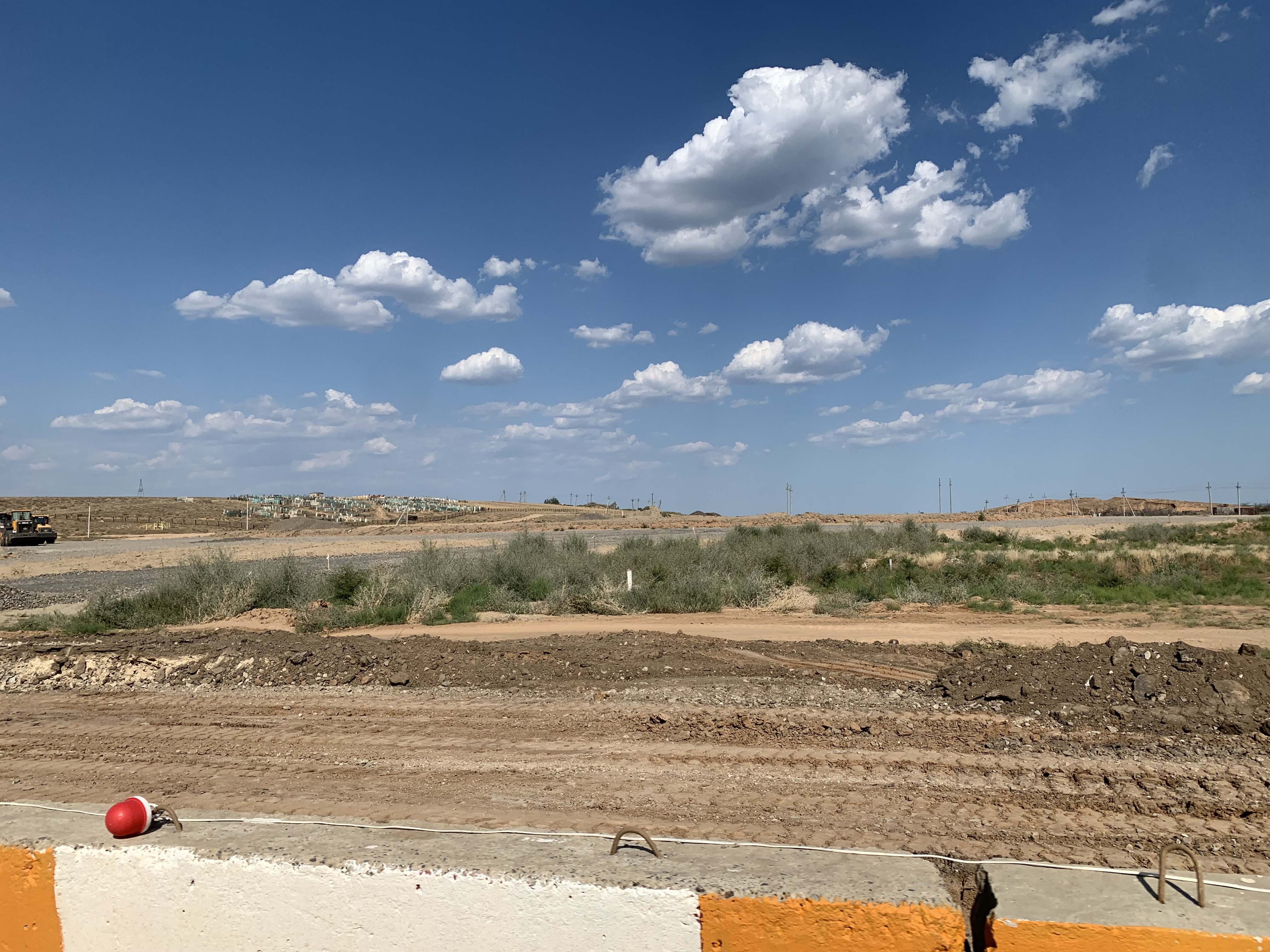

Фото из сообщения от 27.11.2024

Астрахань ЖКХ | Транспорт | Дороги

  • KUQ4vxKIlJ_TRmx49cETYerNcZkb8r8fLnaDsHUv

Спойлер

  • euO1T_79eh8JxzW9KoHRsTHM-y8cTT5EiTc8CmOI
  • 20zrLJ-dzhv0kHrpeGCxoAlGn6_8TWZ97hG3sl_c
  •
  • rBfIKyVTjWVIES2vnXh2gKv7MVb5_9XRT6y9oIZ5
  • 7DJBB105SXo3s_RDhaSpwyt2Rk9IDV9mEO0oJUF0
  • LdXMFWFsCLigJ54LizZ4cuuq0LPROfg1Xvml24H5

  • Нравится! 3
  • Печаль 2

Поделиться сообщением

Ссылка на сообщение

ОО. Строительство восточного обхода г. Астрахани на участке от автодороги Астрахань - Зеленга до автодороги Астрахань - Камызяк (завершение строительства)

https://zakupki.gov.ru/epz/oboz/public/topic/comments.html?topicNumber=202500111500

  • Нравится! 3

Поделиться сообщением

Ссылка на сообщение

СМРhttps://zakupki.gov.ru/epz/order/notice/ok20/view/common-info.html?regNumber=0825500000625000042

Схемы - https://fotora.ru/uploaded/?ID=WUKJA09072025152014

И тут схемы продублировал:

Спойлер

_7425c17f2f5b352c8f3438d2802d3cf9.jpeg _ff12b20a1ecae1215aeedf4c9450db3a.jpeg _1afd22953ec08ad687dad0a0c9895ef4.jpeg _8b86d40bc0d20012a68cafc9a7bc87f0.jpeg _402afb0194130034a8a7fd32ef97b34d.jpeg

  • Нравится! 4
  • Спасибо! 1

Поделиться сообщением

Ссылка на сообщение

Объявлены торги на завершение строительства Восточного обхода Астрахани

Начальная стоимость закупки превышает 2,6 млрд рублей

Для завершения строительства Восточного обхода Астрахани ищут подрядную организацию. Информация об этом опубликована на сайте Госзакупок. Будущему подрядчику предстоит выполнить работы на участке от автодороги «Астрахань - Зеленга» до дороги «Астрахань - Камызяк».

Начальная стоимость закупки составляет более 2,6 млрд рублей. Заявки на участие в электронных торгах принимаются до 25 июля, победителя намерены выбрать 29 июля. К строительству компания должна приступить с момента заключения контракта, а завершить - до 31 декабря 2027 года.

Напомним, ранее порталу «ДорИнфо» в министерстве транспорта и дорожной инфраструктуры Астраханской области сообщили, что в феврале 2025 года заказчик ГКУ АО «Астраханьавтодор» принял решение в одностороннем порядке расторгнуть контракт с предыдущим подрядчиком и найти новую компанию, которая выполнит работы на объекте. По состоянию на начало июля готовность Восточного обхода оценивалась в 9,9 %.

Также добавим, что в марте этого года состоялась встреча руководителя Росавтодора Романа Новикова и губернатора Астраханской области Игоря Бабушкина, где было обозначено, что Северный и Восточный обходы Астрахани будут построены до конца 2028 года. Отмечалось, что новые автодороги не только снизят нагрузку на улично-дорожную сеть города, но и поспособствует более эффективному движению грузов, что является ключевым элементом для развития экономики.

https://dorinfo.ru/news/obekty-i-proekty/obyavleny-torgi-na-zavershenie-stroitelstva-vostochnogo-obkhoda-astrakhani/

  • Нравится! 3

Поделиться сообщением

Ссылка на сообщение
В 09.07.2025 в 18:08, T02my сказал:

Контракт заключен с ООО "Партнер"

  • Нравится! 3

Поделиться сообщением

Ссылка на сообщение

ГТРК «Лотос» (Астрахань)

Восемь стратегически важных километров - речь о строительстве Восточного обхода Астрахани.

На этот объект новый подрядчик зашёл в сентябре. На прямой линии губернатор отметил, строительство планируется завершить в 2027 году.

Что сейчас происходит на важной для города транспортной развязке, расскажет наш корреспондент Маргарита Ивченко.

  • Нравится! 1

Поделиться сообщением

Ссылка на сообщение

Игорь Бабушкин (Губернатор Астраханской области)

Первый слой асфальта уложен на кольцевой развязке Восточного обхода Астрахани.

В августе текущего года возобновлено строительство одного из главных инфраструктурных объектов региона – Восточного обхода. Объездная дорога пройдет мимо Началово и Яманцуга, через село Три Протока до Яксатово и примкнет к автомагистрали «Астрахань – Камызяк». Это позволит разгрузить областной центр от транзитного транспорта, и в первую очередь грузового.

В ходе Прямой линии поступали вопросы о текущей ситуации на объекте. Проект обхода масштабный и сложный. Ранее по объективным причинам происходила смена подрядных организаций. Но сейчас строительство идет в соответствии с графиком. Ежедневно в рабочих бригадах задействовано до 50 человек и свыше 35 единиц спецтехники. На объекте произведён монтаж водопропускных труб, продолжается устройство земляного полотна. Весной специалисты начнут ремонт третьего моста через Царев.

Общая протяжённость новой дороги составит более 7,5 км. Строительство обхода осуществляется благодаря нацпроекту «Инфраструктура для жизни». Сдать объект должны до конца 2027 года.

rl39GztUQJuKgT3YccuLoVQDc9rCBkNZD6aHBQuB

Спойлер

8-cVxm2iiqW0x3bZxf_MVJoytpE8EqqeubMoaTyq

4J3PsdYjGrawjnI4t0bKRTdABv9XucXAou2xjhpV

OvxIGxPWfV4J845UVyQ-8DX5fwRs6xhDpd3kv1qi

gt_GPnwgP4Il_RFIWdSUWyAKaGI97SHhlUdim3Ng

uZnR2_iWVxSwBNRkrOStDGnBHkefwDSqwftSpxQh

ovpLB7QJ-dHqM8h2hxetdn-QT0KQp2H0-V4brSwt

  • Нравится! 2
  • Спасибо! 1

Поделиться сообщением

Ссылка на сообщение

Из обновленного Перечня...

  • Нравится! 2

Поделиться сообщением

Ссылка на сообщение

Для публикации сообщений создайте учётную запись или авторизуйтесь

Вы должны быть пользователем, чтобы оставить комментарий

Создать учетную запись

Зарегистрируйте новую учётную запись в нашем сообществе. Это очень просто!

Регистрация нового пользователя

Войти

Уже есть аккаунт? Войти в систему.

Войти

  • Последние посетители   0 пользователей онлайн

    Ни одного зарегистрированного пользователя не просматривает данную страницу

×
×
  • Создать...
