Arkan_ 2 379 Жалоба Опубликовано 25 октября 2024 г. Два моста через реку Раменку введут в 2026 году в рамках продления Мосфильмовской улицы В 2026 году в рамках продления ул. Мосфильмовская планируется ввести в эксплуатацию два моста через реку Раменку. Об этом журналистам сообщил руководитель департамента строительства транспортной и инженерной инфраструктуры Москвы Василий Десятков. «Сейчас у нас в адресной инвестиционной программе строительство 11 мостов – шесть пешеходных и пять автомобильных мостов. <...> Два моста, которые введем в 2026 году, – два моста, которые строим в рамках продления ул. Мосфильмовская через реку Раменка», – сказал Десятков. Он добавил, что в этом году введут в эксплуатацию вантовый пешеходный мост через Нагатинский затон протяженностью 216 м, а также мост в створе ул. Мясищева. Помимо этого, идет строительство моста с Мневниковской поймы на ул. Новозаводская. «Проектирование ведется уникальных мостов пешеходных с Мневниковской поймы на Филевский парк, сейчас в экспертизе находится, торговать будем в 2025 году на стройку. И на ул. Озерная пешеходный мост. В настоящее время ведется подготовка конкурсной документации, и в ноябре объявим торги на проектные и строительно-монтажные работы моста в рамках реконструкции Рублевского шоссе через Москву-реку», – рассказал Десятков. https://www.mskagency.ru/materials/3426785 Я полагал, что через Раменку будет один мост. 2 Поделиться сообщением Ссылка на сообщение

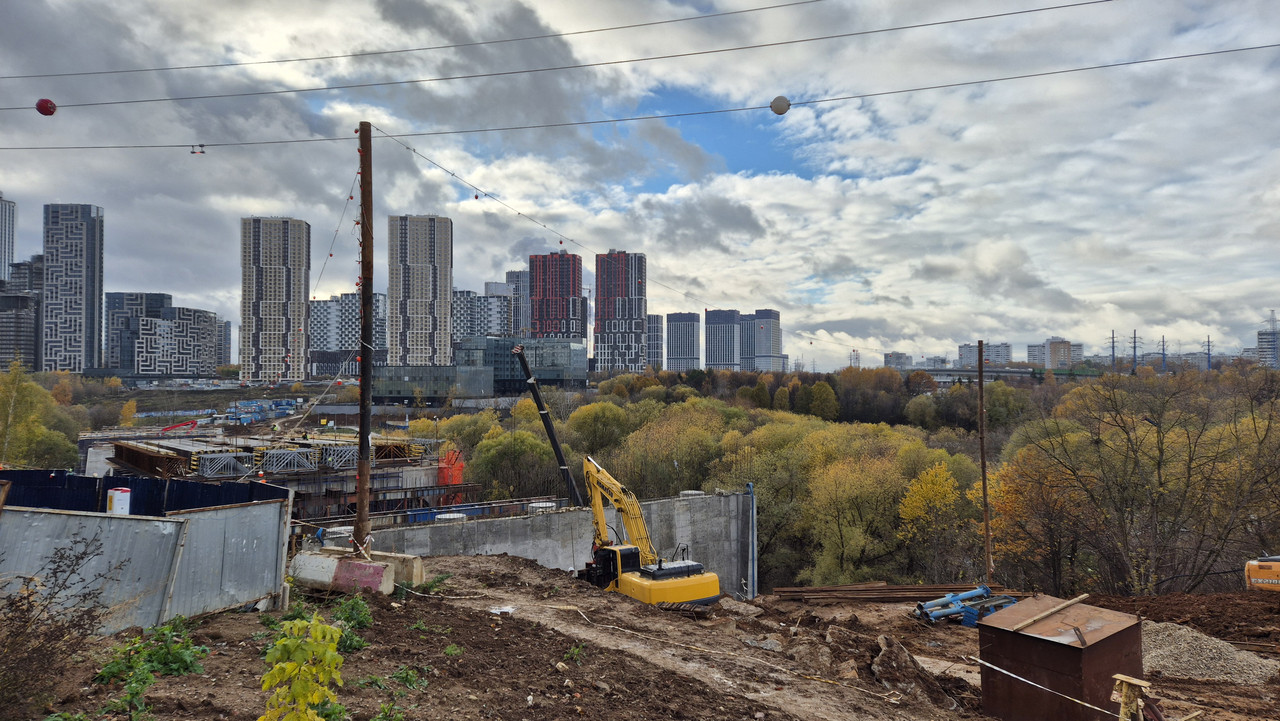

W12 963 Жалоба Опубликовано 29 октября 2024 г. На углу дома ул.Винницкая д.21 холм, наземная часть скажем так, с 1 стороны холма река, а с другой овраг метров 10-15 и уже за оврагом старая часть ул.Мосфильмовская. Поделиться сообщением Ссылка на сообщение

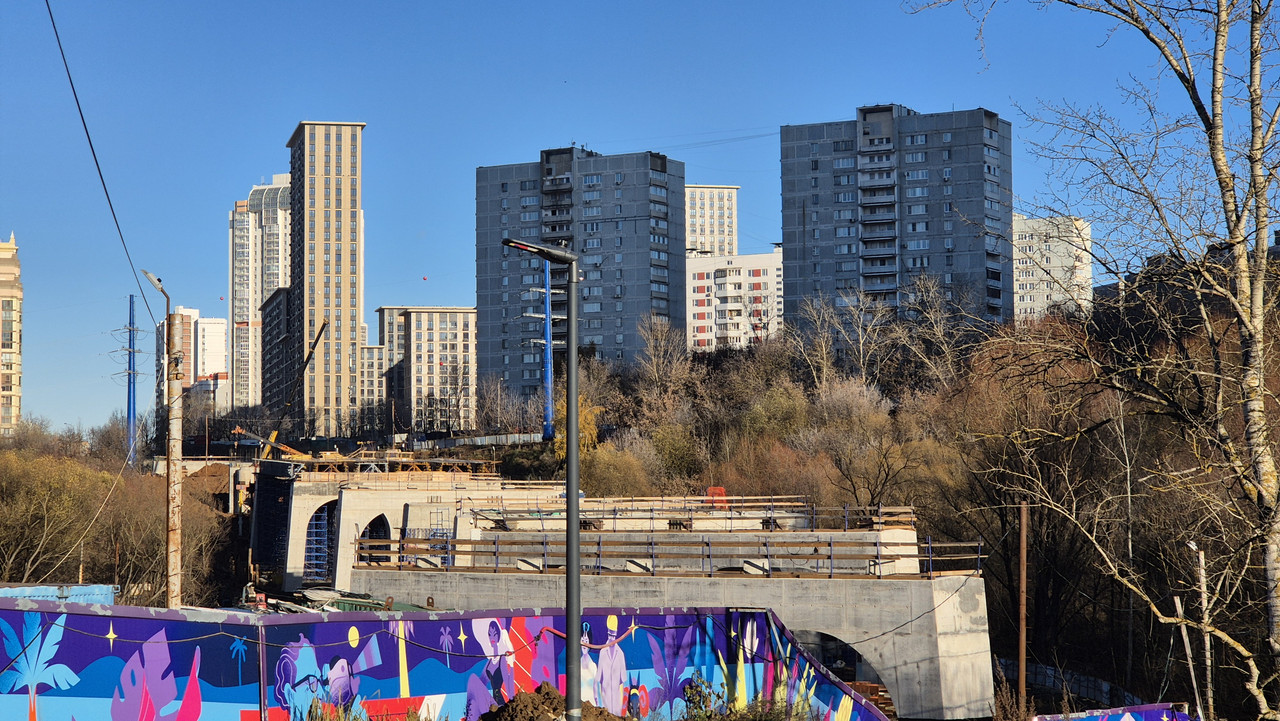

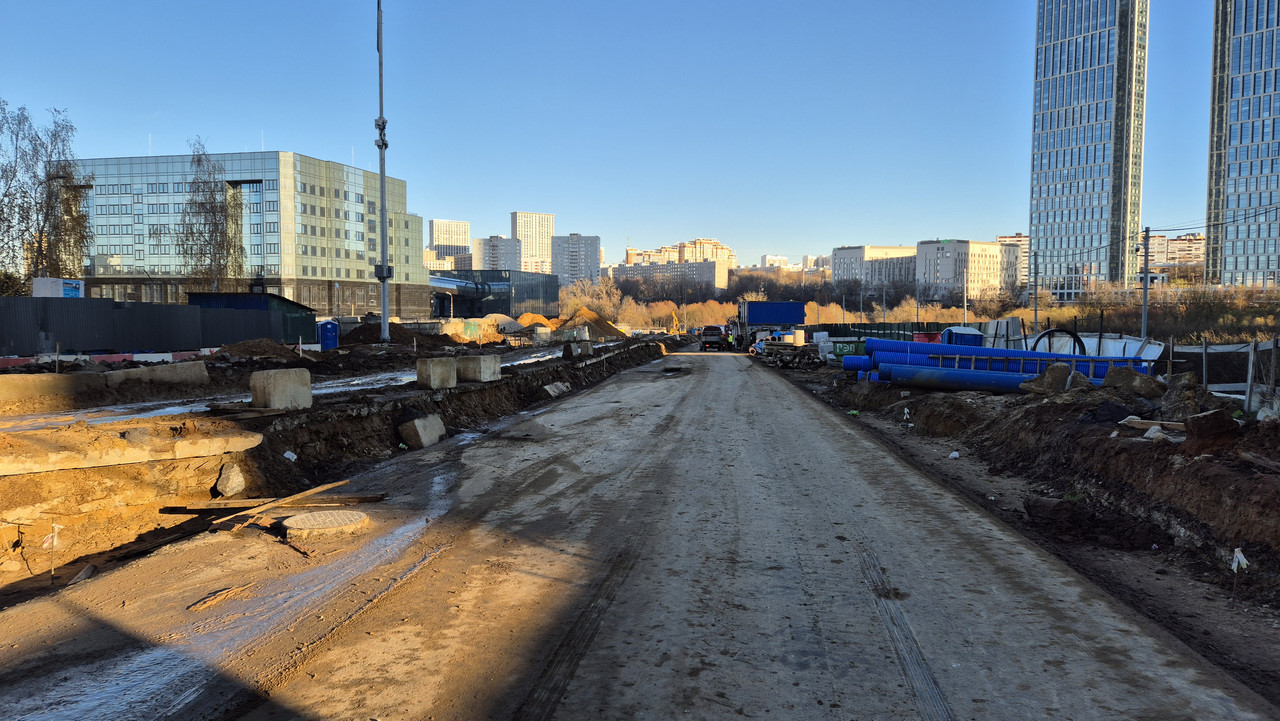

W12 963 Жалоба Опубликовано 29 октября 2024 г. "По многочисленным просьбам" 4 6 Поделиться сообщением Ссылка на сообщение
W12 963 Жалоба Опубликовано 9 ноября 2024 г. (изменено) Изменено 9 ноября 2024 г. пользователем W12 3 7 Поделиться сообщением Ссылка на сообщение
W12 963 Жалоба Опубликовано 13 ноября 2024 г. Сделали захватку дороги в черновом асфальте от перекрестка у моста в направлении Матвеевского. 1 Поделиться сообщением Ссылка на сообщение

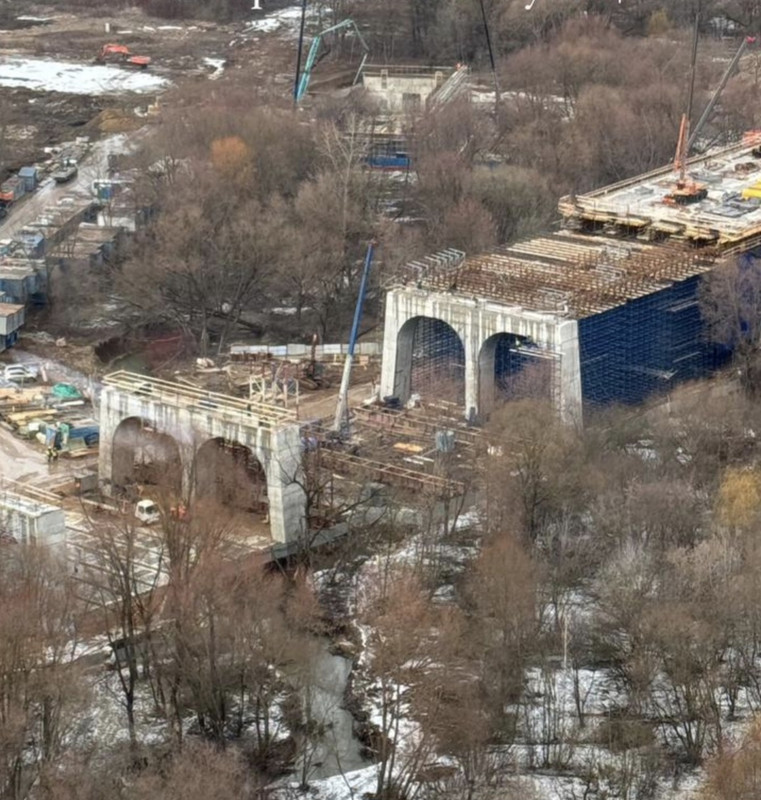

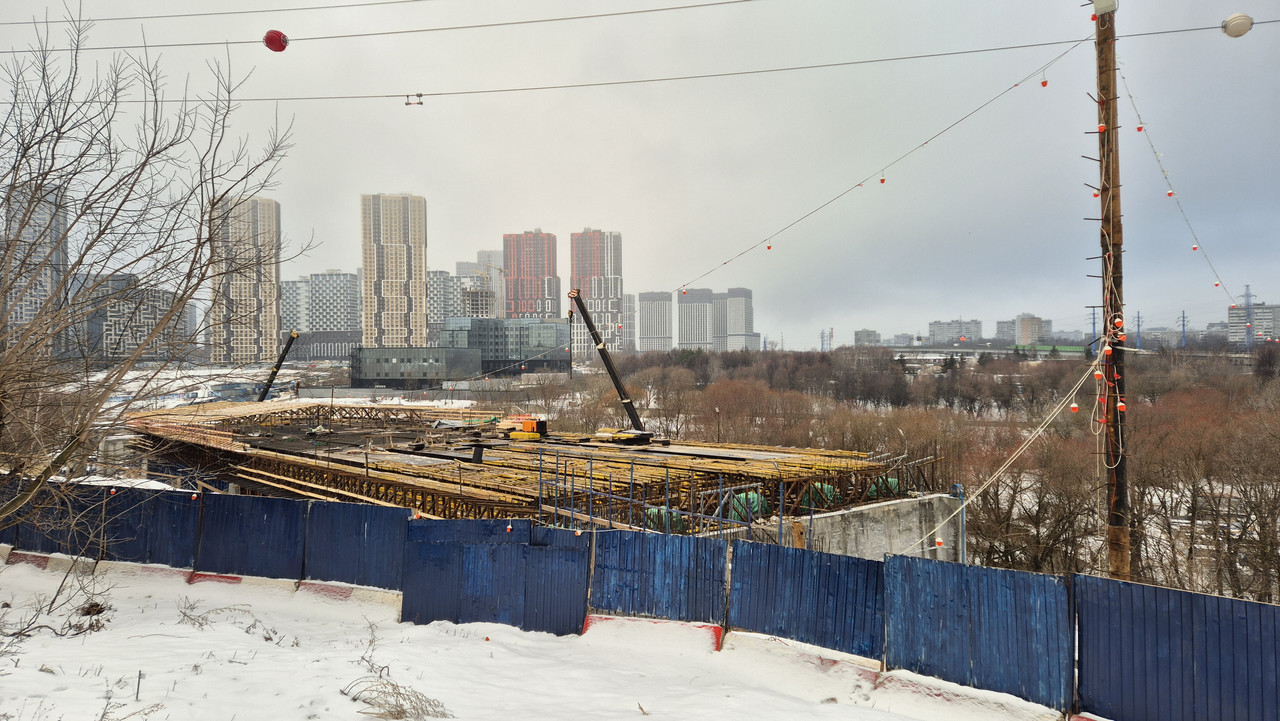

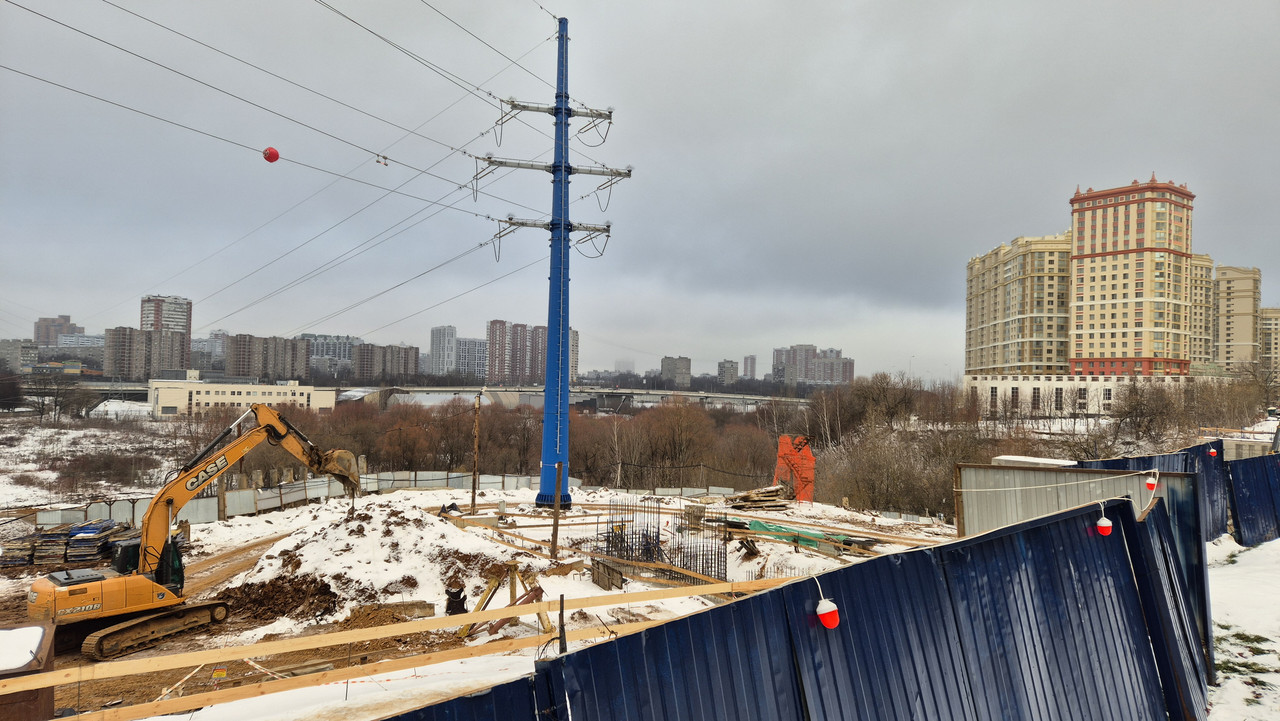

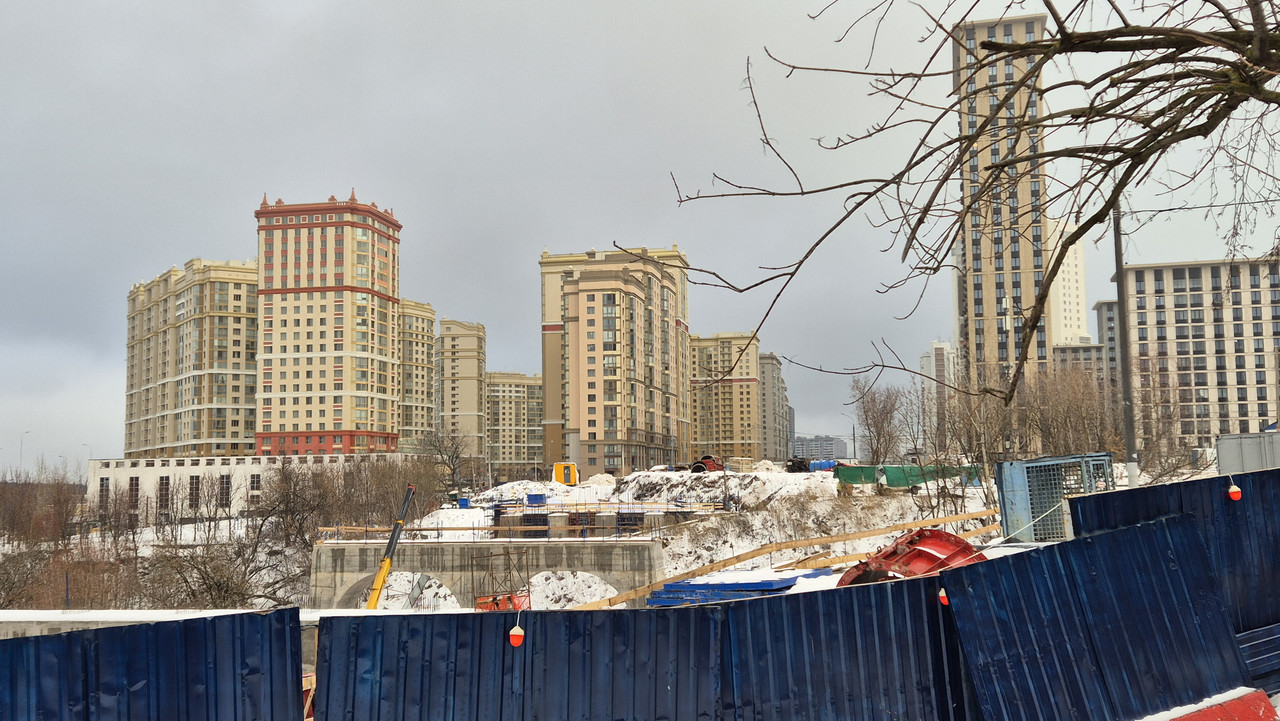

Arkan_ 2 379 Жалоба Опубликовано 7 декабря 2024 г. Над одним из пролётов заливают плиту. 3 4 Поделиться сообщением Ссылка на сообщение
W12 963 Жалоба Опубликовано 26 декабря 2024 г. Собрали 2 пролета от подпорной стенки у верзнего берега и готовят тепляк, бетон не заливали. 2 5 Поделиться сообщением Ссылка на сообщение
W12 963 Жалоба Опубликовано 6 февраля 2025 г. Залили бетон в тепляке на большом пролете от холма до реки в конце января, в малом овраге собирают опалубку, занимаются обустройством проездов вокруг моста, русло реки закинули в трубу, но при этом выше есть кусок коллектора в бетоне, его как и русло засыпали грунтом, спрямили строительный мост, он теперь вдоль опор, стройгородок частично переехал от нижнего устоя к руслу реки. 3 1 Поделиться сообщением Ссылка на сообщение

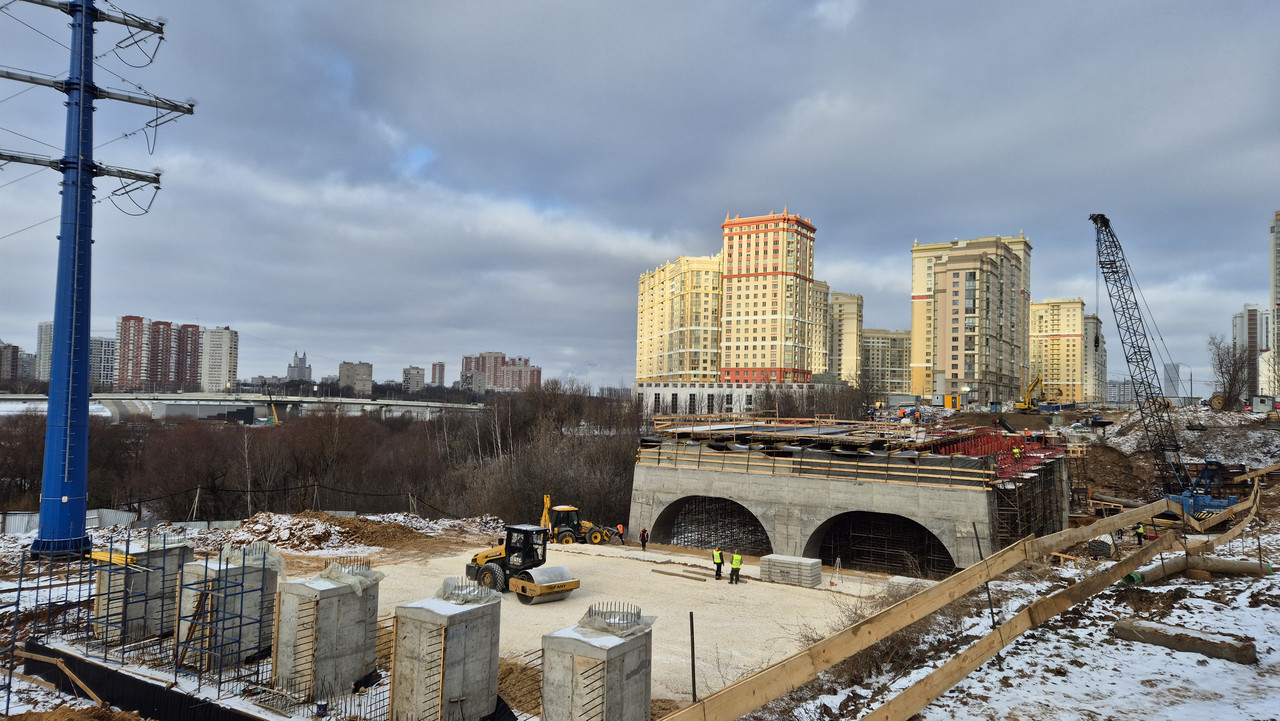

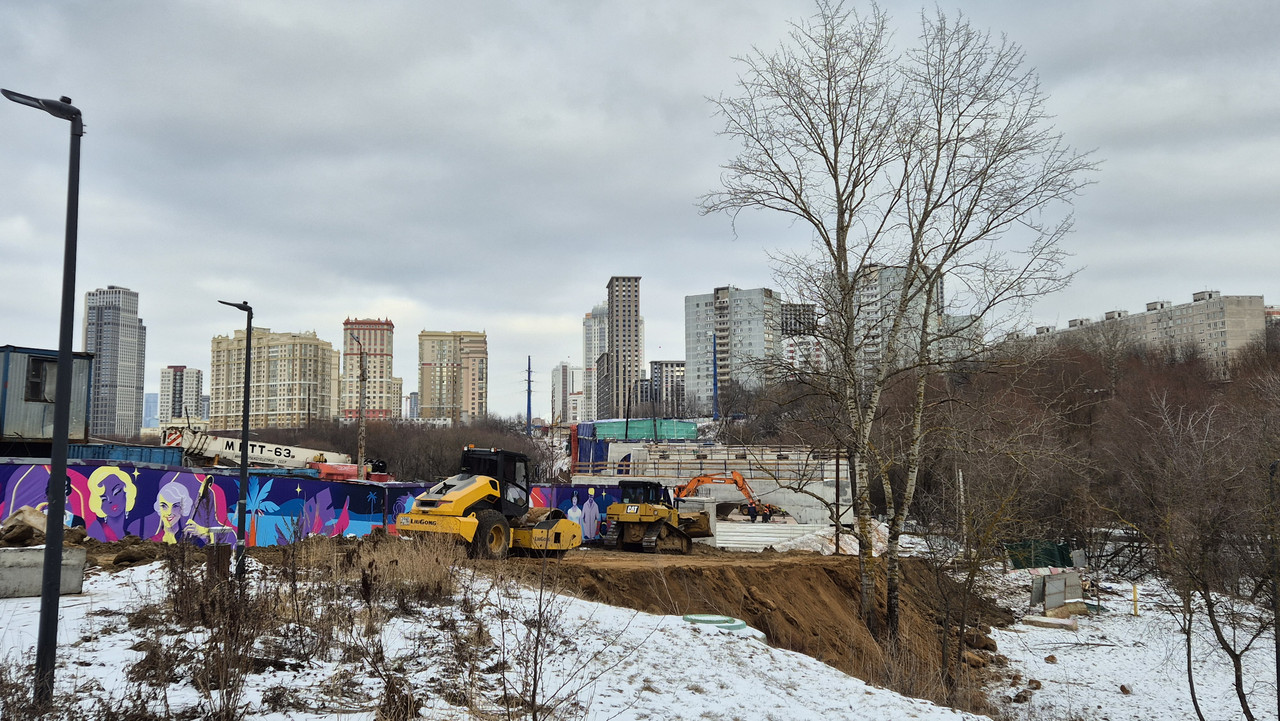

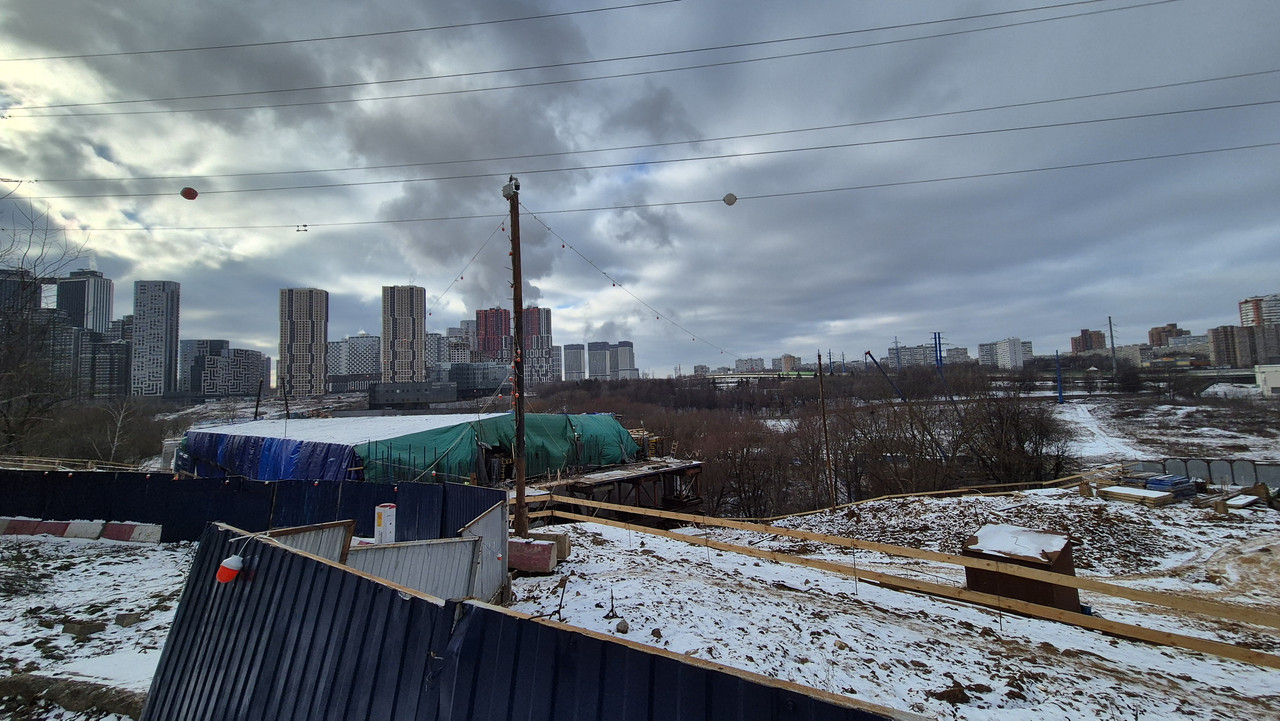

W12 963 Жалоба Опубликовано 17 февраля 2025 г. Откопали сваи подпорной стенки у нижнего устоя, между опорами выровняли площадки под опалубку, застелили плитами. Осыпают грунт по границе парка. 6 3 Поделиться сообщением Ссылка на сообщение

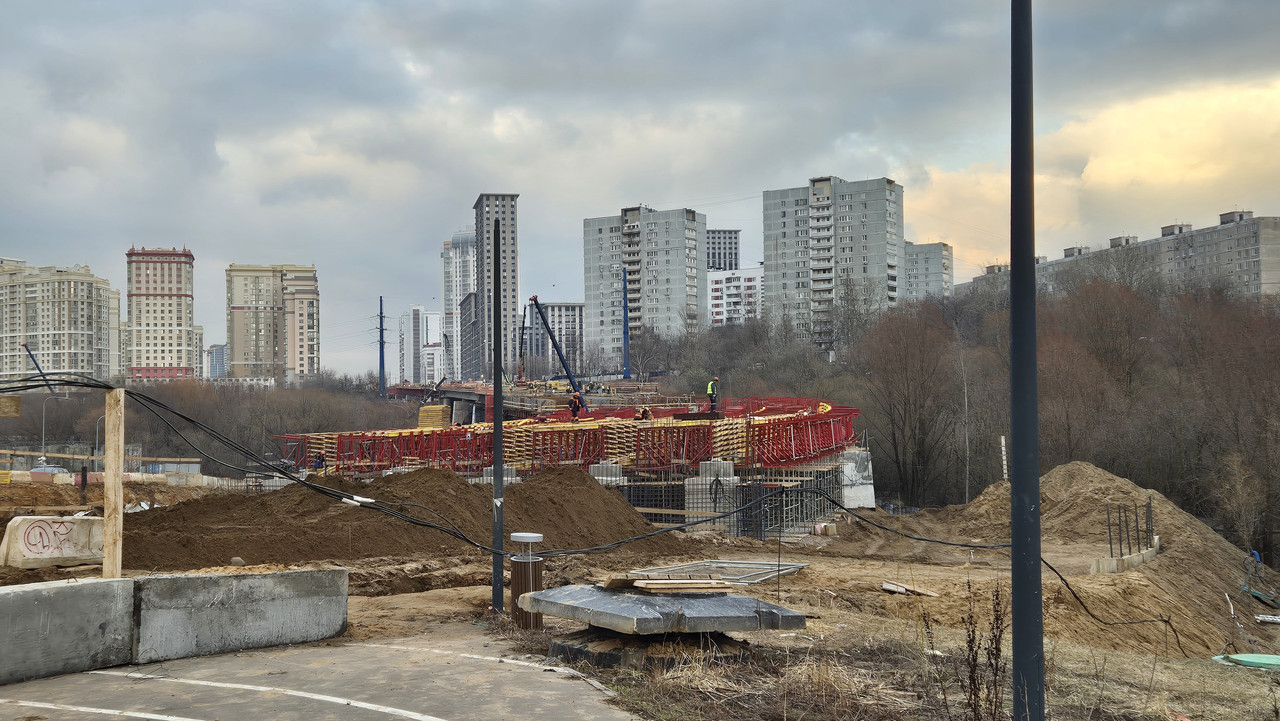

Arkan_ 2 379 Жалоба Опубликовано 28 марта 2025 г. Фото от 20-21 марта Со стороны Мосфильмовской и Винницкой ул. Спойлер Со стороны ЖК Событие, Огни и проч. Спойлер Будущая дорога рядом с мостом выглядит пока так Рядом с ЖК дорогу расширяют . 4 3 Поделиться сообщением Ссылка на сообщение
W12 963 Жалоба Опубликовано 17 апреля 2025 г. Начали заливать 2 захватки пролетов, над рекой и в овраге ближе к Винницкой. 4 бетононасоса. 2 Поделиться сообщением Ссылка на сообщение

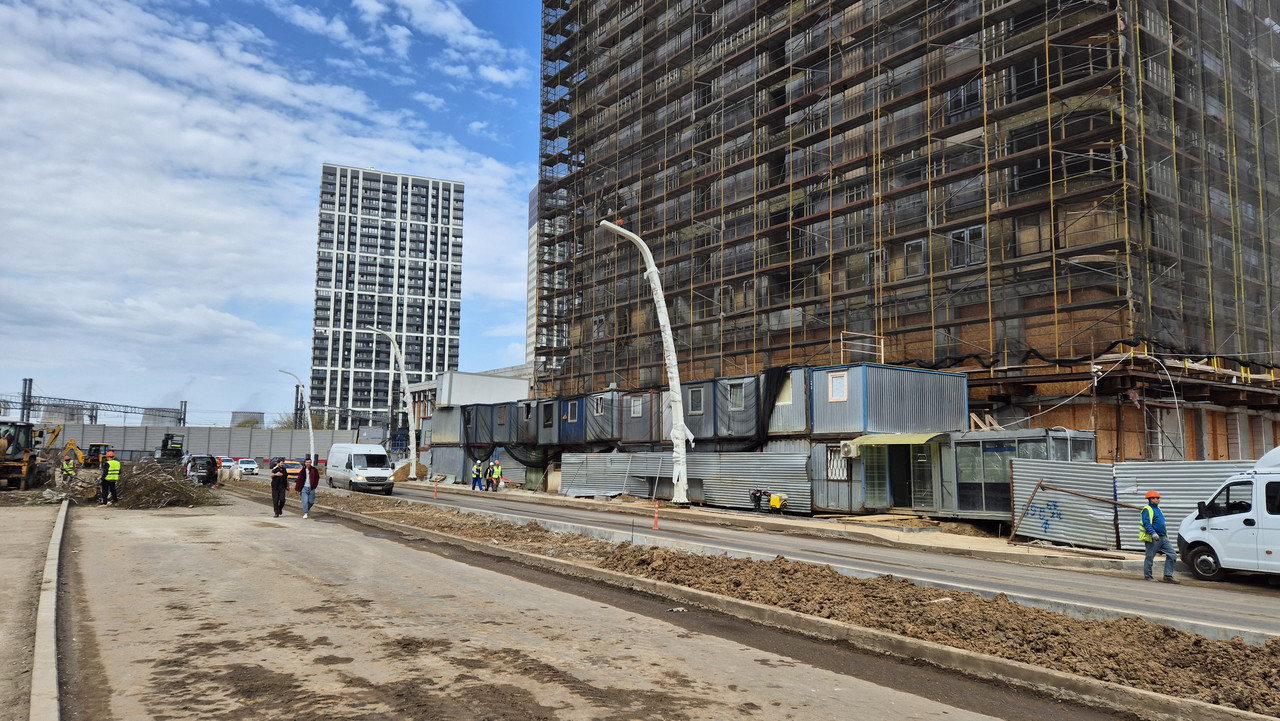

W12 963 Жалоба Опубликовано 19 апреля 2025 г. Появились первые фонари, на пересекаемом бульваре такие же 3 3 Поделиться сообщением Ссылка на сообщение
