BeTaJIb 23 199 Жалоба Опубликовано 15 сентября 2023 г. 13 часов назад, Жека сказал: Печалька 4 1 Поделиться сообщением Ссылка на сообщение
BeTaJIb 23 199 Жалоба Опубликовано 10 октября 2023 г. 30 сентября 2023 года планово завершились работы по усилению основания земляного полотна сваями ПГС на М-7 "Волга", в обход пяти населенных пунктов. Обход позволит перенаправить транзитный транспорт, проезжающий по автодороге М-7 "Волга", улучшив экологическую обстановку в близлежащих населенных пунктах Республики Башкортостан. Новая трасса протяженностью 65 км пройдет по территории Илишевского, Дюртюлинского и Чекмагушевского районов с обходом населенных пунктов Исаметово, Верхнеяркеево, Лаяшты, Ишкарово и Асяново. Предварительные работы на объекте стартовали в сентябре 2022-го. Уже в конце августа 2023 г. удалось осуществить первую асфальтоукладку. Окончание строительства запланировано на сентябрь 2025 г. Всего за время реализации проекта предстоит выполнить 5,8 млн кубометров земляных работ, площадь асфальтобетонного покрытия составит 1,5 млн кв. метров. В общей сложности на объекте реконструкции задействовано порядка 750 сотрудников и около 450 единиц техники. При строительстве обхода применяются передовые технологии и технически сложные решения. Например, усиление грунтов основания методом глубинного виброуплотнения ПГС, которое дает трехкратное ускорение хода работ по сравнению с классическим методом. Стоит отметить, что все оборудование по установке такого вида свай произведено в России. Исключение составляет только вибратор, работы по импортозамещению которого активно ведутся. https://t.me/dskavtoban/2000 6 2 Поделиться сообщением Ссылка на сообщение
Путешественник 36 326 Жалоба Опубликовано 17 октября 2023 г. Технологии, которые применяются при строительстве обхода пяти городов на трассе М-7 «Волга». Для усиления грунтов основания при строительстве обхода пяти городов на трассе М-7 «Волга» применяется метод глубинного виброуплотнения ПГС, который дает трехкратное ускорение хода работ по сравнению с классическим методом. Работы по уплотнению выполняют подрядчики холдинга «Автобан» — ООО «УМ Геоизол» и ООО «Инфратрест». Глубинное вибрационное уплотнение — это технология укрепления дорожного основания с помощью свай из песка и щебня (ПГС). Свая формируется за счет погружения вибрационного механизма для уплотнения на нужную глубину и заполнения получившийся скважины ПГС через подводящую трубку, без извлечения грунта. Общий объем ПГС составил 103 568 м3. Технология показала достижение всех необходимых физико-механических характеристик грунтов, что подтверждено штамповыми испытаниями и статическим зондированием. Стоит отметить, что все оборудование по установке такого вида свай у подрядчика ООО «УМ Геоизол» произведено в России. Исключение составляет только вибратор, работы по импортозамещению которого активно ведутся. Построенный в рамках проекта реконструкции М-7 участок автодороги будет иметь техническую категорию «1Б», четыре полосы (общая ширина проезжей части — 15 м) и расчетную скорость движения 120 км/ч. В ее состав войдут два моста, 26 путепроводов и шесть транспортных развязок, три пересечения. Окончание строительства обхода запланировано на сентябрь 2025 г. Новый участок М-7 позволит жителям быстрее добираться до мест работы и к своим родственникам, для коммерческих перевозчиков улучшится логистика доставки грузов. https://www.avtoban.ru/технологии-которые-применяются-при-с/ 2 2 Поделиться сообщением Ссылка на сообщение
almant 16 222 Жалоба Опубликовано 19 октября 2023 г. (изменено) В Башкортостане завершился капитальный ремонт 13 километрового участка автомобильной дороги М-7 «Волга» Специалисты завершили капитальный ремонт участка км 1192 по 1205 км автомобильной дороги М-7 «Волга» Москва – Владимир – Нижний Новгород – Казань – Уфа в Республике Башкортостан. Доведенный до нормативных показателей участок дороги проходит через село Верхнеяркеево в Илишевском районе Башкортостана. Строители завершили работы с опережением графика - на месяц раньше запланированного срока. В результате реализации объекта выполнена полная замена дорожной одежды на всем протяжении участка. Также на участке с затяжным продольным уклоном более 60 промилле увеличено количество полос на подъем, что не только повысит пропускную способность, но и сведет к минимуму вероятность дорожно-транспортных происшествий. Кроме того, увеличена протяженность искусственного электроосвещения до 6 км с полной заменой осветительных приборов. В результате выполнения строительно-монтажных работ переустроено 6 и отремонтировано 4 водопропускных труб. На отремонтированном участке установлено барьерное ограждение на протяжении 10,3 км, нанесена дорожная разметка из термопластика с устройством шумовых полос перед пешеходными переходами, выполнена установка 316 дорожных знаков. Для безопасности и комфорта пешеходов устроены тротуары на протяжении 1,1 км, установлен светофорный объект на пересечении федеральной и муниципальной автомобильных дорог в населенном пункте Верхнеяркеево. Обустройство тротуаров выполнено тактильными наземными указателями для маломобильных групп населения. За год с небольшим дорожные строители выполнили работы по доведению данного участка до нормативных эксплуатационных показателей, соответствующих III категории дороги. https://ufa.rosavtodor.gov.ru/department/press-center/novosti/655631 Спойлер Изменено 19 октября 2023 г. пользователем almant 3 1 Поделиться сообщением Ссылка на сообщение
almant 16 222 Жалоба Опубликовано 30 октября 2023 г. #новостиАвтобан Рассказываем о ходе выполнения работ на объекте М-7 "Волга": на всех участках обхода пяти населенных пунктов в Республике Башкортостан общей протяженностью 65 км идут активные работы по переустройству инженерных коммуникаций, строительству искусственных сооружений, устройству земляного полотна и дорожной одежды. Строительно-монтажные работы на обходе ведутся в соответствии с графиком. На 53 км основного хода объекта уже выполнены работы по устройству земляного полотна, а на 9 км уложен верхний слой основания из асфальтобетонной смеси. На объекте необходимо переустроить 55 инженерных коммуникаций, причем на 22 из них работы завершены, а на 20 ведутся сейчас. Помимо этого, ведется работа на всех искусственных сооружениях, общая готовность объектов составляет 25%. К примеру, на транспортной развязке вблизи села Исаметово работы по монтажу балок пролетного строения и устройству монолитных участков выполнены полностью. Обход пяти населенных пунктов Исаметово, Верхнеяркеево, Лаяшты, Ишкарово и Асяново входит в состав скоростного маршрута Москва — Казань — Екатеринбург, реализация которого ведется по поручению президента РФ Владимира Путина. Все работы будут завершены в 2024 году. https://t.me/dskavtoban/2087 5 2 Поделиться сообщением Ссылка на сообщение
Kvaker 849 Жалоба Опубликовано 2 ноября 2023 г. (изменено) Дорога — это не только путь между городами, но и источник вдохновения. Километры асфальта, мощные мосты и виадуки, кружевные многоуровневые развязки — эта красота немногих оставляет равнодушными. Не обошёл стороной творческий порыв и инженера-лаборанта Дениса Медведкова. Он работает в дорожной сфере с 2011 года и очень любит своё дело. Но кроме этого Денис с юных лет увлекается видеосъёмкой. И, конечно же, хобби не могло не пересечься с профессиональными интересами. Хотим поделиться с вами видео, которое талантливый специалист самостоятельно снял и смонтировал. В конце лета он ежедневно снимал на камеру процесс строительства и реконструкции одного из участков трассы М-7 «Волга». Согласитесь, вышло здорово! https://t.me/rosavtodor/1288 Изменено 2 ноября 2023 г. пользователем Kvaker 6 2 Поделиться сообщением Ссылка на сообщение

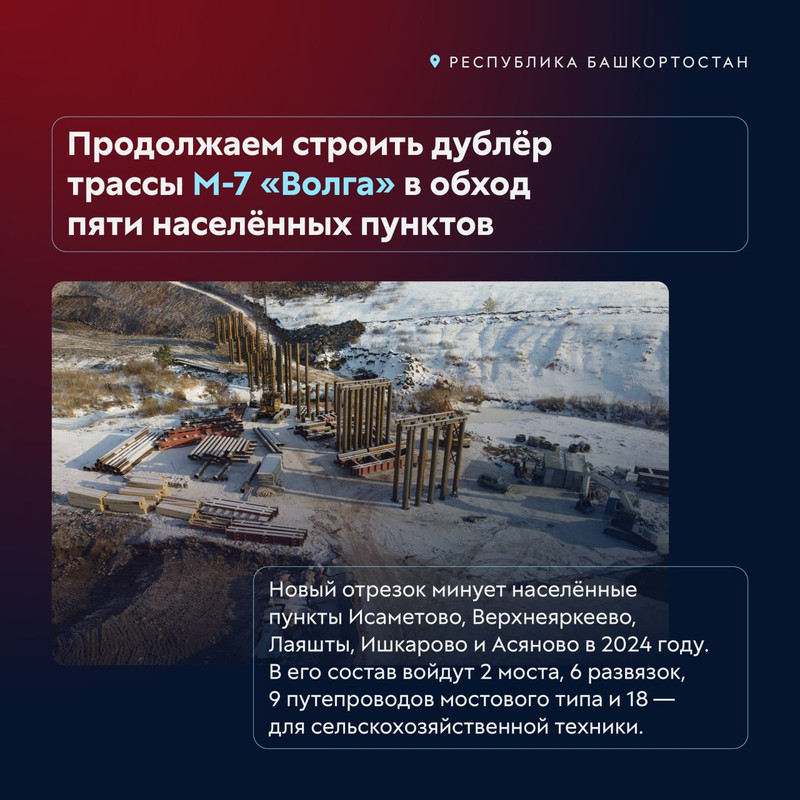

almant 16 222 Жалоба Опубликовано 17 ноября 2023 г. https://t.me/rosavtodor/1338?single 3 2 Поделиться сообщением Ссылка на сообщение
Karambaloid 81 Жалоба Опубликовано 27 ноября 2023 г. Примерно на яндекс-картах (линейка) яндекс-карты 1 Поделиться сообщением Ссылка на сообщение
almant 16 222 Жалоба Опубликовано 29 ноября 2023 г. На обходе пяти населенных пунктов в Башкортостане возводят 28 искусственных сооружений На участке нового строительства автомобильной дороги М-7 «Волга» в Республике Башкортостан продолжаются работы по строительству искусственных сооружений, переустройству инженерных коммуникаций, устройству земляного полотна и дорожной одежды. Специалисты развернули строительно-монтажные работы на всех 28 искусственных сооружениях обхода населенных пунктов Исаметово, Верхнеяркеево, Лаяшты, Ишкарово и Асяново. Это шесть путепроводов в составе шести транспортных развязок, три путепровода на пересечении с региональными дорогами, два моста и 17 сельскохозяйственных проездов. Уже в конце 2024 года эти объекты обеспечат беспрепятственный и безопасный выезд с региональных дорог на федеральную трассу М-7 «Волга». Так, на четырех путепроводах полностью завершены работы устройству монолитных участков балок пролетных строений. На путепроводе в составе транспортной развязки, расположенной у сел Кадырово и Карабашево, на 55% выполнено устройство монолитных межбалочных швов. Полностью завершено устройство свайных оснований опор на путепроводе на пересечении обхода с региональной дорогой Новые Маты – Рсаево. Здесь специалисты приступили к возведению монолитных опор и ригелей путепровода. На транспортной развязке вблизи села Сюльтино завершено погружение всех 68 призматических забивных и устройство 36 буронабивных свай. На транспортной развязке Асяново – Нижнеманчарово – Семилетка продолжаются работы по устройству свайных оснований, готовность составляет 45%. Мостовики завершили строительство свайного фундамента на транспортной развязке вблизи села Султанбеково и приступили к возведению опор. Кроме того, масштабные работы развернуты на участках строительства мостов через реки База и Куваш. Здесь специалисты завершают работы по устройству фундамента из буронабивных свай. Для обеспечения беспрепятственного передвижения агропромышленной техники на пересечениях с федеральной дорогой на объекте предусмотрено строительство 17 сельхозпроездов. Сейчас на этих искусственных сооружениях монтируют балки и возводят армогрунтовые насыпи. В строительстве искусственных сооружений задействованы 320 человек. Также продолжаются дорожно-строительные работы на основном ходу трассы: устройство земляного полотна, основания из щебеночно-песчаной смеси, укладка асфальтобетона. Верхний слой основания дорожной одежды устроен на 15,5 км. До конца 2023 года дорожники планируют уложить 116 тыс. тонн асфальтобетонной смеси. *** Обход пяти населенных пунктов Исаметово, Верхнеяркеево, Лаяшты, Ишкарово и Асяново входит в состав скоростной трассы М-12 «Восток», строительство которой ведется по поручению Президента РФ Владимира Путина. Все работы будут завершены в 2024 году. Источник: ФДА "Росавтодор" 9 3 Поделиться сообщением Ссылка на сообщение
Man 72 644 Жалоба Опубликовано 8 декабря 2023 г. АО «ДСК «АВТОБАН» Сотрудники холдинга «Автобан» продолжают работы по строительству обхода населенных пунктов Исаметово, Верхнеяркеево, Лаяшты, Ишкарово, Асяново в Республике Башкортостан на объекте М-7 «Волга». Завершен монтаж балок пролетного строения на 3 сельскохозяйственных переездах на ПК 126, ПК 132, ПК 237 и транспортной развязке № 2. В конце ноября завершено устройство буронабивных свай на мосту через р. База — работы выполнялись 4 буровыми установками в двухсменном режиме, общий объем уложенной бетонной смеси составляет 2370 м3. В настоящий момент работы ведутся на всех искусственных сооружениях. Из 65 км выполнено 62 км земляного полотна, 44 км подстилающего слоя из ПГС, 38 км дополнительного слоя из ЩПС, 19 км нижнего слоя основания из ЩПС Ц и 17 км верхнего слоя основания. Сдача объекта запланирована на 2024 год. 13 2 Поделиться сообщением Ссылка на сообщение
Путешественник 36 326 Жалоба Опубликовано 30 декабря 2023 г. Первые опоры освещения смонтировали и подключили на трассе М-7 «Волга». Сотрудники холдинга «Автобан» продолжают работы на объекте «Строительство и реконструкция участков автомобильной дороги М-7 «Волга» Москва – Владимир – Нижний Новгород – Казань – Уфа. Реконструкция автомобильной дороги М-7 «Волга» Москва – Владимир – Нижний Новгород – Казань – Уфа на участке км 1169+910 – км 1231+352 (обход населенных пунктов Исаметово, Верхнеяркеево, Лаяшты, Ишкарово, Асяново), Республика Башкортостан». К 25 декабря на первом участке ПК00 — ПК29 смонтировано и подключено 530 опор из 1716. Оставшиеся опоры освещения будут установлены до конца июля 2024 года. Подробности в видео от инженера-лаборанта испытательной лаборатории управления проектом М-7 Дениса Медведкова. Руководитель проекта М-7 Алексей Доморев: «За прошедший год мы выполнили значительный объем от поставленных задач. Я руковожу молодым и крайне перспективным коллективом с которым мы выполним поставленные задачи по пусковому объекту в следующем году. От лица проекта М-7 хочу пожелать всему коллективу “Автобан” светлого будущего и счастливого нового года!». https://www.avtoban.ru/первые-опоры-освещения-смонтировали/ 8 1 Поделиться сообщением Ссылка на сообщение
gaz31 78 Жалоба Опубликовано 7 января 2024 г. всем привет! данный участок будет платный? тотже вопрос про обход Челнов спасибо Поделиться сообщением Ссылка на сообщение
almant 16 222 Жалоба Опубликовано 7 января 2024 г. (изменено) 16 минут назад, gaz31 сказал: всем привет! данный участок будет платный? тотже вопрос про обход Челнов спасибо Дискуссия была тут сему вопросу - https://roads.ru/forum/topic/38188-stoimost-proezda-po-m-12-moskva-kazan-raspolozhenie-punktov-oplaty-i-tp/?do=findComment&comment=747853. Может быть найдете ответ Изменено 7 января 2024 г. пользователем almant Поделиться сообщением Ссылка на сообщение
