Р-256 [км 330 - км 335]: Капитальный ремонт с расширением до 4 полос движения

Рекомендуемые сообщения

Капитальный ремонт автомобильной дороги Р-256 "Чуйский тракт" на участке км 330+000 – км 335+401.




Технические характеристики:

Спойлер

Наименование

показателей

До кап.

ремонта

После кап.

ремонта

Категория дороги

II

II

Расчетная скорость, км/ч

120

120

Интенсивность движения, ед./сут.

16826

16826

Число полос движения, шт.

2

4

Общая протяженность, км

5,401

по проекту

Ширина земляного полотна, м

15,0

по проекту

Ширина проезжей части, м

7,5

2×7,0

Ширина обочины, м

2×3,0

2×2,5

Ширина разделительной полосы, м

по проекту

Наличие разделительной полосы

нет

есть

Наличие дорожного ограждение на разделительной полосе

нет

есть

Тип дорожного ограждения на разделительной полосе

по проекту

Тип дорожной одежды

капитальный

капитальный

Вид покрытия

асфальтобетон

по проекту

Расчетные нагрузки:

- на дорожную одежду, кН;

- на искусственные сооружения

115

А11, НК-80

115

Не менее А11, НК-80

Количество пересечений

3

по проекту

Количество примыканий

1

по проекту

Освещение на участке дороги (есть/нет)

нет

по проекту

Ограждение на участке дороги (металл/ж.б.)

металл

по проекту

Тротуары (есть/нет)

нет

по проекту



Конкурс на ПИР - https://zakupki.gov.ru/epz/order/notice/ok20/view/documents.html?regNumber=0317100000522000029

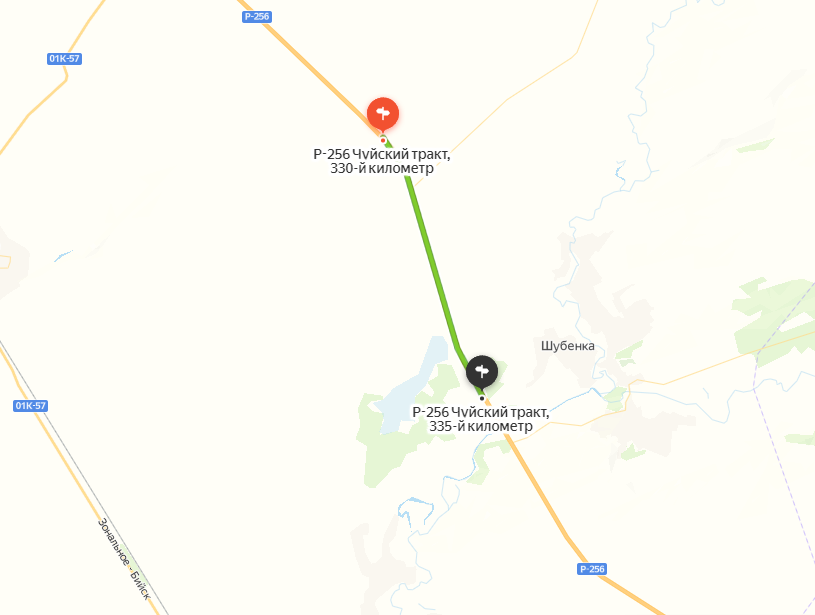

Объект на карте - https://yandex.ru/maps/-/CCUNANq~sA

  • Нравится! 1
  • Спасибо! 2

Поделиться сообщением


Ссылка на сообщение

Первоначальный контракт предполагал, что ПИР должны быть завершены до 01.11.2023.

Однако 02.11.2023 (на следующий день после истечения срока!) между заказчиком и проектировщиком было подписано доп.соглашение, согласно которому срок продляется ещё на 1 год.

Согласно текущей редакции контракта, срок завершения ПИР - до 01.11.2024.

Никаких штрафных санкций к проектировщику применено не было.

Исполнение разбито на 4 этапа, из которых 3 уже выполнены.

Степень готовности (по финансовому критерию) - 74,6%.

Проектирование продолжается.

  • Нравится! 2
  • Спасибо! 1

Поделиться сообщением


Ссылка на сообщение

Сроки выполнения ПИР по обоим контрактам уже истекли.

Финансовая готовность ПСД на дорогу — по-прежнему 74,6%; на мост — 88,5%.

Застревание опять произошло на этапах гос.экспертизы.

28.11.2024 к контракту на дорогу [км 330 — км 335] приняли доп.соглашение №4, согласно которому финансирование остатка работ перенесено на 2025 год. Однако сроки не сдвинули, нового графика [пока] не приняли.



Может быть, имеет смысл выделить мост в отдельную тему?

А то на участке расширения [км 51 — км 62] мост уже полностью расширен (по отдельному контракту), а вот на СМР по, собственно, дороге — до сих пор даже конкурс не объявили.
А тут мост формально даже в состав участка не входит, ПСД на него будет совершенно отдельная, так и что и СМР наверняка пройдут отдельно.

  • Спасибо! 1

Поделиться сообщением


Ссылка на сообщение
1 час назад, GloriousDay сказал:

Может быть, имеет смысл выделить мост в отдельную тему?

О каком мосте речь?

Поделиться сообщением


Ссылка на сообщение
6 часов назад, GloriousDay сказал:

Может быть, имеет смысл выделить мост в отдельную тему?

Выделил, перенес.



GloriousDay respect вы, ребята, извините, но процессор мой перегрелся к концу сумасшедшей осени.:ak:



Четко бы: Михалыч, надо темку создать по мосту такому-то там-то. Все!:bf:



А то мост, другой участок, СМР, уже расширили.:ck:

  • Нравится! 1

Поделиться сообщением


Ссылка на сообщение

Для публикации сообщений создайте учётную запись или авторизуйтесь

Вы должны быть пользователем, чтобы оставить комментарий

Создать учетную запись

Зарегистрируйте новую учётную запись в нашем сообществе. Это очень просто!

Регистрация нового пользователя

Войти

Уже есть аккаунт? Войти в систему.

Войти

  • Последние посетители   0 пользователей онлайн

    Ни одного зарегистрированного пользователя не просматривает данную страницу

×
×
  • Создать...
