Р-256 [км 299 - км 308]: Капитальный ремонт с расширением до 4 полос движения

Рекомендуемые сообщения

Р-256 [км 299 - км 308]: Капитальный ремонт с расширением до 4 полос движения




Цитата



Распоряжение ФКУ Упрдор «Алтай» об утверждении проектной документации от 05.10.2022 года № 550.

Основной участок строительства:

Протяженность участка                    – 9,006 км.;

Ширина проезжей части                  – 2х7,0 м.;

Ширина земляного полотна             – 21,7 м;

Тип дорожной одежды                      – капитальный;

Вид покрытия                                                – асфальтобетон.





Конкурс на СМР - https://zakupki.gov.ru/epz/order/notice/ok20/view/documents.html?regNumber=0317100000522000056

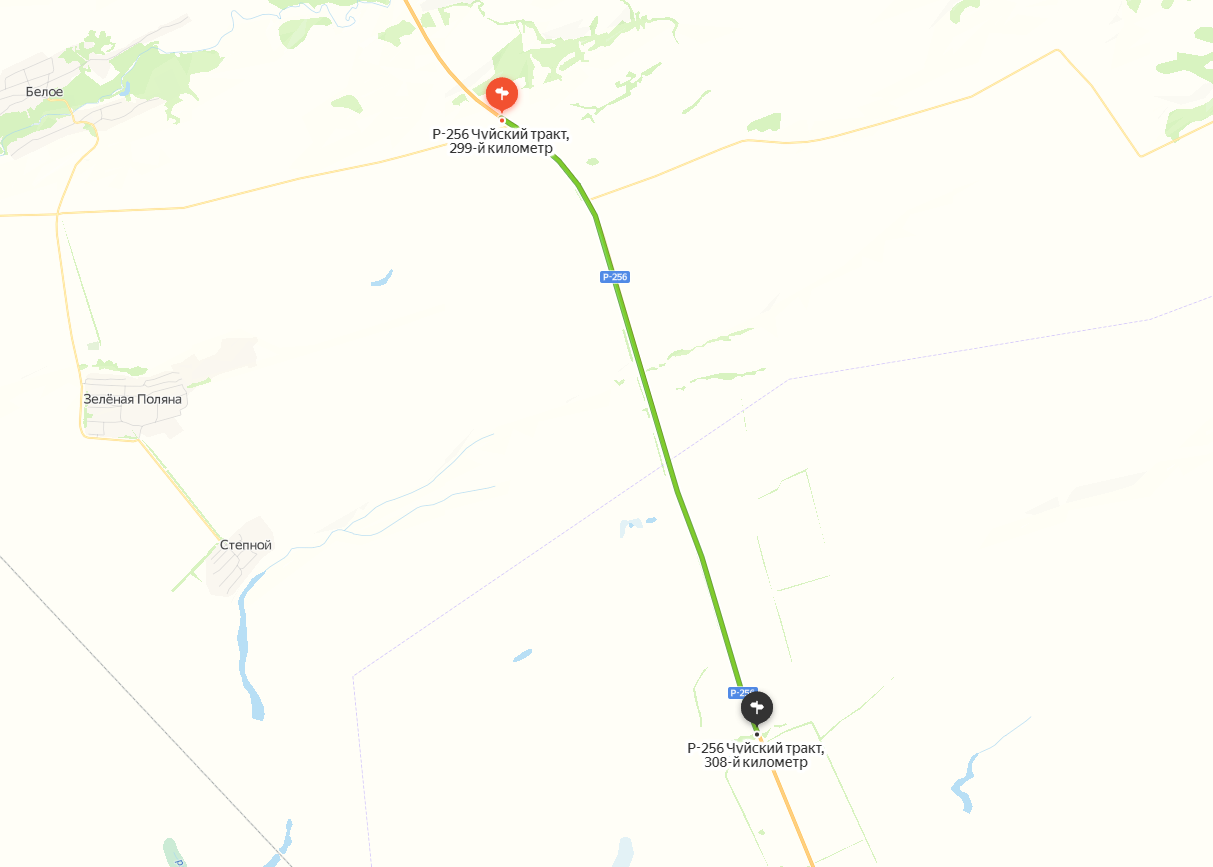

Объект на карте - https://yandex.ru/maps/-/CCU6eHGddB

  • Нравится! 4

Поделиться сообщением


Ссылка на сообщение

ФКУ Упрдор «Алтай» объявило поиск подрядчика на капитальный ремонт трассы Р-256 «Чуйский тракт» (Новосибирск - Барнаул - Горно-Алтайск - граница с Монголией) в Алтайском крае на участках с 299-го по 308-й км и с 243-го по 250-й км. Максимальная стоимость контрактов составляет 1,36 млрд рублей и 1,1 млрд рублей соответственно. Информация об этом опубликована на портале Госзакупок.

Так, восстановить 9 км федеральной дороги планируется между Бийском и Барнаулом. Работы должны быть выполнены до 15 ноября 2024 года. Подать заявку на участие в конкурсе потенциальные исполнители могут до 17 ноября. Итоги подведут 22 ноября.

Также на трассе планируется капитально отремонтировать участок протяженностью 6,5 км в Косихинском районе. Заявки на участие в конкурсе принимают до 18 ноября, итоги аукциона подведут 23 ноября.

Добавим, в Алтайском крае ведутся работы по капитальному ремонту на нескольких участках «Чуйского тракта».

https://dorinfo.ru/star_detail.php?ELEMENT_ID=135132

  • Нравится! 1

Поделиться сообщением


Ссылка на сообщение

Выполнение работ по приемочной диагностике на объекте «Капитальный ремонт автомобильной дороги Р-256 «Чуйский тракт» Новосибирск - Барнаул - Горно-Алтайск - граница с Монголией на участке км 299+000 – км 308+000, Алтайский край

https://zakupki.gov.ru/epz/pricereq/card/common-info.html?priceRequestId=1755219

  • Нравится! 1

Поделиться сообщением


Ссылка на сообщение

В первоначальной редакции контракта работы должны были быть завершены в 2024 году.

Редакция, действующая на момент написания этого поста (доп.соглашение № 4 от 26.12.2022) установила срок окончания работ – 15.11.2026.

При этом на 2024 год вообще никаких работ отредактированным графиком не предусмотрено.

Основные работы должны стартовать лишь весной 2025-го.



  • Нравится! 1

Поделиться сообщением


Ссылка на сообщение
В 28.03.2024 в 21:36, BeTaJIb сказал:

Выполнение работ по приемочной диагностике на объекте «Капитальный ремонт автомобильной дороги Р-256 «Чуйский тракт» Новосибирск - Барнаул - Горно-Алтайск - граница с Монголией на участке км 299+000 – км 308+000, Алтайский край

А что они собрались принимать, если контракт расторгнут?

Поделиться сообщением


Ссылка на сообщение
4 минуты назад, respect сказал:

А что они собрались принимать, если контракт расторгнут?

Год не перепутал?)

Поделиться сообщением


Ссылка на сообщение
2 часа назад, ```XpaMoy``` сказал:

Год не перепутал?)

Не понял вопроса.)



Покопался.

Оказывается контракт на СМР только-только расторгли

https://zakupki.gov.ru/epz/contract/contractCard/process-info.html?reestrNumber=1222506190522000085&contractInfoId=96662644

Основание расторжения контракта Соглашение сторон

окумент, являющийся основанием расторжения контракта Дополнительное соглашение к контракту № б/н от 12.03.2025

Дата расторжения контракта 12.03.2025

Причина расторжения контракта соглашение сторон

Изменено пользователем respect

Поделиться сообщением


Ссылка на сообщение
9 минут назад, respect сказал:

Не понял вопроса.)



Ну сообщение про конкурс на приёмку от 2024 года)

Изменено пользователем ```XpaMoy```

Поделиться сообщением


Ссылка на сообщение
14 минут назад, ```XpaMoy``` сказал:



Ну сообщение про конкурс на приёмку от 2024 года)

Смутило, что обычно такие конкурсы проводят в разгаре стройки. В общем тут все обнулились. Ждем смр

Поделиться сообщением


Ссылка на сообщение

В настоящее время СМР на участке не ведутся, они не начинались, они даже не присутствуют в планах до 2027 года включительно.



Исторический обзор:

Контракт на СМР заключён 26.12.2022 с условием начала работ в 2023 году и со сроком сдачи до 15.11.2024.

Однако в 2023 году подрядчик к работам так не приступил, вопреки графику работ. Хотя ему было уплачено 100k рублей авансом.

03.03.2023 последовал первый перенос – на 1 год (до 15.11.2025), причём приступать к работам, согласно нового графика, надо было лишь в 2024 году.

25.12.2023 график работ откорректировали, уменьшив их количество в 2024 году почти в 2 раза – путём их перенесения на 2025 год. Но общий срок и объём работ остались неизменными.

29.02.2024 последовал второй перенос – ещё на 1 год (до 15.11.2026), начало работ теперь предполагалось в 2025 году.

Но и в 2025 году работы так и не начались.

12.03.2025 контракт был расторгнут по соглашению сторон, причём было признано, что к работам никто так и не приступал.

Ну хотя бы подрядчик вернул аванс назад.



Параллельно был проведён конкурс на строительный контроль по данному объекту:

https://zakupki.gov.ru/epz/order/notice/ok20/view/common-info.html?regNumber=0317100000523000040

Контракт по нему был заключён 09.10.2023 и расторгнут 13.03.2025.



Текущий план-график закупок данного заказчика

https://zakupki.gov.ru/epz/orderplan/pg2020/general-info.html?plan-number=202503171000005001

в редакции от 04.04.2025 на 2025 год (и плановый период 2026-2027 годов) не предусматривает повторного конкурса на СМР по данному объекту.

Как и по другим участкам Чуйского тракта, даже если на них уже готова ПСД на расширение до 4 полос. А таких на Алтае немало.



Теоретически, если план график будет откорректирован, и конкурс будет объявлен прямо сейчас, то можно установить срок сдачи на рубеже 2026-2027 годов.

(Будет ли он соблюдён – отдельный вопрос).

Но если соответствующих изменений внесено не будет, то ранее конца 2029 года открыть движение по новым 4-полосным участкам Чуйского тракта будет нереально даже теоретически.

При том, что дерзновенный план от весны 2022 года предполагал полностью расширить Чуйский тракт до 4 полос  на территории Алтайского края до 2030 года.

Но по множеству участков до сих пор нет даже конкурсов на ПИР, даже в план-графике закупок...

  • Нравится! 1

Поделиться сообщением


Ссылка на сообщение
4 часа назад, GloriousDay сказал:

в редакции от 04.04.2025 на 2025 год (и плановый период 2026-2027 годов) не предусматривает повторного конкурса на СМР по данному объекту

Обычно эти планы содержат закупки на текущий год, так что в январе 2026 будет новый план с новыми закупками.
И также могут в текущий год добавить закупку.
Но ситуация в целом по всем дорогам оптимизма в этом году не прибавляет…

  • Нравится! 1

Поделиться сообщением


Ссылка на сообщение

Для публикации сообщений создайте учётную запись или авторизуйтесь

Вы должны быть пользователем, чтобы оставить комментарий

Создать учетную запись

Зарегистрируйте новую учётную запись в нашем сообществе. Это очень просто!

Регистрация нового пользователя

Войти

Уже есть аккаунт? Войти в систему.

Войти

  • Последние посетители   0 пользователей онлайн

    Ни одного зарегистрированного пользователя не просматривает данную страницу

×
×
  • Создать...
