Реконструкция моста через р. Нея на ул. Матросова в Нее

Рекомендуемые сообщения

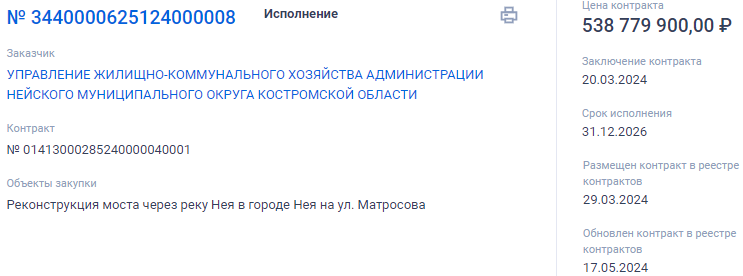

https://zakupki.gov.ru/epz/order/notice/ok20/view/common-info.html?regNumber=0141300028524000004

Реконструкция моста через реку Нея в городе Нея на ул. Матросова






На карте:







Нейские вести

Риковский мост: ведутся подготовительные работы

Строительство нового железобетонного моста через реку Нею в черте города начнется уже через две недели. Из областного бюджета на эти цели будет выделено более 530 млн. рублей.
Старый деревянный мост за время длительной эксплуатации пришел в негодность, и движение по нему было прекращено. По заключению специализированной организации степень износа конструкций моста составляет 80%.
Как пояснил глава Нейского муниципального округа Сергей Витальевич Иванов, контракт на выполнение всех работ заключен с областным государственным дорожным предприятием «Костромаавтодор». Подрядная организация уже начала подготовительные работы: решается вопрос переноса опор линии электропередачи, на базу предприятия «Костромаавтодор» в городе Нее завезены материалы для строительства объездного моста.
Непосредственно строительные работы планируется начать после 15 июня. В течение летних месяцев рабочие возведут объездной мост для обеспечения проезда автомобилей и движения пешеходов. После рабочие приступят к демонтажу деревянных конструкций.
В целом, запланирована установка свай и опор, проведение гидроизоляции, устройство мостового полотна, укрепление земляных откосов и др. Дорожное покрытие на мосту будет уложено в несколько слоев. Также будет проведена ливневая канализация, установка уличного освещения и барьерного ограждения.
Строительство моста будет поэтапно проводиться в течение трех лет.

hNdesHQw_Tg.jpg?size=468x624&quality=96&

Поделиться сообщением


Ссылка на сообщение

ОГБУ "Костромаавтодор"

В Нее продолжается подготовка к реконструкции моста через реку с одноимённым названием.

Работы выполнят мостостроители филиала «Костромаавтодора» «Костромской АБЗ».

Мост связывает с центральной частью города улицу Дорожную и микрорайон Нельша. На месте деревянной переправы, износ которой составляет более 80 процентов, через три года будет сооружён железобетонный мост.

На сегодняшний день решены вопросы по переносу энергосетей и сетей Ростелекома, которые расположены в месте проведения работ, вырубается кустарник для устройства подходов временного моста, обустраивается территория под строительный городок.
Приближается время строительства объездного моста.
Ve-kbD7k_wY.jpg?quality=95&as=32x44,48x6

jz_CmITGAYc.jpg?quality=95&as=32x14,48x2

Спойлер



fUEWY62-sew.jpg?quality=95&as=32x33,48x5

__0KhsDLnho.jpg?quality=95&as=32x43,48x6








Поделиться сообщением


Ссылка на сообщение

https://adm44.ru/news/detail.php/241510

Сергей Ситников поручил организовать для жителей Неи безопасный пеший проход по мосту на время его ремонта

25 июля 2024

Как доложили главе региона, сейчас специалисты проводят работы по строительству временного технологического моста.

Сергей Ситников поручил организовать для жителей Неи безопасный пеший проход по мосту на время его ремонта

«Риковский мост» имеет для Неи важное значение. Он соединяет центральную часть города с другими густонаселенными районами - микрорайоном Нельша, улицами Заречной и Дорожной.

Вопрос о необходимости реконструкции моста поднимался в ходе прямого эфира с губернатором Костромской области Сергеем Ситниковым в конце прошлого года. Сооружение устарело, находится в неудовлетворительном состоянии. В отдельных местах просел настил, появились трещины.

По поручению главы региона средства на реконструкцию мостового перехода были выделены из областного дорожного фонда. На месте старого деревянного в городе фактически появится новый железобетонный мост. На проведение работ направлено более 538 млн рублей. По итогам конкурсных процедур определено, что работы проведет областное дорожное предприятие «Костромаавтодор». К работам дорожники приступили 15 июня.

Сегодня в ходе рабочей поездки в Нейский муниципальный округ губернатор Сергей Ситников лично проверил, как ведутся работы. Поставил перед профильными ведомствами и подрядчиками ряд дополнительных задач.

«На данный момент территория расчищена от растительности, обустроена строительная площадка, выполнено переустройство линий электропередачи и линий связи, сделана насыпь для временного технологического моста, начато его строительство. Завезены железобетонные сваи для основного сооружения», - рассказал заместитель директора «Костромаавтодор» Андрей Кудрявцев.

Первоначально строительство временного объезда не планировалось. Однако после обсуждений было принято решение о его организации. Иначе на время строительства жителям части города был бы доступен лишь объезд по дороге «Нея - Мантурово». Это долго и неудобно. Впоследствии временный мост разберут и будут использовать на других объектах.

Глава региона отметил, что на возведение временных мостов при ремонте уходят значительные средства, порой до четверти общей стоимости работ. Сергей Ситников распорядился проработать возможность ухода от строительства временных конструкций. Необходимо определять, возможно ли обеспечить строительство нового мостового сооружения рядом с уже существующим.

В настоящее время в муниципалитете запущен специальный автобусный маршрут, соединяющий районы за мостом с основной частью города. Рейсы выполняются три раза в день. К началу учебного года также планируется организация автобуса для школьников.

Несмотря на то, что движение по мосту в Нее закрыто, по нему продолжают ходить пешеходы. Сергей Ситников поручил установить щиты для ограждения места строительства, чтобы люди могли безопасно перемещаться по переправе.

«Найдите решение, чтобы люди пешком могли пройти, на велосипедах проехать. Установите щиты, чтобы ничего со строительной площадки не летело», - распорядился Сергей Ситников.

Окончание реконструкции моста в Нее в соответствии с контрактом запланировано на 25 декабря 2026 года. Губернатор поставил задачу рассмотреть возможность сокращения сроков реализации проекта по реконструкции мостовой переправы.










Поделиться сообщением


Ссылка на сообщение

Ролик вставить не получилось. Сказали, что 18+, нельзя :)

ГТРК "Кострома"

В Нее завершается первый этап реконструкции моста через одноимённую реку

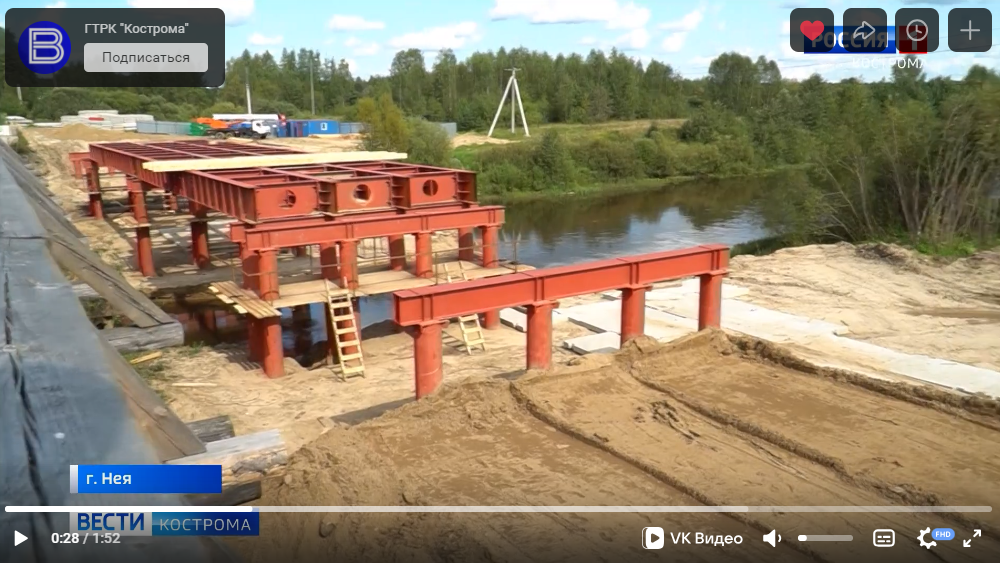

Сейчас рабочие возводят временную переправу. А затем вместо старого деревянного сооружения здесь появится новый железобетонный мост, который соединит центральную часть города с другими густонаселёнными районами. Проект рассчитан на три года.

Скриншот


Поделиться сообщением


Ссылка на сообщение

ОГБУ "Костромаавтодор"

На временном мосту через реку Нея смонтированы переходные узлы, перильные и барьерные ограждения.
Уложены дорожные плиты на подходе со стороны Неи.
Со стороны пос. Нельша мостостроители завершили планировку песчаного основания насыпи, начался монтаж дорожных плит.
4W5Oe_iz6v0meQF-_aX1AFUuZAjCOKV3FCLbTzTO

Спойлер



FRctBDP1fsJhh_OzIBIEMmccXhGCNNsKPWUHPurB

Uts_gvG7ASd-JhrGhEg2ZC2QCOaIYmf44h_Ve_FM

SB_J9FAupolZzcjhCGqF5exJr0dOnAxAmLkcn7pL

PK6-sXeii-saUabjHK0E8weIqIAaN-rcKqMkjZq4

8vYX8Qh8EjM-il_XBtfHkeEvZLI6cFbIKOA3wTcj

uzUy5ewqAI875VlSKBfB6rnxVQaok2UH3gMfNwjC



OnLuGq86_VIMveIb3SsALACZdnDOBVR7pmm700_O







Поделиться сообщением


Ссылка на сообщение

Нейские вести

Временный мост – в действии!

Итак, временный мост через реку Нея (рядом с Риковским мостом) официально открыт для движения транспорта и пешеходов.
Ленточку никто не перестригал, как положено при введении в действие какого-то нового объекта, этот торжественный момент состоится, когда на месте деревянного Риковского моста появится новое сооружение в железобетонном исполнении. А пока на довольно широкой по сравнению со старым мостом автопереправе, уже изрядно заезженной нетерпеливыми водителями, дружески пожали друг другу руки заказчик и исполнитель – глава администрации Нейского муниципального округа Сергей Витальевич Иванов и руководитель строительного участка подрядной организации Владимир Сергеевич Щетинкин.
Сергей Витальевич выразил благодарность строителям в лице их руководителя и, конечно же, губернатору Костромской области Сергею Константиновичу Ситникову за содействие в том, что Нейскому округу выделены денежные средства на строительство нового железобетонного моста.
По мосту навстречу друг другу вовсю летают автомашины: это так удобно, что не надо пережидать на той или другой стороне моста, как было на старом, однополосном, когда освободит путь встречная машина, а то и две, три…
По одной стороне переправы сделана дорожка для пешеходов, оборудованная перилами. Не широка, надо отметить. Двум детским коляскам на ней не разъехаться. Хотя, вряд ли может быть здесь случай встречи двух колясок, при нашей-то рождаемости…
Фонари развешаны по перилам вдоль переправы, светоотражатели.
Начальник управления ЖКХ администрации Нейского муниципального округа Александр Владимирович Селезнёв тут же поинтересовался, кто будет содержать переправу (например, чистить от снега зимой) – автопуть и пешеходную дорожку. Как пояснил В.С. Щетинкин, это забота подрядчика до окончания работ по возведению железобетонного моста.
Подошедшая к мосту со стороны г
