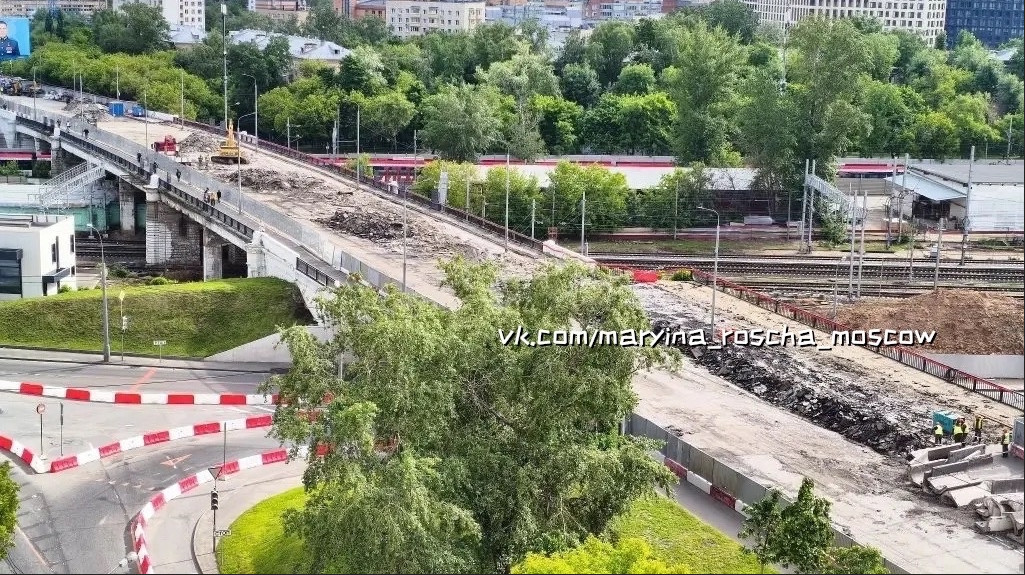

XpaMoy 27 840 Жалоба Опубликовано 3 июня В вопросе сразу и ответ. Время ремонта пришло уже. С него сыпалось уже и влияло на движение поездов. Название темы, к слову, поменять надо. Идёт реконструкция. 3 1 Поделиться сообщением Ссылка на сообщение
Bodya 60 308 Жалоба Опубликовано 3 июня 3 часа назад, almant сказал: ...а с ВСМ что делать? Отложить в долгий ящик этот хайпо бутафорский проект, а бабки пустить на доделку кучу федеральных трасс долгостроев. 3 1 1 Поделиться сообщением Ссылка на сообщение
almant 19 147 Жалоба Опубликовано 3 июня 4 минуты назад, Bodya сказал: Отложить в долгий ящик этот хайпо бутафорский проект, а бабки пустить на доделку кучу федеральных трасс долгостроев. 1 Поделиться сообщением Ссылка на сообщение
Man 75 391 Жалоба Опубликовано 3 июня https://www.mobrep.ru/reports/148381 02.06.2026 2 2 Поделиться сообщением Ссылка на сообщение
Kirgam 6 392 Жалоба Опубликовано 3 июня Создаётся такое впечатление, что путепровод существующий использует конструкции ж/б опор своего куда более раннего металло-деревянного аналога постройки 1910-1930 годов. Поделиться сообщением Ссылка на сообщение
KDMpower 318 Жалоба Опубликовано 3 июня 4 часа назад, Kirgam сказал: Создаётся такое впечатление, что путепровод существующий использует конструкции ж/б опор своего куда более раннего металло-деревянного аналога постройки 1910-1930 годов. Опоры да, какие-то очень уж тонкие Поделиться сообщением Ссылка на сообщение
Виталий Лапицкий 918 Жалоба Опубликовано 3 июня В 02.06.2026 в 22:42, Карамболь сказал: А нет такой суперсовершенной технологии, поняв, что случился форс-мажор на СВХ, отложить ремонт и без того 70-летнего моста на годик-другой? Деньги, смету, проект, экспертизу это всё в помойное ведро выкинуть? Ну и ВСМ вправо на два, три-четыре годика подвинуть, а то мешает ездить простому люду. 1 Поделиться сообщением Ссылка на сообщение
lite 2 721 Жалоба Опубликовано 4 июня 8 часов назад, Виталий Лапицкий сказал: смету, проект, экспертизу это всё в помойное ведро выкинуть как будто в первый раз)) и не выкинуть, а "Рекордные деньги будут выделены на реконструкцию дорог в 2033-2077 годах!" Поделиться сообщением Ссылка на сообщение
Kirgam 6 392 Жалоба Опубликовано 5 июня (изменено) В 03.06.2026 в 23:28, KDMpower сказал: Опоры да, какие-то очень уж тонкие Да не, скорее даже чуток толстоватые, вся конструкция весьма капитальна, наверное думали проектируя что минимум на 70 лет хватит землеотвода железнодорожникам тут. Изменено 5 июня пользователем Kirgam 3 1 Поделиться сообщением Ссылка на сообщение
Zagar 46 Жалоба Опубликовано 9 июня В 02.06.2026 в 22:42, Карамболь сказал: А нет такой суперсовершенной технологии, поняв, что случился форс-мажор на СВХ, отложить ремонт и без того 70-летнего моста на годик-другой? А что за форс-мажор с СВХ? Поделиться сообщением Ссылка на сообщение
Tolik 12 844 Жалоба Опубликовано 9 июня 7 часов назад, Zagar сказал: А что за форс-мажор с СВХ? Пожар был недавно в районе Открытого ш., путепровод просел, движение пустили по второму путепроводу в обе стороны. Поделиться сообщением Ссылка на сообщение

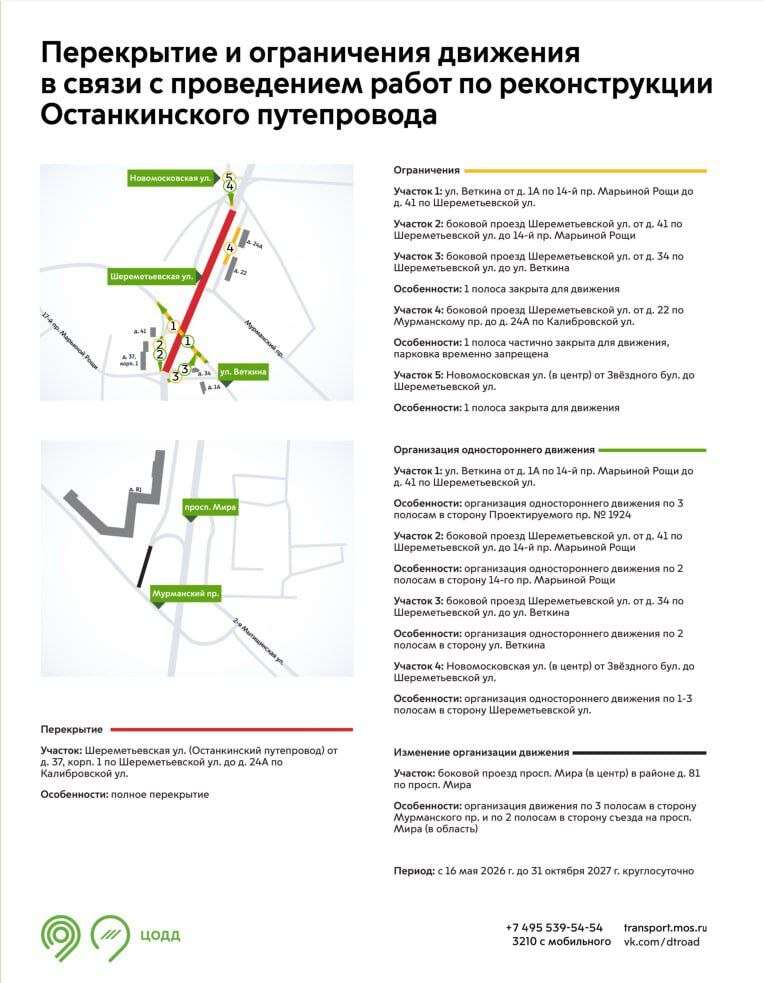

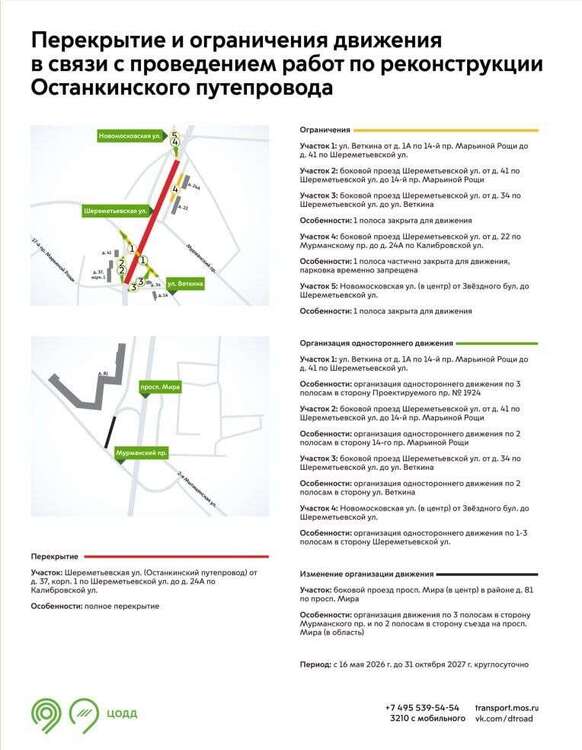

Zagar 46 Жалоба Опубликовано 26 июня Вчера прогулялся по сабжу, с 29.06. путепровод перекрывают полностью, как пешеходам ходить загадка.... Народу там прилично, и это в обед. Поделиться сообщением Ссылка на сообщение
барин 128 Жалоба Опубликовано 26 июня (изменено) Zagar Вы как будто вчера родились, естественно народ будет искать ближайшие тропы, по которым будут пробираться куда людям надо. РЖД будет их перекрывать, пешеходы будут эти "перекрытия" взламывать и так по кругу, пока это издевательство над местными жителями не закончится. Кто-нибудь понимает зачем на все работы по реконструкции путепровода нужно 17,5 месяцев? По моим оценкам достаточно 8-9 месяцев. Изменено 26 июня пользователем барин Поделиться сообщением Ссылка на сообщение
Bodya 60 308 Жалоба Опубликовано 26 июня 52 минуты назад, барин сказал: Кто-нибудь понимает зачем на все работы по реконструкции путепровода нужно 17,5 месяцев? По моим оценкам достаточно 8-9 месяцев. А если там еще коммуникации, это вошло в Вашу в оценку? Поделиться сообщением Ссылка на сообщение
барин 128 Жалоба Опубликовано 26 июня (изменено) Bodya и что, на перенос коммуникаций нужно более 8 с половиной месяцев? Изменено 26 июня пользователем барин Поделиться сообщением Ссылка на сообщение
